您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 公路工程 > 公路工程历年真题

2018年一级建造师考试《公路工程》真题及答案

来源:233网校 2018-09-19 08:51:00

【案例五】

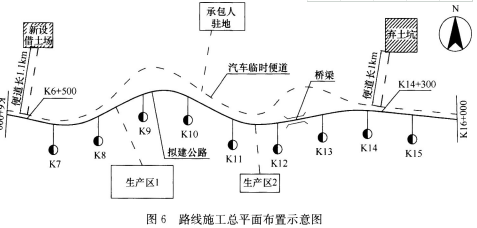

某施工单位承建了某一级公路工程,起讫桩号K6+000~K16+000,其中K12+420K12+540为一座钻孔灌注桩箱型梁桥。路线施工总平面布置示意图如图6所示,拟建公路旁边修建了生产区、承包人驻地及汽车临时便道等,K7+000~K15+000段的汽车临时便道共9.3km,K6+000~K7+000及K15+000~K16+000段的汽车临时便道紧靠拟建公路并与拟建公路平行。桥梁东西两端路基土方可调配,桩号K14+300附近有一免费弃土坑。

 2018年一级建造师考试《公路工程》真题及答案

在K7+000~K15+000挖填土石方调配完毕后,针对K6+000~K7+000(填方路段)和K15+000 K16+000(挖方路段),有如下两种路基土方调配方案:

方案一:K15+000~K16+000挖土方作为远运利用方调配至K6+000~K7+000填筑;

方案二:K6+000~K7+000填筑土方从桩号K6+500附近新设借土场借土填筑。

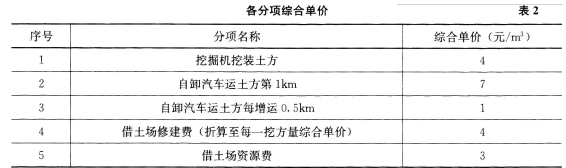

针对以上两种方案,各分项综合单价见表2。

2018年一级建造师考试《公路工程》真题及答案

注:当汽车运输超过第1km,其运距尾数不足0.5km的半数时不计,等于或超过0.5km的半数时按增运0.5km计算。

大桥钻孔灌注桩共20根,桩长均相同,某桥墩桩基立面示意图如图7所示,护筒高于原地面0.3m。现场一台钻机连续24h不间断钻孔,每根桩钻孔完成后立即清孔、安放钢筋笼并灌注混凝土,钻孔速度为2m/h,清孔、安放钢筋笼、灌注混凝土及其他辅助工作综合施工速度为3m/h。为保证灌注桩质量,每根灌注桩比设计桩长多浇筑1m,并凿除桩头。

该工程合同总价:6.982亿元;工期:3年;施工合同中约定,人工单价100元/工日,人工窝工补偿费80元/工日,除税金外企业管理费、利润等综合费率为20%(以直接工程费为计算基数)。施工过程中发生如下事件:

事件1:施工单位根据《公路水运工程安全生产监督管理办法》进行了如下安排:

(1)第一年计划完成施工产值2.1亿元,为保证安全生产,设置了安全生产管理机构,并配备了3名专职安全生产管理人员;

(2)依据风险评估结论,对风险等级较高的分部分项工程编制专项施工方案,并附安全验算结果,经施工单位技术负责人签字后报监理工程师批准执行。

2018年一级建造师考试《公路工程》真题及答案

事件2:灌注桩钻孔过程中发现地质情况与设计勘察地质情况不同,停工12d,导致人工每天窝工8工日,机械窝工费1000元/d,停工期间施工单位配合设计单位进行地质勘探用工10工日;后经设计变更每根灌注桩增长15m(原工期计划中,钻孔灌注桩施工为非关键工序,总时差8d)。

事件3:施工单位加强质量管理,根据《公路工程质量检验评定标准》,对钻孔灌注桩设置质量检验的实测项目包括:桩位、孔径、孔深、混凝土强度和沉淀厚度。

事件4:钻孔灌注桩施工中,为保证隐蔽工程施工质量,各工序施工班组在上下班交接前均对当天完成的工程质量进行检查,对不符合质量要求及时纠正,每道工序完成后由监理工程师检查认可后,方能进行下道工序。钻孔灌注桩混凝土浇筑完成后用无破损法进行了检测,监理工程师对部分桩质量有怀疑,要求施工单位再采取A方法对桩进行检测。

【问题】

1.分别计算路基土方调配方案一和方案二综合单价,根据施工经济性选择出合理方案。(计算结果保留整数)

2.根据《公路工程标准施工招标文件》,计算图7桥墩桩基单根桩最终计量支付长度(计算结果保留一位小数)。

3.事件1中,逐条判断施工单位做法是否正确?并改正错误。

4.针对事件2,计算工期延长的天数。除税金外可索赔窝工费和用工费各多少元?(计算结果保留一位小数)

5.针对事件3,补充钻孔灌注桩质量检验的实测项目。

6.针对事件4,写出A方法的名称。事件4中的一些工作反映了隐蔽工程“三检制”的哪一检工作?还缺少哪两检工作?

参考答案:

参考解析:

1.路基土方调配方案一的综合单价:4+7+1×19=30元/m3。

路基土方调配方案二的综合单价:4+7+1×2+4+7+1+4+3=32元/m3。

根据经济性选择的方案为方案一。

2.该桥墩桩基单根灌注桩最终计量支付长度为:14-1+33+15=61m。

3.事件1中,施工单位做法正确与否的判断及错误改正:

(1)错误。改正:将“并配备了3名专职安全生产管理人员”更改为“应配备专职安全生产管理人员至少5名,且按专业配备”。

(2)正确。

4.针对事件2,工期延长的天数为:12+(15×20/2+15/3)/24-8=10.5d。

除税金外可索赔窝工费:8×12×80+1000×12=19680元。

除税金外可索赔用工费:I0×100×(1+20%)=1200元。

5.该桥梁工程钻孔灌注桩质量检验应补充的实测项目:钻孔倾斜度、桩身完整性(或钢筋骨架底面高程)。

6.事件4中,A方法的名称为:钻取芯样。

事件4中的一些工作反映的是隐蔽工程“三检制”中的自检工作,其还缺少的工作为: 互检和专检(或交接检)两检工作。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
