第四章水利水电工程施工进度管理

历年真题

案例分析题一[2016年真题]

【背景资料】

某水库除险加固工程的主要工作内容有:坝基帷幕灌浆(A)、坝顶道路重建(B)、上游护坡重建(C)、上游坝体培厚(D)、发电隧洞加固(E)、泄洪隧洞加固(F)、新建混凝土截渗墙(G)、下游护坡重建(H)、新建防浪墙(I)。施工合同约定,工程施工总工期1个月(每月按30d计,下同),自2011年11月1日开工至2013年3月30日完工。

施工过程中发生了如下事件:

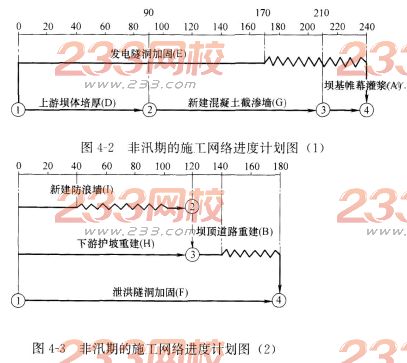

事件1:施工单位根据工程具体情况和合同工期要求,将主要工作内容均安排在非汛期施工。工程所在地汛期为7~9月份。施工单位分别绘制了两个非汛期的施工网络进度计划图,如图4—2和图4-3所示。


监理工程师审核意见如下:

(1)上游护坡重建(C)工作应列入施工网络进度计划,并要确保安全度汛。

(2)应明确图4—2和图4~3施工进度计划的起止日期。

施工单位根据监理工程师审核意见和资源配置情况,确定上游护坡重建(C)工作持续时间为150d,C工作具体安排为:第一个非汛期完成总工程量的80%,其余工程量安排在第二个非汛期施工且在H工作之前完成。据此施工单位对施工网络进度计划进行了修订。监理工程师批准后,工程如期开工。

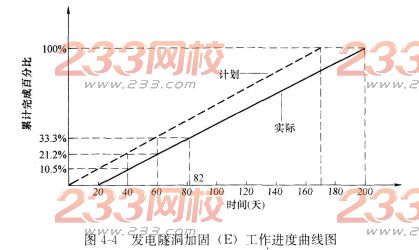

事件2:施工单位对发电隧洞加固(E)工作施工进度有关数据进行统计,绘制的工作进度曲线如图4—4所示。


事件3:坝顶道路施工中,项目法人要求设计单位将坝顶水泥混凝土路面变更为沥青混凝土路面。因原合同中无相同及类似工程,施工单位向监理工程师提交了沥青混凝土路面报价单。总监理工程师审定后调低该单价。施工单位认为价格过低,经协商未果,为维护自身权益遂停止施工,并书面通知监理工程师。

【问题】

1.分别写出图4—2、图4-3中施工网络进度计划的开始和完成日期。

2.根据事件1,用双代号非时标网络图绘制出修订后的施工进度计划(用工作代码表示)。

3.根据事件2,指出E工作第60天末实际超额(或拖欠)计划累计工程量的百分比,提前(或拖延)的天数。指出E工作实际持续时间,并简要分析E工作的实际进度对计划工期的影响。

4.事件3中,施工单位停工的做法是否正确?施工单位可通过哪些途径来维护自身权益?

【参考答案】。

1.图4—2中开始日期为2011年11月1日,完成日期为2012年6月30日;图4-3中开始日期为2012年10月1日,完成日期为2013年3月30日。

2.修订后的施工进度计划如图4—5、4-6所示:


注:C1、C2分别代表C工作在两个非汛期完成的相应工作。

3.E工作实际持续时间及其实际进度对计划工期的影响:

(1)第60天末,E工作实际拖欠计划累计工程量为12.1%;拖延20d。

(2)E工作实际持续时间为170d;不影响计划工期,因为E工作拖延时间为20d,未超过E工作的总(自由)时差70d。

4.施工单位停工的做法不正确。

施工单位可通过合同争议的处理方式维护自身权益,具体途径包括:提请争议评审组评审(调解)、仲裁、诉讼。

案例分析题二[2015年真题]

【背景资料】

某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施工。施工导流标准为非汛期5年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。

承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。合同约定:

(1)签约合同价为2200万元,工期为19个月(每月按30d计,下同),2011年10月1日开工。

(2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的


(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。

(4)控制性节点工期见表4—1。

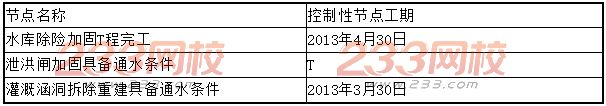

控制性节点工期表4-1


施工中发生了以下事件:

事件1:工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。

事件2:大坝加固项目计划于2011年10月1日开工,2012年9月30日完工。承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(见表4—2)。其中大坝安全度汛目标为:重建迎水面护坡、新建坝身混凝土防渗墙两项工作必须在2012年5月底前完成。

大坝加固项目各工作的逻辑关系表表4.2

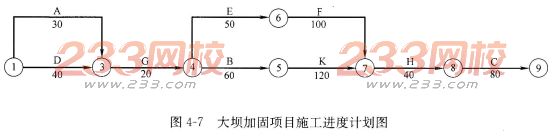

根据表4-2,承包人绘制了大坝加固项目施工进度计划(单位:d)如图4—7所示。经检查发现图中有错误,监理人要求承包人根据表4—2对下图进行修订。


事件3:F工作由于设计变更工程量增加12%,为此承包人分析对安全度汛和工期的影响,按监理人的变更意向书要求,提交了包括变更工作计划、措施等内容的实施方案。

事件4:截至2013年1月底累计完成合同金额为1920万元,2013年2月份经监理人认可的已实施工程价款为98万元。

【问题】

1.写出事件1中承包人提交的开工报审表的主要内容。

2.指出表41中控制性节点工期丁的最迟时间,并说明理由。

3.根据事件2,说明大坝加固项目施工进度计划应修订的主要内容。

4.根据事件3,分析在施工条件不变的情况下(假定匀速施工),变更事项对大坝安全度汛目标的影响。

5.计算2013年2月份发包人应支付承包人的工程款(计算结果保留两位小数)。

【参考答案】

1.承包人提交的开工报审表应详细说明按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程的进度安排。

2.(1)控制性节点工期T的最迟时间为2012年5月30日。

(2)理由:施工期间泄洪闸与灌溉涵洞应互为导流,因灌溉涵洞在第二个非汛期施工,泄洪闸加固应安排在第一个非汛期,而6月份进入主汛期(在5月30日前应具备通水条件)。

3.(1)大坝加固项目施工进度计划应修订的主要内容包括:

1)A工作增加节点②(A工作后增加虚工作)。

2)节点⑤、⑥之间增加虚工作(B工作是F工作的紧前工作)。

3)工作H与C先后对调。

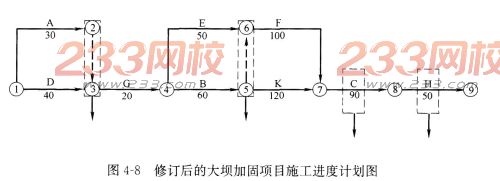

4)工作H、C时间分别为50d和90d。

(2)承包人修订后的大坝加固项目施工进度计划(单位:d)如图4—8所示。

4.根据施工进度计划,F工作的最早完成日期为2012年5月10日,最迟完成日期为2012年5月30日,在施工条件不变的情况下增加12%的工程量,则F工作的时间需延长100×12%=12d,因此F工作将于2012年5月22日完成,对大坝安全度汛目标无影响。


211.43万元,工程预付款余额=2200×10%-211.43=8.57万元。

(2)截至2月底合同累计完成金额=1920+98=2018万元,相应工程预付款的扣回金额按扣回与还清公式计算得出225.43万元>220万元,因此2月份应扣预付款额为8.57万元。


 (3)工程质量保证金扣留额=98×5%=4.9万元。

(4)2013年2月份发包人应支付承包人的工程款=98-8.57-4.9=84.53万元。

案例分析题三[2014年真题]

【背景资料】

某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。合同约定:

(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。

(2)开通前,发包人按约定签约合同10%向承包人支付工程预付款,工程预付款的


(3)从第1个月起,按工程进度款5%的比例扣留工程质量保证金。

由承包人编制,并经监理人批准的施工进度计划如图4—9所示(单位:月,每月按30d计):


本工程在施工过程中发生了以下事件:

事件1:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔意向通知书,后经双方协商达成如下事项:

(1)截流时间推迟到2012年2月1日;

(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;

(3)完工日期不变,调整进度计划;

(4)发包人依据工期一费用表(见表4-3),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并批准。

工期一费用表表4-3


事件2:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。

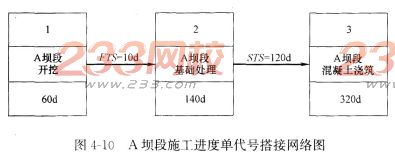

事件3:结合现场及资源情况,承包人对新的施工进度计划进行了局部调整,A坝段采用搭接施工,其单代号搭接网络如图4~10所示:


【问题】

1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。

2.根据事件1,按增加费用最少原则,应如何调整施工进度计划?计算施工所增加的总费用。

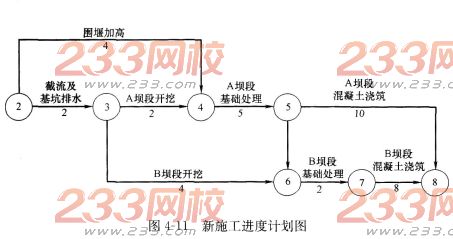

3.根据事件1,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。

4.计算承包人2012年3月份进度付款申请单中有关款项的金额。

5.根据事件3,分别指出“A坝段基础处理”和“A坝段混凝土浇筑”的最早开始日期。

【参考答案】

1.初期围堰填筑最早完成日期是2011年12月1日;围堰加高最早完成日期为2012年5月1日。

2.围堰加高、截流及基坑排水、B坝段基础处理各压缩1个月;施工增加费用为50+30+35=115万元。

3.新施工进度计划如图4-11所示。


最早开始日期为2012年4月1日。

4.截至2012年3月份,累计完成合同金额为580万元,小于签约合同20%,因此预付款扣回值为0万元,工程质量保证金为19万元,应支付361万元。

5.“A坝段基础处理”的最早开始日期为2012年6月11日;“A坝段混凝土浇筑”的最早开始日期为2012年10月11日。

案例分析题四[2014年真题]

【背景资料】

某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m3/s。工程平面布置示意图如图4—12所示。


施工合同约定工程施工总工期为3年。工程所在地主汛期为6~9月份,扩建新闸、加固老闸安排在非汛期施工,相应施工期设计洪水水位为10.0m,该工程施工中发生了如下事件:

事件1:施工单位根据本工程具体条件和总体进度计划安排,提出的施工导流方案如图4—12所示。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后,认为开挖导流明渠工程量较大,应结合现场条件和总体工期安排,优化施工导流方案和施工组织方案。

事件2:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程设计,其中施工围堰采用均质土围堰,围堰工程级别为4级,波浪高度为0.8m。

事件3:施工单位在围堰施工完毕后,立即进行基坑初期排水,基坑初期水深为6.0m。开始排水的当天下午,基坑水位下降了2.0m,此时围堰顶部在基坑侧局部出现纵向裂缝,边坡出现坍塌现象。施工单位及时采取措施进行处理,处理完成并经监理单位同意后继续进行后续工作。

事件4:新闸闸室地基采用沉井基础,施工单位经项目法人同意选择符合资质条件的某专业基础处理公司进行施工,并要求该公司选派符合要求的注册建造师担任项目负责人。

【问题】

1.根据事件1,提出适宜的施工导流方案及相应的施工组织方案。

2.根据《水利水电工程施工组织设计规范》SL 303—2004,计算事件2中施工围堰的设计顶高程;该围堰的边坡稳定安全系数最小应为多少?

3.根据事件3,施工单位计算确定基坑初期排水设施时,应考虑的主要因素有哪些?

4.根据事件3,基坑围堰出现险情后,施工单位应采取哪些技术措施?

5.根据《注册建造师执业工程规模标准》,分析事件4中沉井工程的注册建造师执业工程规模标准以及该项目负责人应具有的注册建造师级别。

【参考答案】

1.应采用分期围堰导流,新建引河和河道互为导流,取消明渠导流方案。

施工组织方案:先进行新建引河、新建闸施工,利用老河道导流1完工后在老河道上下游进行围堰截流,利用新河道导流,进行老闸加固;完工后拆除围堰扩建新闸和开挖引河时用老闸进行导流,加固老闸时用新闸进行导流。

2.施工围堰的设计顶高程为10+0.8+0.5=11.3m;

该围堰的边坡稳定安全系数最小应为1.O5。

3.施工单位计算确定基坑初期排水设施时,应考虑的主要因素有布置形式、排水量、水泵选择。初期排水总量应按围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能的降水量等组成计算。

4.施工单位应采取的技术措施包括减缓边坡坡度、设置边坡护面、减小降水速度等。

5.事件4中沉井工程的注册建造师执业工程规模标准为大型工程。该项目负责人应具有的注册建造师级别为一级建造师。

案例分析题五[2013年真题]

【背景资料】

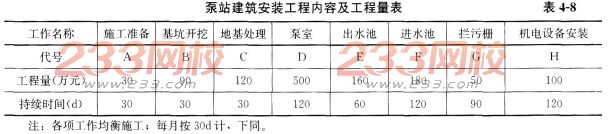

施工单位承包某中型泵站,建筑安装工程内容及工程量见表4—8,签订的施工合同部分内容如下:

签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,从第3个月起,按完成工程量的20%扣回,扣完为止;质量保证金按5%的比例在月进度款中扣留。

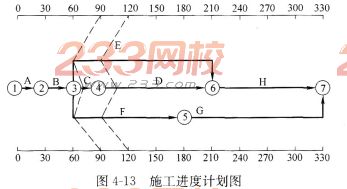

开工前,项目部提交并经监理工程师审核批准的施工进度计划如图4—13所示。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在图4—13中。

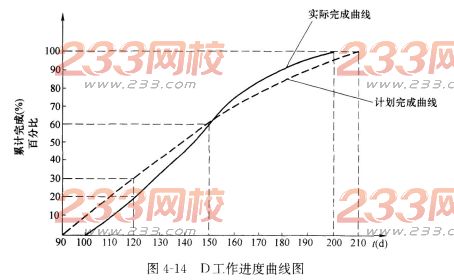

项目部技术人员对进度前锋线进行了分析,并从第4个月起对计划进行了调整,D工作的工程进度曲线如图4-14所示。


在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时做出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复工。

【问题】

1.根据“施工进度计划图”,分析C、E和F工作在第90天的进度情况(分别按“X


工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。

2.指出“D工作进度曲线图”中D工作第120天的进度偏差和总赶工天数。

3.计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。

4.针对背景资料中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),承包人在暂停施工指示方面应履行哪些程序?

【参考答案】

1.C工作拖欠总工程量的50%,拖延15d;E工作拖欠总工程量的50%,拖延30d;

F工作拖欠总工程量的25%,拖延30d。

第90天的检查结果对总工期的影响:延误总工期15d。

2.D工作第120天的进度偏差为拖后10d;总赶工天数为0。

3.C工作的价款=120×50%=60万元。

D工作的价款=500×20%=100万元。

E工作的价款=160×50%=80万元。

F工作的价款=180×25%=45万元。

第4个月的已实施工程的价款=60+1004-80+45=285万元。

第3个月已实施工程的价款=60万元,第3个月预付款扣回为60×20%=12万元;

第4个月预付款扣回=285×20%=57万元。

第4个月质量保证金扣留=285×5%=14.25万元。

第4个月实际工程款支付金额=285-57-14.25=213.75万元。

4.承包人在暂停施工指示应履行的程序有:承包人可先暂停施工,并及时向监理人提出暂停施工的书面请求。监理人应在接到书面请求后的24h内予以答复,逾期未答复的,视为同意承包人的暂停施工请求。

案例分析题六[2012年真题]

【背景资料】

某水库枢纽工程除险加固的主要内容有:①八级帷幕灌浆;②坝顶道路重建;③上游护坡重建;④上游坝体培厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混凝土截渗墙;⑧下游护坡拆除重建;⑨新建防浪墙。

合同规定:

(1)签约合同价为2800万元,工期17个月,自2008年11月1日至2010年3月30日。

(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式R=[A(C-F1S)]/[(F2-F1)S]计算,F1为20%、F2为90%。

(3)从第1个月起,按进度款的5%扣留工程质量保证金。

当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工。其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程量安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划图,如图4—15所示,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。


工程按合同约定如期开工,施工过程中发生了如下事件:

事件1:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元。据此承包人提出了顺延工程20d,增加费用2万元的索赔要求。

事件2:至2009年12月份,累计完成合同工程量2422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。

【问题】

1.根据批准的施工网络进度计划,分别指出“发电隧洞加固”、“新建混凝土截渗墙”最早完成的日期。

2.按均衡施工原则,确定施工网络进度计划中D1、D2的值,并指出“上游护坡重建(一)”的最早完成日期。

3.根据第二个非汛期的施工网络进度计划,绘制第二个非汛期施工进度的横道图(按最早时间安排)(见表4—9)。


4.根据事件1,分析承包人提出的索赔要求是否合理,并说明理由。

5.根据事件2,分别计算2010年1月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款。

【参考答案】

1.“发电隧洞加固”的最早完成日期为2009年4月20日。

“新建混凝土截渗墙”的最早完成日期为2009年5月30日。

2.施工网络进度计划中D1=160×80%=128d。

施工网络进度计划中D2=160-128=32d。

“上游护坡重建(一)”最早完成日期为2009年6月8日。

3.第二个非汛期施工进度的横道图,见表4—10:


4.事件1的责任方为发包人,该工作为关键工作,总时差为90d,不影响总工期,所以顺延工期20d的索赔要求不合理,但增加费用2万元的索赔要求合理。

5.(1)工程进度款=142+82=224万元。

(2)工程预付款扣回金额是14万元。

(3)工程质量保证金扣留款=224×5%=11.2万元。

(4)发包人应支付的工程款=224-14-11.2=198.8万元。

案例分析题七[2011年真题]

【背景资料】

某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求:(1)2005年12月1日进场准备(指“四通一平”);(2)围堰填筑及基坑排水在2006年11月1日开始;(3)围堰拆除及蓄水在2009年6月1日前结束。

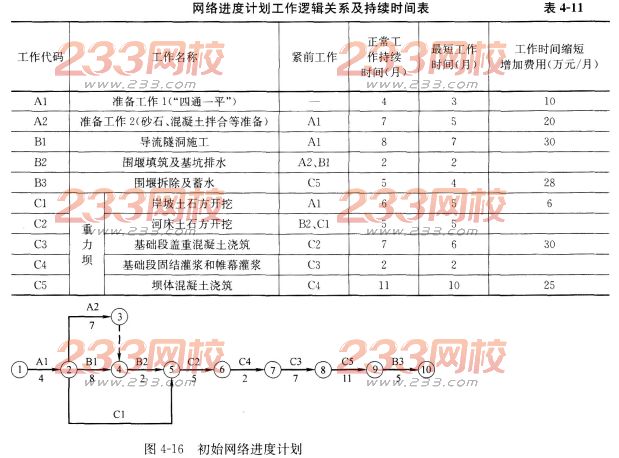

施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间见表4—11。

事件1:技术人员根据上表绘制的初始网络进度计划如图4—16所示。

项目部技术负责人审核时发现,表4—11中的工作逻辑关系及持续时间正确合理,初始网络进度计划图中部分逻辑关系有错,且不能满足节点工期要求。

技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。


事件2:由于未能及时提供场地,C1工作于2006年7月10日开始,承包人按监理人的要求采取了赶工措施,经170d完成任务,赶工费用2万元,承包人据此提出赶工费和工期的索赔要求。

事件3:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出索赔要求。

事件4:重力坝混凝土浇筑,至2008年6月30日累计完成工程量为300万m3。现场混凝土制备、运输、浇筑能力为22万m3/月。

【问题】

1.按照费用增加最小原则,绘制符合要求的网络进度计划图,并计算增加的费用。

2.根据事件2,分析承包人提出的索赔要求的合理性。

3.根据事件3,分析说明承包人是否应该获得增加费用4万元的索赔。

4.根据事件4,判断重力坝的混凝土浇筑能否按期完成,说明理由。

【参考答案】

1.修改后的网络计划如图4—17所示。由于缩短工期A1和C5各1个月,所以增加费用为:10+25:35万元。

2.承包人提出赶工费和工期的索赔要求合理。因为业主未及时提供场地导致工期延长:C1总时差4个月,A1压缩后工期3个月,原定2012年12月1日开工,实际上最迟要到2013年7月1日才能开工。

3.由有资质的检测单位进行检测,若检测混凝土质量合格,发包人应支付承包人4万元的施工增加费;若检测混凝土质量不合格,则不支付所增加的施工费,并由承包人进行混凝土质量缺陷处理,处理完成后再由监理工程师组织验收。


4.重力坝的混凝土浇筑能完成。

理由:剩余工程量在现有浇筑能力条件下需要:(430-300)/22=5.91个月,小于C5剩余工作时间:6+5-5=6个月,可以完成工作任务。

案例分析题八[2010年真题]

【背景资料】

某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30d计)。合同约定:(1)合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;(2)工期提前的奖励标准为10000元/d,逾期完工违约金为10000元/d。

施工过程中发生了如下事件:

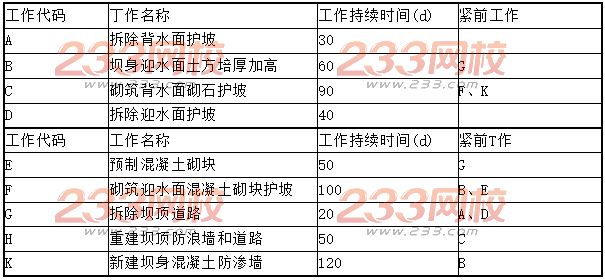

事件1:为满足工期要求,采取分段流水作业,其逻辑关系见表4—12。


项目部技术人员编制的初始网络计划如图4—18所示。


项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。

事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400m3、600m3、20000m3、125m3(假定工作均衡施工)。

事件3:由于设计变更,K工作的实际完成时间为33d,K工作的结算工程量为292m3。

除发生上述事件外,施工中其他工作均按计划进行。

【问题】

1.指出事件1中初始网络计划逻辑关系的错误之处。

2.依据正确的网络计划,确定计划工期(含施工准备)和关键线路。

3.根据事件2的结果,说明进度检查时F、H、E、J工作的逻辑状况(按“……工作已完成……天工程量”的方式陈述)。指出哪些工作的延误对工期有影响及影响天数。

4.事件3中,施工单位是否有权提出延长工期的要求?说明理由。

5.综合上述事件,该工程实际工期是多少天?承包人可因工期提前得到奖励或逾期完工支付违约金为多少?

【参考答案】

1.事件1中初始网络计划逻辑关系的错误之处:

(1)E工作的紧前工作只有C工作。E工作的紧前工作应为C、D工作。

(2)在节点④、⑤之间缺少一项虚工作。

2.计划工期为270d。

关键线路:A→B→D→H→I→K→1→M。

3.F工作已完成4d工程量,H工作已完成8d工程量,E工作已完成10d工程量,I工作已完成25d工程量。

H、J工作拖延对工期有影响。H工作延误影响工期2d,J工作延误影响工期5d。

4.事件3中,施工单位有权提出延长工期的要求。

理由:依据合同,承包人对K工作结算工程量超过276m3(240×115%)部分所造成的工程延误可以提出延期要求,可提出2d的延期要求。

5.该工程的实际工期=270+5+3=278d。

因逾期完工支付的违约金=10000×(278-270-2)=60000元。

相关阅读 一级建造师

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
