您现在的位置:233网校>一级建造师>通信广电工程>通信广电工程历年真题

2016一级建造师《通信与广电》考试真题答案(完整版)

来源:233网校 2016年10月26日
导读: 2016一级建造师《通信与广电》考试真题答案已经更新!

(四)背景资料:某施工单位承担了一项架空光缆线路工程,设有甲、乙、丙三个中继段。
项目部根据具体情况进行了工作分解,估算了各工作的持续时间,确定了各工作之间的逻辑关系,编制了工作逻辑关系及持续时间表(见表4),并据此绘制了进度计划网络图。图4给出了部分进度计划网络图。
2016一级建造师《通信与广电》考试真题答案(完整版)

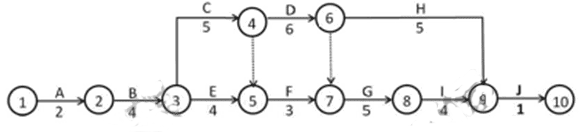

图4部分进度计划网络图
2016一级建造师《通信与广电》考试真题答案(完整版)
施工过程中,因设计不合理引起光缆路由变更,造成“架设乙段光缆”推迟2天完工。
“乙段接续”工作进行中,因熔接机故障停工4天。由于工作量估计不准确,“架设丙段光缆”的持续时间比计划缩短了1天,“甲段接续”、“安装杆路标牌”的持续时间分别增加1天。
问题:
1.在答题卡指定区域绘制完整的进度计划网络图。
 【答案】本工程完整的进度网络图如下

2016一级建造师《通信与广电》考试真题答案(完整版)
2.按照下面格式填写进度计划中D.E、F、H的工作时间参数。
【答案】网络图中D、E、F、H四项工作的时间参数如下

2016一级建造师《通信与广电》考试真题答案(完整版)
3.列出进度计划中关键工作的工作代号,并计算计划工期。
【答案】网络图中的关键工作代号为:A,B,C,D,G,I,J。
计划工期计算:2天(A)+4天(B)+5天(C)+6天(D)+5天(G)+4天(I)+1天(J)=27天。
4.计算本工程的实际工期。
则实际工期:2天(A)+4天(B)+7天(C)+7天(F)+5天(G)+4天(I)+1天(J)=30天。
5.本工程光缆配盘的技术要求有哪些?
【答案】光缆配盘的技术要求:
(1)光缆配盘要求合理准确;
(2)配盘时应考虑光缆接头点尽量安排在地势平坦、稳固和无水地带:
(3)光缆端别应按顺序配置,一般不得倒置;
(4)光缆配盘时,如在中继段内有水线防护要求的特殊类型光缆,应先确定其位置,然后从特殊光缆接头点向两端配光缆。

考后热点关注:
2016年一级建造师考试成绩查询时间成绩管理规定
2016年一级建造师考试合格标准/合格分数线
2017一级建造师火热报名中,先报先学!免费试听>>

精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
