案例五

背景资料

某大型施工单位承接了某运营商的一项管道光缆线路工程,工作内容和持续时间见表5。

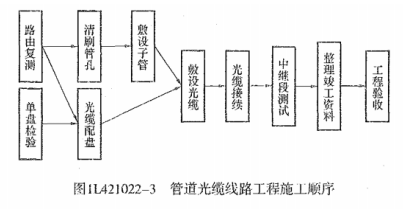

项目部按照图5所示的施工工序关系编制了施工进度计划,但工期不能满足建设单位要求,监理单位要求重新编制进度计划。


项目部与运营商确认后,根据工程特点和施工资源情况,采用流水作业方法优化进度计划,具体为:将B、C、F三类工作平均分为B1B2B3、C1C2C3、F1F2F3,每类工作各有一个队伍依次完成,工作全部完成后才开始G工作。此方案得到批准。

施工中发生了以下事件:

事件一:由于光纤测试仪表进场原因,E工作最早开始时间推迟9天。

事件二:工程进行到第20天,因道路维修,光缆仓库发货受阻,停工2天。

问题

1.列出图5中B、E、F表示的工作内容。

【答案】

B 工作:清刷管孔         E 工作:光缆配盘      F 工作:敷设光缆


2.计算未被批准的原计划工期。

【答案】

优化前的关键线路为:路由复测-清刷管孔-敷设子管-敷设光缆-光缆接续-中继段测试

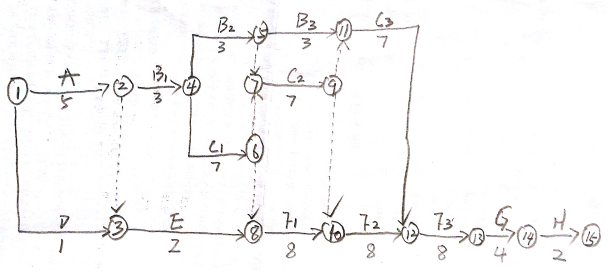

3.绘出优化后的双代号网络图。

【答案】


4.列出优化后的关键工作,并计算工期。

【答案】

优化后的关键工作为:A、B1、C1、F1、F2、F3、G、H

优化后的工期为:5+3+7+8+8+8+4+2 = 45 天

5.分别分析事件一和事件二对工期造成的影响。

【答案】

事件一:E 工作是非关键工作,总时差为8天,延误9天超过其总时差9-8=1天,故使总工期延误1天

事件二:F1 工作是关键工作,停工 2 天,影响 F1 工作停工2天,造成总工期延迟 2 天

6.项目监理常用的方法有哪些?

【答案】

旁站、巡视和平行检验

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
