31、背景
某机场施工单位与另一施工单位于2007年9月1日签订了机场站坪扩建工程建设的分包合同。在合同的第三部分(专用条款)中,有双方一般约定、进度和工期、材料设备供应等条款。
问题
(1)在双方一般约定中,涉及哪些内容?
(2)进度和工期条款中的主要内容有哪些?
(3)在材料设备供应条款中,发包人(机场)遇到哪些情况才承担相应的责任?
32、背景

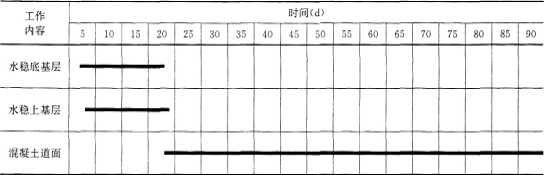

某机场建设工程正在进行,施工单位提交了一份场道工程的专项施工进度计划,其横道图见下表。
问题
(1)横道图中各分部工程进度计划编制是否妥当?
(2)监理工程师审核后,要求将横道图改为双代号网络图。与网络图相比,横道图有哪些缺点?
(3)施工进度控制的主要程序是什么?
33、背景
某大型航站楼弱电系统工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,采取了邀请招标的方法。邀请了三家具有一级航站楼弱电系统工程专业承包企业资质的施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。业主要求投标单位将技术标和商务标分别装订报送。经招标领导小组研究确定的评标规定如下:
(1)技术标共30分,其中施工方案l0分(因已确定施工方案,各投标单位均得10分)、施工总工期l0分、工程质量l0分。满足业主总工期要求(36个月)者得4分,每提前1个月加1分,不满足者不得分;业主希望该工程今后能被评为省优工程,自报工程质量合格者得4分,承诺将该工程建成省优工程者得6分(若该工程未被评为省优工程将扣罚合同价的2%,该款项在竣工结算时暂不支付给承包商),近三年内获鲁班工程奖每项加2分,获省优工程奖每项加1分。
(2)商务标共70分。报价不超过标底(35500万元)的±5%者为有效标,超过者为废标。报价为标底的98%者得满分(70分),在此基础上,报价比标底每下降1%,扣1分,每上升1%,扣2分(计分按四舍五入原则取整)。
各投标单位的有关情况见下表。
投标参数汇总表
投标单位 |
报价(万元) |
总工期(月) |
自报工程质量 |
鲁班工程奖 |
省优工程奖 |
A |
35642 |
35 |
优良 |
1 |
l |
B |
34364 |
31 |
优良 |
0 |
2 |
C |
34860 |
33 |
合格 |
0 |
1 |
(1)该工程采用邀请招标方式且仅邀请3家施工单位投标,是否违反有关规定,为什么?
(2)请按综合得分最高者中标的原则确定哪家施工单位中标?
(3)若该工程中部分产品需由业主指定,业主经市场调研,发现国内仅有一家生产商A符合工程质量要求,而国外同类产品的价格远远高于国内生产商A产品的价格,业主经上级招标行政主管部门批准,决定直接采购生产商A的产品。业主采取直接采购的方法符合我国《招标投标法》吗?
34、背景
在机场飞行区标志线设计中,为了增强黄色标志线与水泥混凝土表面的反差,常在黄色标志线的两边各加上5cm的黑边。同时,要求两黑边内测之间的距离始终要保持等距,且不能“吃掉”中间所夹黄色标志线的宽度。
问题
(1)遇到施工这样的标志线,先画黄线还是先画两边的黑线?
(2)你用什么办法保证黑线不吃掉黄线的宽度?
35、背景
某机场工程项目,业主与施工单位按照《建设工程施工合同(示范文本)》(GF一2013--0201)签订了工程合同,施工单位建立了整套的安全生产管理和安全检查的规章制度,并针对安全事故隐患建立了应急预案和事故处理方案。.
问题
(1)项目经理如何进行安全隐患处理?
(2)安全检查的方法有哪些?
