31、背景
在我国某港口城市内建设的项目,拟由某国外公司引进全套行李分拣系统的设备和技术,建设期2年,总投资132000万元。总投资中引进部分的合同造价880万美元。机械结构、公用工程等均由国内设计配套。引进合同价款的细项如下:
(1)硬件费800万美元。
(2)软件费80万美元,其中计算关税的项目有:设计费、非专利技术及技术秘密费用48万美元;不计算关税的有:技术服务及资料费l4万美元(不计海关监管手续费)。人民币兑换美元的外汇牌价均按1美元=6.6元计算。
(3)中国远洋公司的现行海运费率6%,海运保险费率3.5‰,现行外贸手续费率、中国银行财务手续费率、增值税率和关税税率分别按1.5%、5‰、17%、17%计取。
(4)国内供销手续费率0.4%,运输、装卸和包装费率0.1%,采购保管费率1%。
问题
(1)引进项目的引进部分硬、软件从属费用有哪些,应如何计算?
(2)本项目引进部分购置投资的估算价格是多少?


32、背景
我国某城市拟新建一个机场,将建成两条飞行区指标为4E的平行跑道。该新建机场场道工程采用公开招标方式,机场建设指挥部按照法定程序进行了招标,最终A、B、C、D、E五家公司在招标文件规定的投标截止时间前递交了投标文件。资格审查时,因D公司仅具有民航机场场道工程专业承包二级资质,为此撤销了D公司本项工程的投标资格。开标时,E公司因其投标文件的签署人没有法定代表人的授权委托书而被招标管理机构宣布为无效投标。最终A公司中标,并于4月20日与机场建设指挥部签订了工程承包合同。在施工过程中,该工程的关键路线上发生了以下几种原因引起的工期延误:
(1)由于机场建设指挥部原因,设计变更后新增一项工程于5月1日至5月15日施工;
(2)由于A公司原因,原计划于6月15日晚到场的挖掘机直到6月20日晚才到场;
(3)由于连续多日高温造成机场供电紧张,该工程所在地区于6月16日至6月17日停电。
在发生上述工期延误事件后,A公司按照合同规定的程序向机场建设指挥部提出了工期索赔要求。
问题
(1)D公司被撤销投标资格合理吗?
(2)在招标过程中对E公司的处置有何不妥之处?
(3)该工程的实际工期延误为多少天?应予批准的工期延长时间为多少天?


33、背景
某助航灯光系统工程中,一个灯光变电站的建筑工程中工程费用为512480元,人工费为104343元,措施项目费率为10.21%,其他项目费为l47586.44元,规费费率为29%,税金为3.22%。
问题
试编制这个灯光变电站的建筑工程费用汇总表。

34、背景
某项工程建设项目,业主与施工单位按《建设工程施工合同(示范文本)》(GF一2013—0201)签订了工程施工合同,工程未投保保险。在工程施工过程中,遭受暴风雨不可抗力的袭击,造成了相应的损失,施工单位及时向监理工程师提出索赔要求,并附有与索赔有关的资料和证据。索赔报告中的基本要求如下:
(1)遭暴风雨袭击造成的损失不是施工单位的责任,故应由业主承担赔偿责任;
(2)给已建部分工程造成18万元破坏,应由业主承担修复的经济责任,施工单位不承担修复的经济责任;
(3)施工单位人员因此灾害导致数人受伤,处理伤病医疗费用和补偿金总计3万元,业主应给予赔偿。
问题
(1)因不可抗力发生的风险承担的原则是什么?
(2)对施工单位提出的要求,应如何处理(请逐条回答)?


35、背景

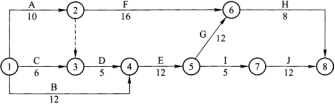

某分部工程的网络计划如下图所示,计算工期为44d,A、D、I三项工作用一台机械顺序施工。

问题

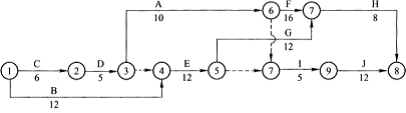

(1)按照A—D一I顺序组织施工,则网络计划变为下图。

1)计算工期是多少天?
2)机械在现场的使用和闲置时间各是多少天?

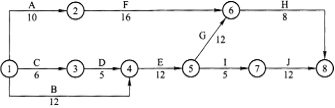

(2)按照D一A—I顺序组织施工,则网络计划变为下图。

1)计算工期是多少天?
2)机械在现场的使用和闲置时间各是多少天?
(3)试比较上述两个方案的优缺点。

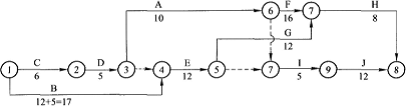

(4)监理工程师如批准按D一A—I顺序组织施工,施工中由于业主原因,B项工作拖延5d(网络计划见下图)。因此,承包商提出要求延长工期5d。
你认为延长几天合理,为什么?签发机械闲置(赔偿)时间几天合理,为什么?
