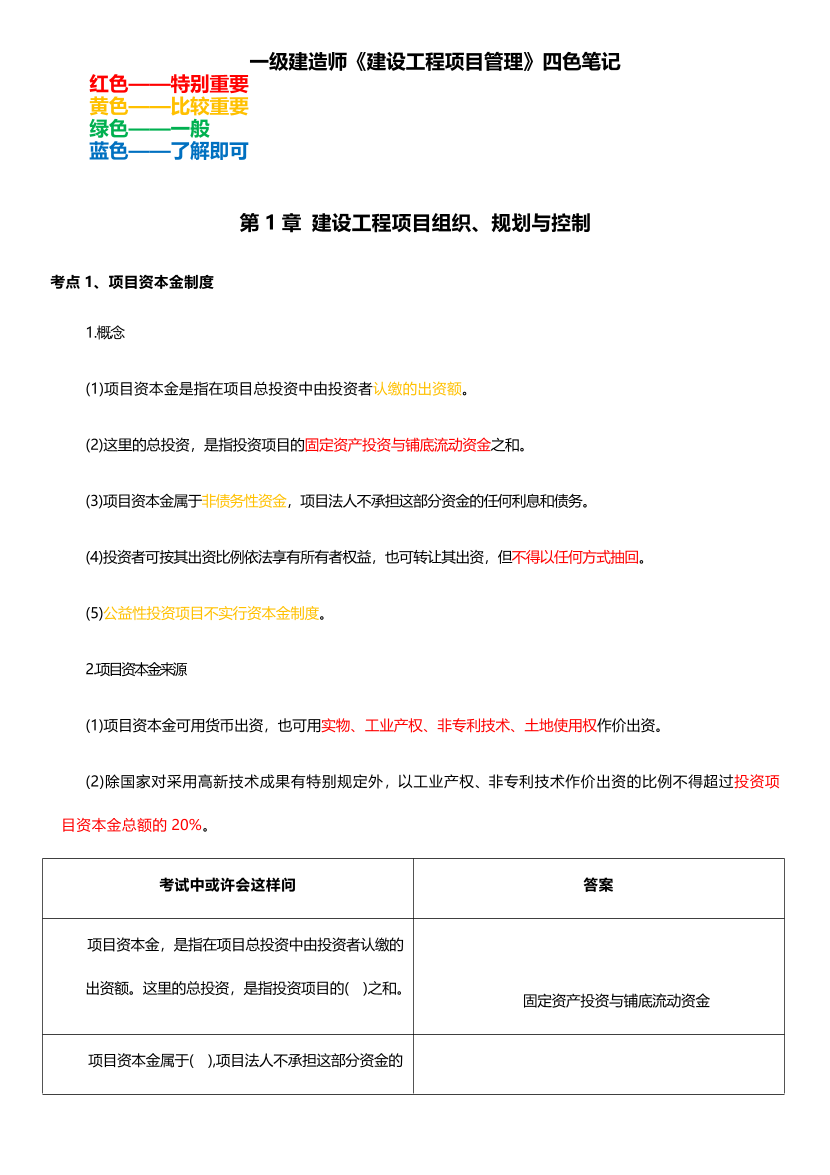

    一级建造师《建设工程项目管理》四色笔记 红色——特别重要 黄色——比较重要 绿色——一般 蓝色——了解即可

    第 1 章 建设工程项目组织、规划与控制

    考点 1、项目资本金制度

    1.概念

    (1)项目资本金是指在项目总投资中由投资者认缴的出资额。

    (2)这里的总投资,是指投资项目的固定资产投资与铺底流动资金之和。

    (3)项目资本金属于非债务性资金,项目法人不承担这部分资金的任何利息和债务。

    (4)投资者可按其出资比例依法享有所有者权益,也可转让其出资,但不得以任何方式抽回。

    (5)公益性投资项目不实行资本金制度。

    2.项目资本金来源

    (1)项目资本金可用货币出资,也可用实物、工业产权、非专利技术、土地使用权作价出资。

    (2)除国家对采用高新技术成果有特别规定外,以工业产权、非专利技术作价出资的比例不得超过投资项

    目资本金总额的 20%。

    考试中或许会这样问 答案

    项目资本金,是指在项目总投资中由投资者认缴的

    出资额。这里的总投资,是指投资项目的( )之和。 固定资产投资与铺底流动资金

    项目资本金属于( ),项目法人不承担这部分资金的

  • 2025年一级建造师《项目管理》四色笔记.pdf-图片2

    一级建造师《建设工程项目管理》四色笔记 红色——特别重要 黄色——比较重要 绿色——一般 蓝色——了解即可

    第 1 章 建设工程项目组织、规划与控制

    考点 1、项目资本金制度

    1.概念

    (1)项目资本金是指在项目总投资中由投资者认缴的出资额。

    (2)这里的总投资,是指投资项目的固定资产投资与铺底流动资金之和。

    (3)项目资本金属于非债务性资金,项目法人不承担这部分资金的任何利息和债务。

    (4)投资者可按其出资比例依法享有所有者权益,也可转让其出资,但不得以任何方式抽回。

    (5)公益性投资项目不实行资本金制度。

    2.项目资本金来源

    (1)项目资本金可用货币出资,也可用实物、工业产权、非专利技术、土地使用权作价出资。

    (2)除国家对采用高新技术成果有特别规定外,以工业产权、非专利技术作价出资的比例不得超过投资项

    目资本金总额的 20%。

    考试中或许会这样问 答案

    项目资本金,是指在项目总投资中由投资者认缴的

    出资额。这里的总投资,是指投资项目的( )之和。 固定资产投资与铺底流动资金

    项目资本金属于( ),项目法人不承担这部分资金的

    任何利息和债务。 非债务性资金

    投资者可按其出资比例依法享有所有者权益,也可

    转让其出资,但( )。

    不得以任何方式抽回

    除国家对采用高新技术成果有特别规定外,以工业

    产权、专利技术作价出资的比例不得超过投资项目

    资本金总额的( )。

    20%

    考 点 2项目投资审批、核准或备案管理

    投资方式 内容

    政府投资项目

    (审批制)

    直接投资、资本金注入方式 审批项目建议书、可行性研究报告、

    初步设计和概算;除特殊情况外不再

    审批开工报告

    投资补助、转贷和贷款贴息方式 只审批资金申请报告

    企业投资项目

    (核准制/备案

    制)内核外备

    《政府核准的投资项目目录》内:

    核准制

    提交项目申请书

    《政府核准的投资项目目录》外:

    备案制

    根据属地原则,在开工建设前向备案

    机关备案

    考试中或许会这样问 答案

    非政府投资项目实行( ) 核准制或登记备案制

    政府投资项目实行( ) 审批制

  • 2025年一级建造师《项目管理》四色笔记.pdf-图片3

    任何利息和债务。 非债务性资金

    投资者可按其出资比例依法享有所有者权益,也可

    转让其出资,但( )。

    不得以任何方式抽回

    除国家对采用高新技术成果有特别规定外,以工业

    产权、专利技术作价出资的比例不得超过投资项目

    资本金总额的( )。

    20%

    考 点 2项目投资审批、核准或备案管理

    投资方式 内容

    政府投资项目

    (审批制)

    直接投资、资本金注入方式 审批项目建议书、可行性研究报告、

    初步设计和概算;除特殊情况外不再

    审批开工报告

    投资补助、转贷和贷款贴息方式 只审批资金申请报告

    企业投资项目

    (核准制/备案

    制)内核外备

    《政府核准的投资项目目录》内:

    核准制

    提交项目申请书

    《政府核准的投资项目目录》外:

    备案制

    根据属地原则,在开工建设前向备案

    机关备案

    考试中或许会这样问 答案

    非政府投资项目实行( ) 核准制或登记备案制

    政府投资项目实行( ) 审批制

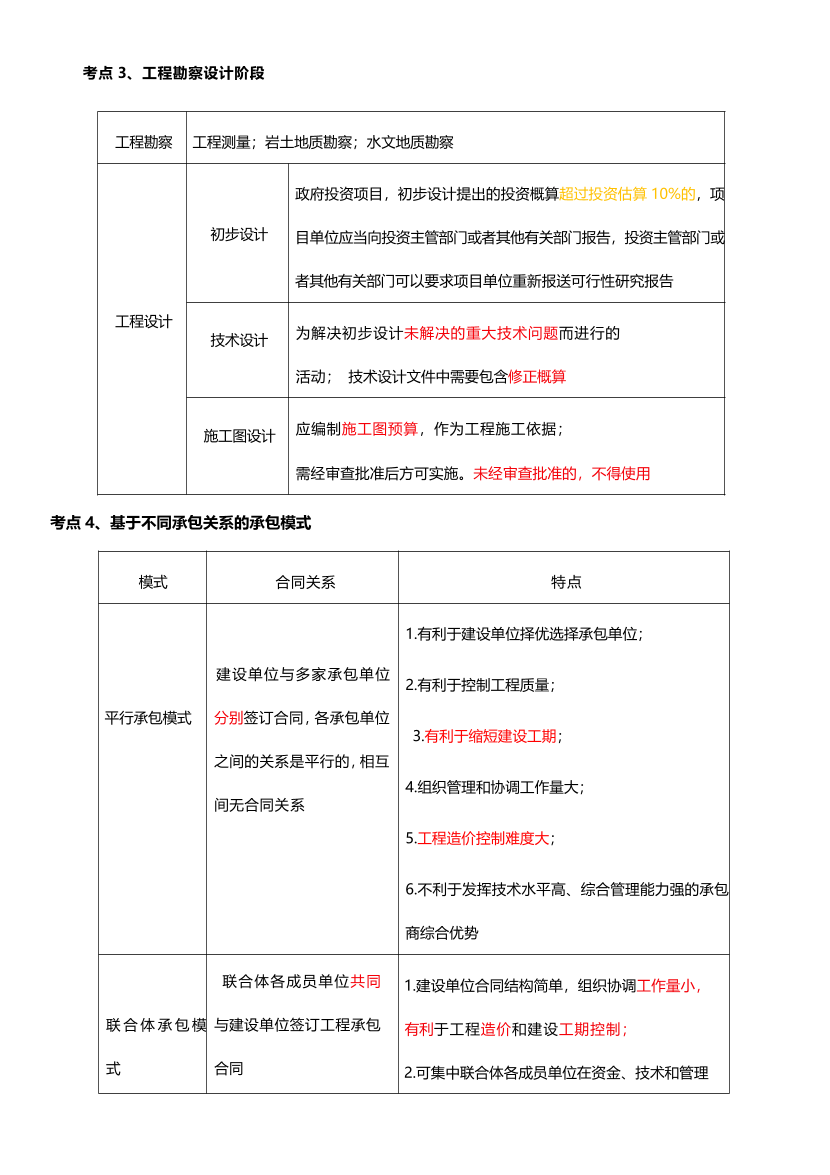

    考点 3、工程勘察设计阶段

    工程勘察 工程测量;岩土地质勘察;水文地质勘察

    工程设计

    初步设计

    政府投资项目,初步设计提出的投资概算超过投资估算 10%的,项

    目单位应当向投资主管部门或者其他有关部门报告,投资主管部门或

    者其他有关部门可以要求项目单位重新报送可行性研究报告

    技术设计 为解决初步设计未解决的重大技术问题而进行的

    活动; 技术设计文件中需要包含修正概算

    施工图设计 应编制施工图预算,作为工程施工依据;

    需经审查批准后方可实施。未经审查批准的,不得使用

    考点 4、基于不同承包关系的承包模式

    模式 合同关系 特点

    平行承包模式

    建设单位与多家承包单位

    分别签订合同,各承包单位

    之间的关系是平行的,相互

    间无合同关系

    1.有利于建设单位择优选择承包单位;

    2.有利于控制工程质量;

    3.有利于缩短建设工期;

    4.组织管理和协调工作量大;

    5.工程造价控制难度大;

    6.不利于发挥技术水平高、综合管理能力强的承包

    商综合优势

    联 合 体 承 包 模

    联合体各成员单位共同

    与建设单位签订工程承包

    合同

    1.建设单位合同结构简单,组织协调工作量小,

    有利于工程造价和建设工期控制;

    2.可集中联合体各成员单位在资金、技术和管理

  • 2025年一级建造师《项目管理》四色笔记.pdf-图片4

    考点 3、工程勘察设计阶段

    工程勘察 工程测量;岩土地质勘察;水文地质勘察

    工程设计

    初步设计

    政府投资项目,初步设计提出的投资概算超过投资估算 10%的,项

    目单位应当向投资主管部门或者其他有关部门报告,投资主管部门或

    者其他有关部门可以要求项目单位重新报送可行性研究报告

    技术设计 为解决初步设计未解决的重大技术问题而进行的

    活动; 技术设计文件中需要包含修正概算

    施工图设计 应编制施工图预算,作为工程施工依据;

    需经审查批准后方可实施。未经审查批准的,不得使用

    考点 4、基于不同承包关系的承包模式

    模式 合同关系 特点

    平行承包模式

    建设单位与多家承包单位

    分别签订合同,各承包单位

    之间的关系是平行的,相互

    间无合同关系

    1.有利于建设单位择优选择承包单位;

    2.有利于控制工程质量;

    3.有利于缩短建设工期;

    4.组织管理和协调工作量大;

    5.工程造价控制难度大;

    6.不利于发挥技术水平高、综合管理能力强的承包

    商综合优势

    联 合 体 承 包 模

    联合体各成员单位共同

    与建设单位签订工程承包

    合同

    1.建设单位合同结构简单,组织协调工作量小,

    有利于工程造价和建设工期控制;

    2.可集中联合体各成员单位在资金、技术和管理

    等方面优势,有利于增强竞争能力和抗风险能力

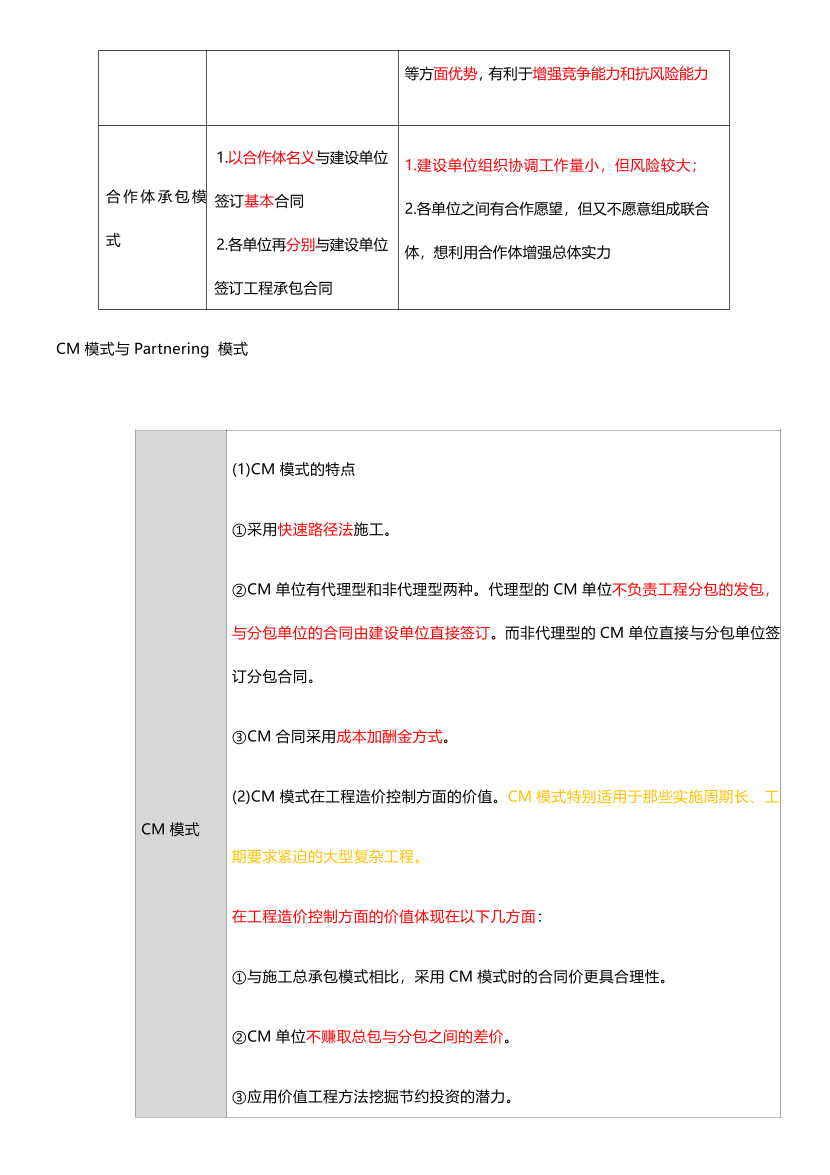

    合 作 体 承 包 模

    1.以合作体名义与建设单位

    签订基本合同

    2.各单位再分别与建设单位

    签订工程承包合同

    1.建设单位组织协调工作量小,但风险较大;

    2.各单位之间有合作愿望,但又不愿意组成联合

    体,想利用合作体增强总体实力

    CM 模式与 Partnering 模式

    CM 模式

    (1)CM 模式的特点

    ①采用快速路径法施工。

    ②CM 单位有代理型和非代理型两种。代理型的 CM 单位不负责工程分包的发包,

    与分包单位的合同由建设单位直接签订。而非代理型的 CM 单位直接与分包单位签

    订分包合同。

    ③CM 合同采用成本加酬金方式。

    (2)CM 模式在工程造价控制方面的价值。CM 模式特别适用于那些实施周期长、工

    期要求紧迫的大型复杂工程。

    在工程造价控制方面的价值体现在以下几方面:

    ①与施工总承包模式相比,采用 CM 模式时的合同价更具合理性。

    ②CM 单位不赚取总包与分包之间的差价。

    ③应用价值工程方法挖掘节约投资的潜力。

  • 2025年一级建造师《项目管理》四色笔记.pdf-图片5

    等方面优势,有利于增强竞争能力和抗风险能力

    合 作 体 承 包 模

    1.以合作体名义与建设单位

    签订基本合同

    2.各单位再分别与建设单位

    签订工程承包合同

    1.建设单位组织协调工作量小,但风险较大;

    2.各单位之间有合作愿望,但又不愿意组成联合

    体,想利用合作体增强总体实力

    CM 模式与 Partnering 模式

    CM 模式

    (1)CM 模式的特点

    ①采用快速路径法施工。

    ②CM 单位有代理型和非代理型两种。代理型的 CM 单位不负责工程分包的发包,

    与分包单位的合同由建设单位直接签订。而非代理型的 CM 单位直接与分包单位签

    订分包合同。

    ③CM 合同采用成本加酬金方式。

    (2)CM 模式在工程造价控制方面的价值。CM 模式特别适用于那些实施周期长、工

    期要求紧迫的大型复杂工程。

    在工程造价控制方面的价值体现在以下几方面:

    ①与施工总承包模式相比,采用 CM 模式时的合同价更具合理性。

    ②CM 单位不赚取总包与分包之间的差价。

    ③应用价值工程方法挖掘节约投资的潜力。

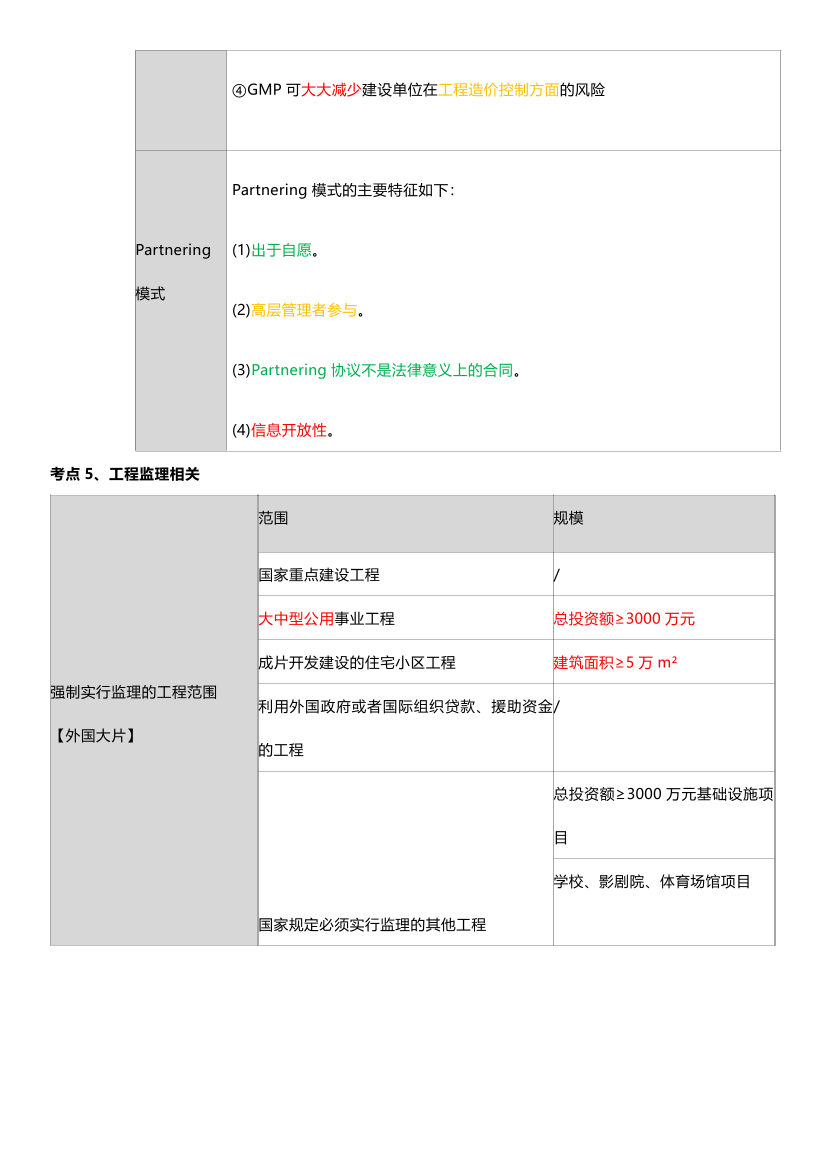

    ④GMP 可大大减少建设单位在工程造价控制方面的风险

    Partnering

    模式

    Partnering 模式的主要特征如下:

    (1)出于自愿。

    (2)高层管理者参与。

    (3)Partnering 协议不是法律意义上的合同。

    (4)信息开放性。

    考点 5、工程监理相关

    强制实行监理的工程范围

    【外国大片】

    范围 规模

    国家重点建设工程 /

    大中型公用事业工程 总投资额≥3000 万元

    成片开发建设的住宅小区工程 建筑面积≥5 万 m²

    利用外国政府或者国际组织贷款、援助资金

    的工程

    /

    国家规定必须实行监理的其他工程

    总投资额≥3000 万元基础设施项

    学校、影剧院、体育场馆项目

  • 2025年一级建造师《项目管理》四色笔记.pdf-图片6

    ④GMP 可大大减少建设单位在工程造价控制方面的风险

    Partnering

    模式

    Partnering 模式的主要特征如下:

    (1)出于自愿。

    (2)高层管理者参与。

    (3)Partnering 协议不是法律意义上的合同。

    (4)信息开放性。

    考点 5、工程监理相关

    强制实行监理的工程范围

    【外国大片】

    范围 规模

    国家重点建设工程 /

    大中型公用事业工程 总投资额≥3000 万元

    成片开发建设的住宅小区工程 建筑面积≥5 万 m²

    利用外国政府或者国际组织贷款、援助资金

    的工程

    /

    国家规定必须实行监理的其他工程

    总投资额≥3000 万元基础设施项

    学校、影剧院、体育场馆项目

    总监理工程

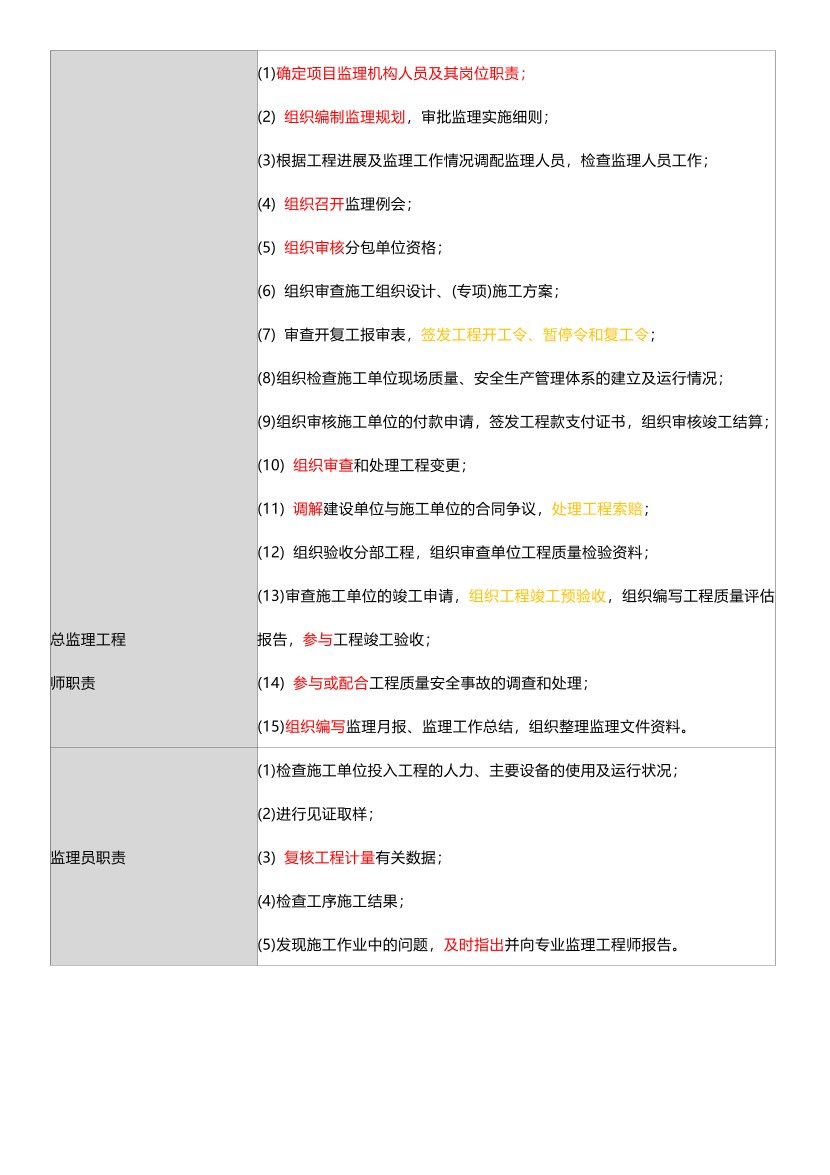

    师职责

    (1)确定项目监理机构人员及其岗位职责;

    (2) 组织编制监理规划,审批监理实施细则;

    (3)根据工程进展及监理工作情况调配监理人员,检查监理人员工作;

    (4) 组织召开监理例会;

    (5) 组织审核分包单位资格;

    (6) 组织审查施工组织设计、(专项)施工方案;

    (7) 审查开复工报审表,签发工程开工令、暂停令和复工令;

    (8)组织检查施工单位现场质量、安全生产管理体系的建立及运行情况;

    (9)组织审核施工单位的付款申请,签发工程款支付证书,组织审核竣工结算;

    (10) 组织审查和处理工程变更;

    (11) 调解建设单位与施工单位的合同争议,处理工程索赔;

    (12) 组织验收分部工程,组织审查单位工程质量检验资料;

    (13)审查施工单位的竣工申请,组织工程竣工预验收,组织编写工程质量评估

    报告,参与工程竣工验收;

    (14) 参与或配合工程质量安全事故的调查和处理;

    (15)组织编写监理月报、监理工作总结,组织整理监理文件资料。

    监理员职责

    (1)检查施工单位投入工程的人力、主要设备的使用及运行状况;

    (2)进行见证取样;

    (3) 复核工程计量有关数据;

    (4)检查工序施工结果;

    (5)发现施工作业中的问题,及时指出并向专业监理工程师报告。

  • 2025年一级建造师《项目管理》四色笔记.pdf-图片7

    总监理工程

    师职责

    (1)确定项目监理机构人员及其岗位职责;

    (2) 组织编制监理规划,审批监理实施细则;

    (3)根据工程进展及监理工作情况调配监理人员,检查监理人员工作;

    (4) 组织召开监理例会;

    (5) 组织审核分包单位资格;

    (6) 组织审查施工组织设计、(专项)施工方案;

    (7) 审查开复工报审表,签发工程开工令、暂停令和复工令;

    (8)组织检查施工单位现场质量、安全生产管理体系的建立及运行情况;

    (9)组织审核施工单位的付款申请,签发工程款支付证书,组织审核竣工结算;

    (10) 组织审查和处理工程变更;

    (11) 调解建设单位与施工单位的合同争议,处理工程索赔;

    (12) 组织验收分部工程,组织审查单位工程质量检验资料;

    (13)审查施工单位的竣工申请,组织工程竣工预验收,组织编写工程质量评估

    报告,参与工程竣工验收;

    (14) 参与或配合工程质量安全事故的调查和处理;

    (15)组织编写监理月报、监理工作总结,组织整理监理文件资料。

    监理员职责

    (1)检查施工单位投入工程的人力、主要设备的使用及运行状况;

    (2)进行见证取样;

    (3) 复核工程计量有关数据;

    (4)检查工序施工结果;

    (5)发现施工作业中的问题,及时指出并向专业监理工程师报告。

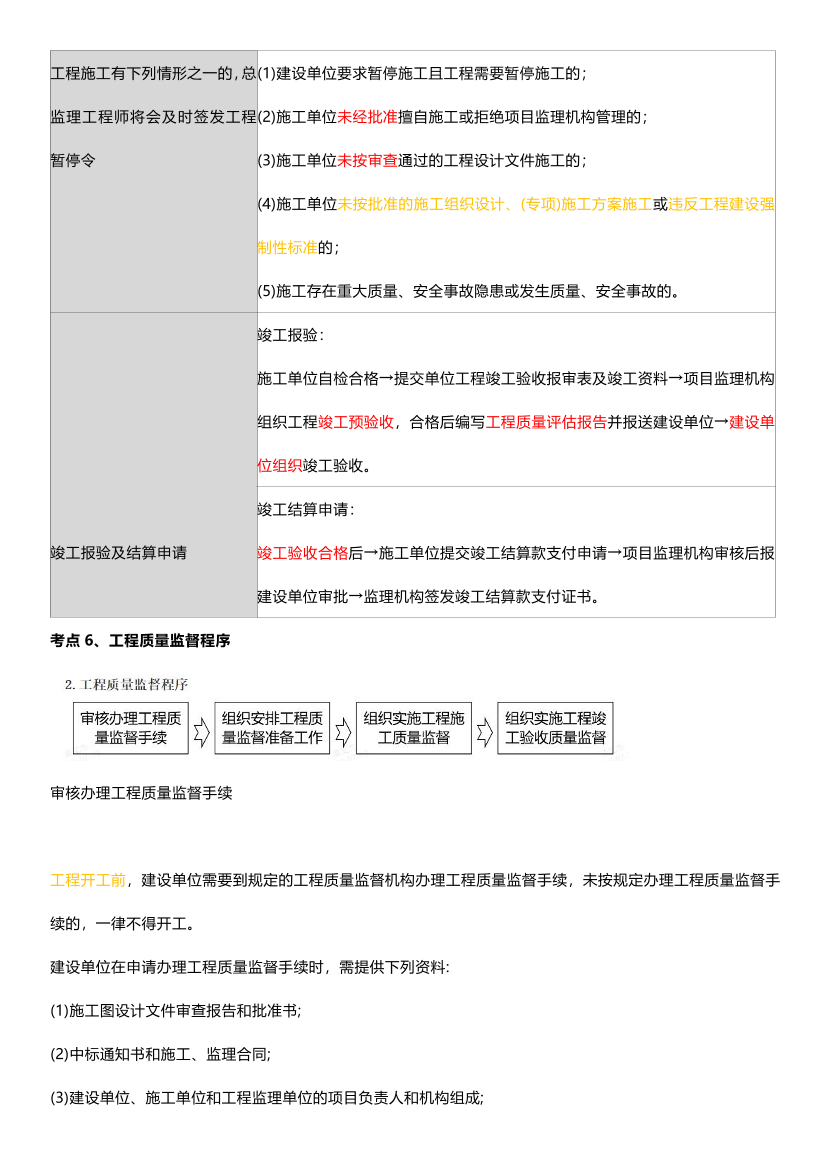

    工程施工有下列情形之一的,总

    监理工程师将会及时签发工程

    暂停令

    (1)建设单位要求暂停施工且工程需要暂停施工的;

    (2)施工单位未经批准擅自施工或拒绝项目监理机构管理的;

    (3)施工单位未按审查通过的工程设计文件施工的;

    (4)施工单位未按批准的施工组织设计、(专项)施工方案施工或违反工程建设强

    制性标准的;

    (5)施工存在重大质量、安全事故隐患或发生质量、安全事故的。

    竣工报验及结算申请

    竣工报验:

    施工单位自检合格→提交单位工程竣工验收报审表及竣工资料→项目监理机构

    组织工程竣工预验收,合格后编写工程质量评估报告并报送建设单位→建设单

    位组织竣工验收。

    竣工结算申请:

    竣工验收合格后→施工单位提交竣工结算款支付申请→项目监理机构审核后报

    建设单位审批→监理机构签发竣工结算款支付证书。

    考点 6、工程质量监督程序

    审核办理工程质量监督手续

    工程开工前,建设单位需要到规定的工程质量监督机构办理工程质量监督手续,未按规定办理工程质量监督手

    续的,一律不得开工。

    建设单位在申请办理工程质量监督手续时,需提供下列资料:

    (1)施工图设计文件审查报告和批准书;

    (2)中标通知书和施工、监理合同;

    (3)建设单位、施工单位和工程监理单位的项目负责人和机构组成;

查看全文,请先下载后再阅读
