  一、概念

  投资回收期也称返本期,是反映技术方案投资回收能力的重要指标,分为静态投资回收期和报考投资回收期,通常只进行技术方案静态投资回收期计算分析。

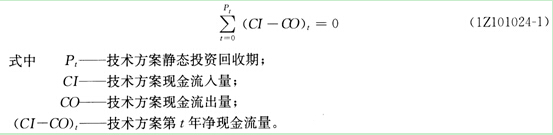

  技术方案静态投资回收期是在不考虑资金时间价值的条件下,以技术方案的净收益回收其总投资(包括建设投资和流动资金)所需要的时间,一般以年为单位。静态投资回收期宜从技术方案建设开始年算起,若从技术方案投产开始年算起,应予以特别注明。从建设开始年算起,静态投资回收期(Pt)的计算公式如下:

2015年一级建造师《工程经济》第一章高频考点(7)

  一、应用式

  静态投资回收期可借助技术方案投资现金流量表,根据净现金流量计算,其具体计算又分以下两种情况:

  1.当技术方案实施后各年的净收益(即净现金流量)均相同时,静态投资回收期的计算公式如下:

  Pt= I/A(1Z101024-2)

  式中 J――技术方案总投资;

  A――技术方案每年的净收益,即A=(CI-CO)。

2015年一级建造师《工程经济》第一章高频考点(7)

  【例1Z101024-2】某技术方案投资现金流量表的数据如表1Z101024所示,计算该技术方案的静态投资回收期。

  解:根据式(1Z101024-3),可得:

  Pt=(6-1)+丨-200丨/500=5.4年

  某技术方案投资现金流量表 单位:万元 表1Z101024



    计算期
    0
    1
    2
    3
    4
    5
    6
    7
    8
    1.现金流人



   800
  1200
  1200
  1200
  1200
  1200
    2.现金流出

   600
   900
   500
   700
   700
   700
   700
    700
    3.净现金流量

  -600
  -900
   300
   500
   500
   500
   500
    500
    4.累计净现金流量

  -600
 -1500
 -1200
  -700
  -200
   300
   800
 1300



  三、判别准则

  将计算出的静态投资回收期Pt与所确定的基准投资回收期PC进行比较。若Pt≤PC,表明技术方案投资能在规定的时间内收回,则技术方案可以考虑接受;若Pt>Pc,则技术方案是不可行的。

  四、优劣

  静态投资回收期指标容易理解,计算也比较简便,在一定程度上显示了资本的周转速度。显然,资本周转速度愈快,静态投资回收期愈短,风险愈小,技术方案抗风险能力强。因此在技术方案经济效果评价中一般都要求计算静态投资回收期,以反映技术方案原始投资的补偿速度和技术方案投资风险性。对于那些技术上更新迅速的技术方案,或资金相当短缺的技术方案,或未来的情况很难预测而投资者又特别关心资金补偿的技术方案,采用静态投资回收期评价特别有实用意义。但不足的是,静态投资回收期没有全面地考虑技术方案整个计算期内现金流量,即只考虑回收之前的效果,不能反映投资回收之后的情况,故无法准确衡量技术方案在整个计算期内的经济效果。所以,静态投资回收期作为技术方案选择和技术方案排队的评价准则是不可靠的,它只能作为辅助评价指标,或与其他评价指标结合应用。
