经济考点速记材料消耗定额的编制

来源:233网校 2015年8月25日

  材料消耗定额指标的组成,按其使用性质、用途和用量大小划分为四类。

  1 . 主要材料,指直接构成工程实体的材 料;

  2 . 辅助材料,直接构成工程实体,但比重较小的材 料;

  3 . 周 转 性 材 料 ( 又称工具性材料),指施工中多次使用但并不构成工程实体的材料,

  如模板、脚手架 等 ;

  4 . 零星材料,指用量小、价值不大、不便计算的次要材料,可用估算法计算。

  —、材料消耗定额的编制

  编制材料消耗定额,主要包括确定直接使用在工程上的材料净用量和在施工现场内运

  输及操作过程中的不可避免的废料和损耗。

  ( 一)材料净用量的确定

  材料净用量的确定,一般有以下几种方法。

  1 . 理论计算法

  理论计算法是根据设计、施工验收规范和材料规格等,从理论上计算材料的净用量。

  如砖墙的用砖数和砌筑砂浆的用量可用下列理论计算公式计算各自的净用量。

  标准砖砌体中,标准砖、 砂浆用量计算公式:

经济考点速记材料消耗定额的编制

  答 : 每 lm33 7 0 m m 厚 标 准 砖 墙 的标 准 砖 总消耗量 为 526.92 块 ,砂浆 总耗量

  为Q. 239m3。

  2. 测定法

  丨 根据试验情况和现场测定的资料数据确定材料的净用量。

  3 . 图纸计算法

  根据选定的图纸,计算各种材料的体积、面积、 延长米或重量。

  4. 经验法

  根据历史上同类项目的经验进行估算。

  ( 二)材料损耗量的确定

  材料的损耗一般以损耗率表示。材料损耗率可以通过观察法或统计法计算确定。材料

  消耗量计算的公式如下。

经济考点速记材料消耗定额的编制

  总消耗量= 净用量+ 损耗量 = 净用量X ( l + 损耗率) ( 1Z103033-5)

  二、周转性材料消耗定额的编制

  周转性材料指在施工过程中多次使用、周转的工具性材料,如钢筋混凝土工程用的模

  板 , 搭设脚手架用的杆子、 跳板, 挖土方工程用的挡土板等。

  周转性材料消耗一般与下列四个因素有关:

  1.第一次制造时的材料消耗( 一次使用量);

  2. 每周转使用一次材料的损耗( 第二次使用时需要补充) ;

  3. 周转使用次数;

  4. 周转材料的最终回收及其回收折价。

  定额中周转材料消耗量指标的表示,应当用一次使用量和摊销量两个指标表示。一次

  使用量是指周转材料在不重复使用时的一次使用量, 供施工企业组织施工用; 摊销量是指

  周转材料退出使用,应分摊到每一计量单位的结构构件的周转材料消耗量, 供施工企业成

  本核算或投标报价使用。

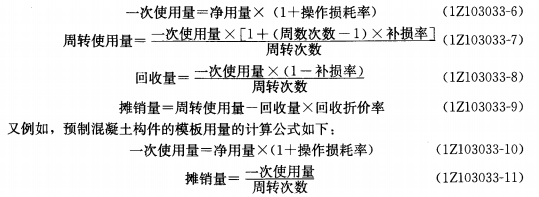

  例如, 捣制混凝土结构木模板用量的计算公式如下:

经济考点速记材料消耗定额的编制

热点关注:2015年各省准考证打印时间及入口 233网校首发考试真题及答案

备考资料:2015年一建每日一练 章节习题 历年真题 最新模拟试卷 高频考点速记

讲师辅导:2015年一建临考冲刺提分攻略:绝密资料+考前直播密训,四科一次通关!

233网校一级建造师3群:367445574 233网校一级建造师3群

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
