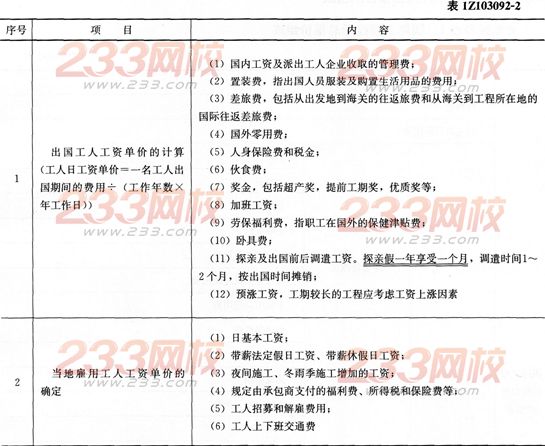

★高频考点2:人工工日基价的计算
☆速记点评:工日基价是指国内派出的工人和在工程所在国招募的工人,每个工作日的平均工资。在分别计算这两类工人的工资单价后,再考虑功效和其他一些有关因素以及人数,加权平均算出工日工资基价。
★高频考点3:材料、半成品和设备预算价格的计算
表1Z103092-3
序号 |
项目 |
内容 |
1 |
当地采购 |
预算价格=市场价+运输费+采购保管损耗 |
2
|
国内供应
|
材料、设备价格=到岸价+海关税+港口费+运杂费+保管费+运输保管损耗+其他费用 |
3 |
从第三国采购 |
类似于国内供应材料、设备价格的计算 |
☆速记点评:从第三国采购的材料、设备价格,如果同一种材料、设备来自不同的供应来源,则应按各自所占比重计算加权平均价格,作为预算价格。
