一、施工机械台班使用定额的形式

(一)施工机械时间定额

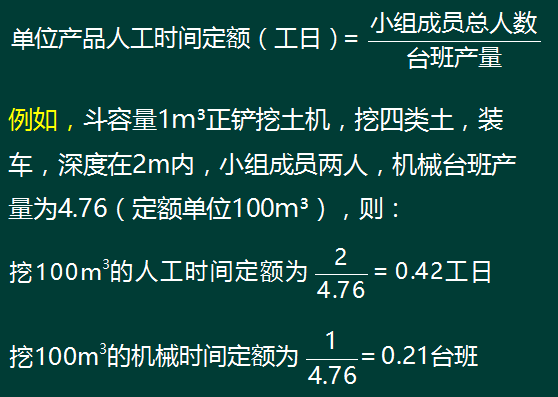

由于机械必须由工人小组配合,所以完成单位合格产品的时间定额,同时列出人工时间定额。


(二)机械产量定额

(三)定额表示方法

二、机械台班使用定额的编制

(一)机械工作时间消耗的分类 机械工作时间也分为必需消耗的时间和损失时间两大类。

1.在必需消耗的工作时间里,包括有效工作、不可避免的无负荷工作和不可避免的中断三项时间消耗。

有效工作的时间消耗中又包括正常负荷下、有根据地降低负荷下的工时消耗。

正常负荷下的工作时间。

有根据地降低负荷下的工作时间。例如,汽车运输重量轻而体积大的货物时,不能充分利用汽车载重吨位因而不得不降低其计算负荷。

不可避免的无负荷工作时间。例如筑路机在工作区末端调头等,都属于此项工作时间的消耗。

不可避免的中断工作时间。

2.损失的工作时间,包括多余工作、停工、违背劳动纪律所消耗的工作时间和低负荷下的工作时间。

【2014】45.在机械工作时间消耗分类中,由于人工装料数量不足引起的机械不能满负荷工作的时间属于(  )。

A.有根据地降低负荷下的工作时间

B.机械的多余工作时间

C.正常负荷下的有效工作时间

D.低负荷下的工作时间

233网校答案:D

多项选择题

编制施工机械台班使用定额时,属于机械工作时间中损失时间的有(  )。

A.施工本身原因造成的停工时间

B.非施工原因造成的停工时间

C.违反劳动纪律引起的时间损失

D.工人正常的休息时间

E.低负荷下的工作时间

233网校答案:ABCE

(二)机械台班使用定额的编制内容

1.拟定机械工作的正常施工条件。

2.确定机械净工作生产率,即机械纯工作一小时的正常生产率。

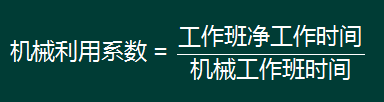

3.确定机械的利用系数。


4.计算机械台班定额。施工机械台班产量定额的计算如下:

施工机械台班产量定额=机械净工作生产率×工作班延续时间×机械利用系数

施工机械时间定额=1/产量定额

5.拟定工人小组的定额时间。

工人小组定额时间=施工机械时间定额×工人小组的人数

【2014】45.在机械工作时间消耗分类中,由于人工装料数量不足引起的机械不能满负荷工作的时间属于(  )。

A.有根据地降低负荷下的工作时间

B.机械的多余工作时间

C.正常负荷下的有效工作时间

D.低负荷下的工作时间

233网校答案:D

更多一级建造师考试动态、考试试题、考试真题、考试技巧等相关资料请关注233网校一级建造师考试网(www.233.com/jzs1

相关推荐:

2017年一级建造师冲刺试卷正在更新,进入免费做题>>

2004-2016年一级建造师考试真题及答案汇总

温馨提示:以上内容为233网校2016年精讲班课程讲义,若与2017年教材内容有冲突请以2017年教材内容为依据。转载请注明来源!

相关阅读 一级建造师

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
