2019一建工程经济计算题第一章考点五:静态投资回收期

作者:233网校 2019-06-12 08:37:00
导读:一级建造师《工程经济》中计算题占该科目总分值1/4左右,你选择花30天刷计算题,或者,花3个晚上攻克一建经济计算题!本站将带来2019一级建造师《建设工程经济》各章计算题考点,全面剖析计算题考点+真题全解。 直击命题核心,点击试听>>

2019一级建造师《建设工程经济》计算题考点

1Z101000 工程经济

完整版下载:第一章计算题考点13个+真题全解.pdf

考点五:P22 静态投资回收期(投资返本期)  【2018、2016、2015】

1.当技术方案实施后各年的净收益(即净现金流量)均相等则

Pt=I/A    (静态投资回收期=总投资/净收益)

I--技术方案总投资;A--技术方案每年的净收益,即A=(CI-CO)

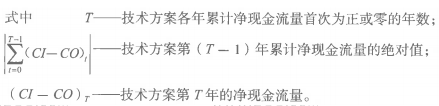

2.当技术方案实施后各年的净收益不等则

2019一建工程经济计算题第一章考点五:静态投资回收期

2019一建工程经济计算题第一章考点五:静态投资回收期

考法1、文字题考核

【真题重现】

【2018】某项目估计建设投资为1000万元,全部流动资金为200万元,建设当年即投产并达到设计生产能力,各年净收益均为270万元。则该项目的静态投资回收期为(  )年。

A.2.13

B.3.70

C.3.93

D.4.44

参考答案:D

解析:各年的净收益均相等用Pt=I/A求解   (1000+200)/270=4.44(年)

考法2、结合净现金流量表考核

【真题重现】

【2015】某项目各年净现金流量如下表,设基准收益率为10%,则该项目的静态投资回收期分别为( )

2019一建工程经济计算题第一章考点五:静态投资回收期

A.32.02万元,3.2年

B.32.02万元,4.2年

C.29.54万元,4.2年

D.29.54万元,3.2年

参考答案:D

解析:静态投资回收期|-160|/50=3.2(年)

FNPV=-160+50/(1+10%)+50/(1+10%)2+50/(1+10%)3+50/(1+10%)4+50/(1+10%)5=29.54(万元)

【本文为233网校原创文章,转载请注明来自233网校,否则违者必究!】
