您现在的位置:233网校 >一级建造师 > 建设工程经济 > 建设工程经济学习笔记

分值12+高频考点!一建《经济》计量与支付超清思维导图

作者:233网校 2020-05-07 17:02:00

在一级建造师《工程经济》科目的考试中,第三章“建设工程估价”是分值很高的一节,平均每年考试的分值都在50多分,占据总分值的一半。“建设工程估价”这一章需要记忆的知识点较多,复习的时候,我们不妨利用思维导图来提高记忆效率。本文为第七节“计量与支付”的思维导图(2020年分值预计在12,这种思维导图简单明了,归纳性强,囊括了这一节内容的所有重要考点,可以轻松掌握整节的框架,特别适合在碎片化时间学习使用,或是考前复习使用。记得添加收藏哦~

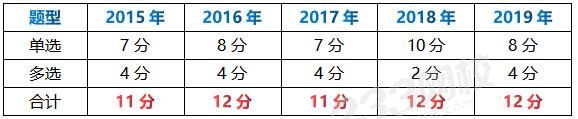

分值分布



思维导图








经典例题

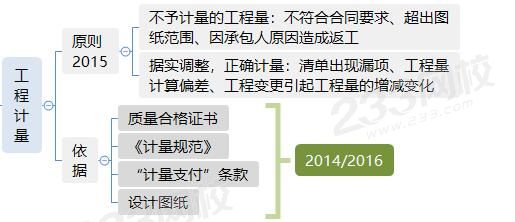

1、【2019年试题,重要考点】某混凝土工程招标清单工程量为 200m3,合同约定的综合单价为 600 元/m3,当实际完成并经监理工程师确认的工程量超过清单工程量 15%时可调整综合单价,调价系数为 0.9。施工过程中,因设计变更导致实际工程量为 250m3。则该混凝土的工程价款为( )万元。

A.12.00

B.14.88

C.14.74

D.15.00

参考答案:B

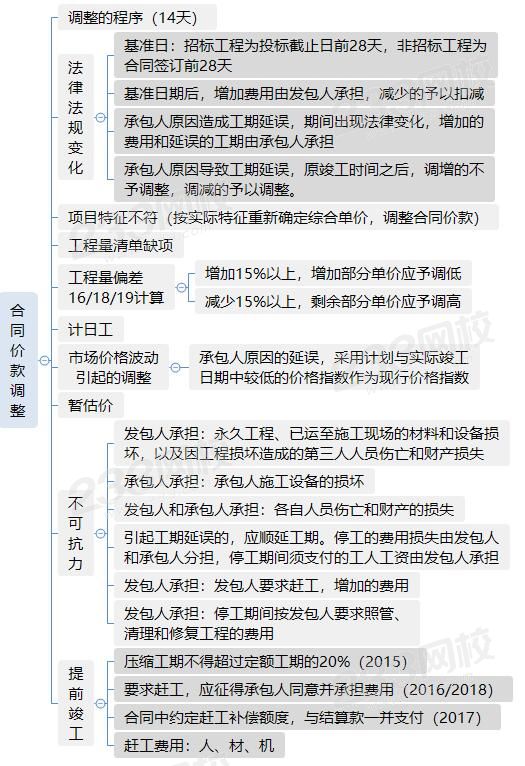

参考解析:200×(1+15%)=230m3。实际工程量为250m3>230m3,所以可以调整综合单价,按照规定,增加部分予以调低,则该混凝土的工程价款为:

230×600+(250-230)×600×0.9=138000+10800=148800元=14.88 万元。

2、【2018年试题,重要考点】根据《建设工程工程量清单计价规范》,某工程定额工期为25个月,合同工期为20个月。合同实施中,发包人要求该工程提前1个月竣工,征得承包人同意后,调整了合同工期。则关于该工程工期和赶工费用的说法,正确的是(   )。

A. 发包人要求合同工期比定额工期提前6个月竣工,应承担提前竣工6个月的赶工费用

B. 发包人要求合同工程提前1个月竣工,应承担提前竣工1个月的赶工费用

C. 发包人要求压缩的工期天数超过定额工期的20%,应承担提前竣工5个月的赶工费用

D. 发包人要求压缩的工期天数未超过定额工期的30%,不支付赶工费用

参考答案:B
参考解析:工程发包时,招标人应当依据相关工程的工期定额合理计算工期,压缩的工期天数不得超过定额工期的20%(25 x 20%=5个月),将其量化。超过者,应在招标文件中明示增加赶工费用。

工程实施过程中,发包人要求合同工程提前竣工的,应征得承包人同意后与承包人商定采取加快工程进度的措施,并应修订合同工程进度计划。发包人应承担承包人由此增加的提前竣工(赶工补偿)费用。

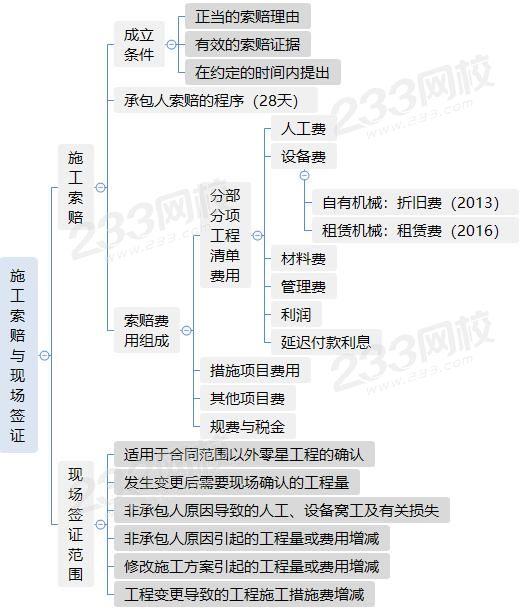

3、【2019年试题,重要考点】依据《标准施工招标文件》,承包人可同时索赔工期和费用的情形有(   )。

A. 承包人遇到不利物质条件

B. 施工过程中发现文物

C. 法律变化引起价格调整

D. 发包人要求向承包人提前交付工程设备

E. 承包人遇到异常恶劣的气候条件

参考答案:AB

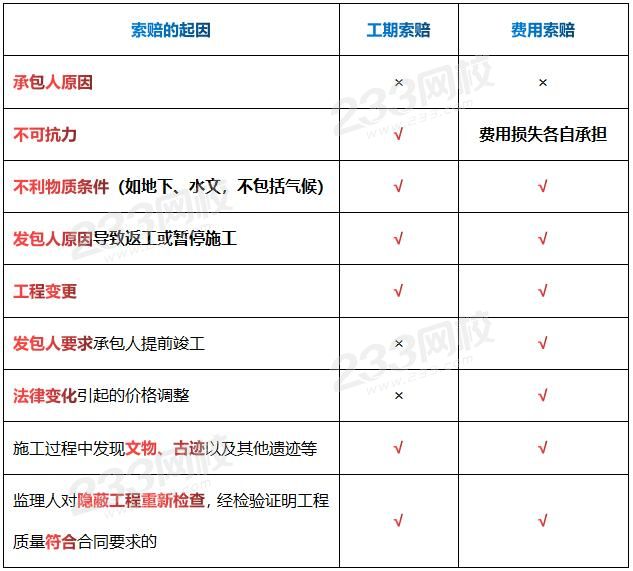

参考解析:遇到不利物质条件、发现文物可以索赔工期和费用,CD只能索赔费用,而E只能索赔工期。


提醒订阅:为了帮助大家及时获取一级建造师考试内容,点击【下载233网校APP】,学霸君会及时给您推送提醒通知!


2020年一级建造师退费班来袭,双师资授课,30人小群班主任管理,阶段性学习月考测评,全程督学!有效期内未过考试,无理由退费50%,等你来体验>>

添加一建学习群或学霸君

领取资料&加备考群

一级建造师备考学习群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
