您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 建筑工程 > 建筑工程学习笔记

一建《实务》工期、费用索赔类型大汇总,快收藏起来吧

作者:233网校 2019-11-20 18:32:00
导读:索赔是一级建造师实务案例历年来的高频考点,在一建所有专业的考试中都有涉及到,因此学好这一部分的内容尤为重要。

索赔是什么?索赔的目的和要求有哪些?什么情况下索赔成立?什么情况下索赔又不成立呢?在此,为大家就各种索赔问题做了归纳汇总,以帮助小伙伴们更有系统地复习。

a (118).jpg

一、索赔的概念:

索赔是指在建筑工程施工合同履行过程中,无过错的一方要求存在过错的一方承担所造成的实际损失的情况。索赔通常分为费用索赔工期索赔两种。但是由于工程范围的变更、文件的缺陷或技术错误、业主未能提供现场所引起的索赔,承包人可以索赔利润

二、按照干扰事件的性质,索赔可以分为

项目

内容

工期拖延索赔

(1)业主未能按合同规定提供施工条件,如未及时交付设计图纸、技术资料、场地、道路等;
(2)非承包商原因业主指令停止工程实施;
(3)其他不可抗力因素作用等原因,造成工程中断或进度放慢,使工期拖延。

不可预见的外部障碍或条件索赔

一个有经验的承包商通常不能预见到的外界障碍或条件:例如在施工期间,地质与预计的(业主提供的资料)不同、出现未预见到的岩石、淤泥或地下水等。

工程变更索赔

由于业主或工程师指令修改设计、增加或减少工程量、修改实施计划、变更施工次序,造成工期延长和费用损失。

工程终止索赔

由于某种原因,如不可抗力因素影响,业主违约,施工处被迫在竣工前停止实施,并不再继续进行,使承包商蒙受经济损失。

其他索赔

如货币贬值、汇率变化、物价、工资上涨、政策法令变化、业主推迟支付工程款等原因引起的索赔。

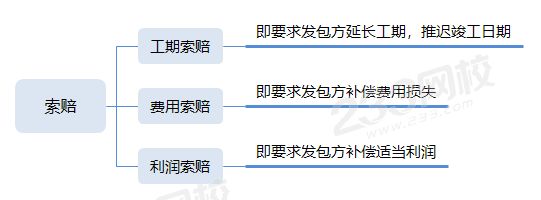

三、按索赔要求分类


四、承包商的索赔成立的条件(有实际损失非承包商原因及时提出了索赔)

(1)造成费用增加或工期损失属于非承包商的行为责任;

(2)造成的费用增加或工期损失不是应由承包商承担的风险;

(3)与合同相比较,已造成了实际的额外费用或工期损失;

(4)承包商在事件发生后的规定时间内提出了书面索赔意向通知和索赔报告。

五、索赔的程序


六、工程索赔的类型

索赔的起因
工期索赔
费用索赔
承包人原因
×
×
不可抗力
费用损失各自承担
发包人原因
工程变更
法律变化引起的价格调整
×
施工过程中发现文物、古迹以及其他遗迹、化石、钱币等
监理人对隐蔽工程重新检查,经检验证明工程质量符合合同要求的

七、不可抗力原因引起的索赔(谁的东西出事了谁负责

类型

谁承担?

工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害

发包人承担

发包人、承包人人员伤亡

由其所在单位负责,并承担相应费用

承包人的施工机械设备损坏及停工损失

承包人承担

停工期间,承包人应发包人要求留在施工场地的必要的管理人员及保卫人员的费用

发包人承担

工程所需清理、修复费用

发包人承担

因不可抗力影响承包人履行合同约定的义务已经引起或将引起工期延误的,应当顺延工期

因不可抗力引起或将引起工期延误,发包人要求赶工的

增加的赶工费用由发包人承担

经典例题:

某建筑工程公司与某建设单位参照《建设工程施工合同(示范文本)》签订了一项建造办公楼的工程承包合同。

事件一:6月20日,基坑开挖时突降罕见大暴雨,基坑边坡局部垮塌,加固及清理等用时4d;7月20日,再次遇到罕见大暴雨,基坑边坡另一处垮塌,加固及清理等工作用时15d;施工单位迅速收集资料,于7月28日施工单位向建设单位提交索赔意向通知单,并于7月30日提交工期索赔19d的相关索赔证据与资料。

事件二:因租赁的挖掘机大修,晚开工2d,造成人员窝工10个工日。

事件三:7月20日的罕见暴雨,造成人员窝工20 个工日。

【问题】

针对上述事件,乙方向甲方均提出工期和费用索赔是否成立?

参考答案:

(1)事件一中,施工单位19d的工期索赔不成立。

理由:两次工期延误均由突降罕见大雨引起,属不可抗力,工期应可以顺延。但第一次事故发生时间是6月20日,施工单位提出索赔意向通知是7月30日,已超过规定28d提出索赔意向的时限,故第一次事故的4d工期索赔已无法成立。但第二次事故的15d索赔建设单位应予以顺延。

(2)事件二:工期和费用索赔均不成立。

理由:因为租赁的挖掘机大修迟延开工,属于承包人原因引起的。

(3)事件三:不可抗力造成的人员窝工费索赔不成立。

理由:因不可抗力造成的人员窝工费,承包人应自行承担。

看完这一篇,大家应该对“索赔是否成立”的题型应对自如了。接下来将会对索赔的费用和工期计算进行归纳汇总,如果对你有帮助,请加收藏哦~

若你还不能很好记忆理解这部分内容,建议可以听听233网校老师们关于这部分内容的精讲课程,理解起来更快,学习起来效果也更佳!

编辑推荐:一建《建筑》流水施工与工期计算,你不能不懂的案例考点

2020年一级建造师退费班来袭,双师资授课,30人小群班主任管理,阶段性学习月考测评,全程督学!有效期内未过考试,无理由退费50%,等你来体验>>。有疑问咨询客服:4000-800-233

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
