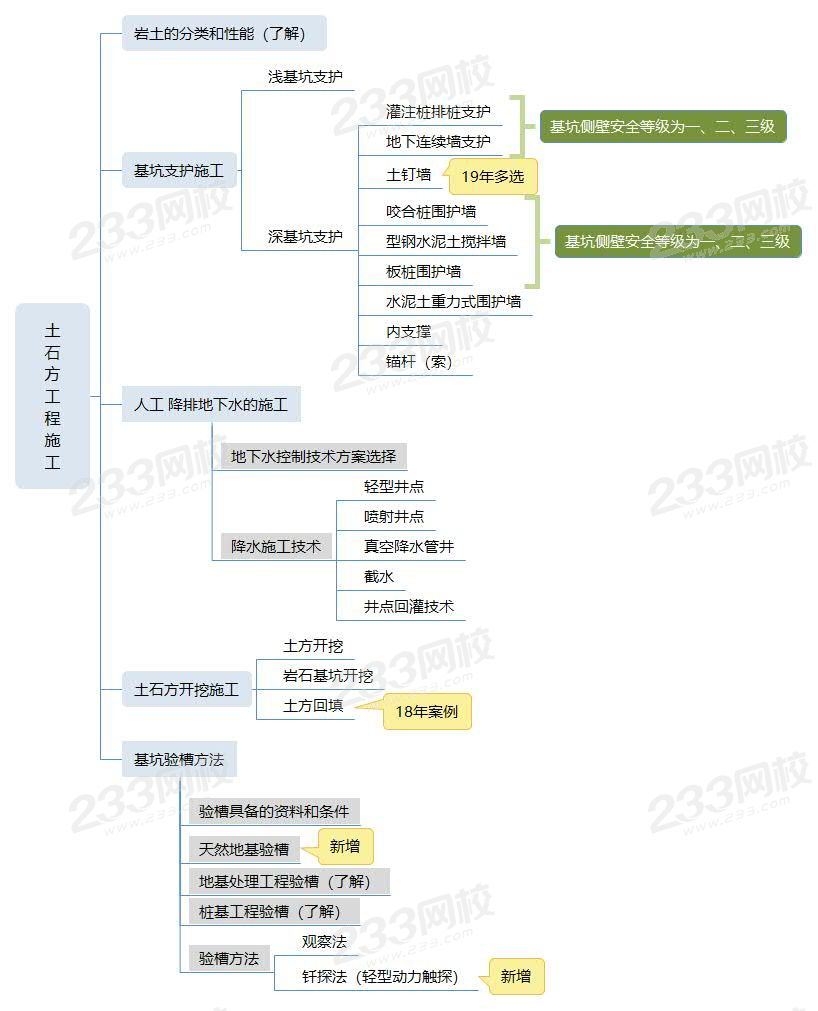

考点攻克二:土石方工程施工
考点一、基坑支护施工
【考核年份:2015、2017案例,2019多选,可出多选或案例改错】
1、基坑开挖深度大于等于5m或小于5m但现场地质情况和周围环境较复杂的基坑工程,以及其他需要监测的基坑工程应实施基坑工程监测。基坑监测应由建设方委托具有相应资质的第三方实施。
2、施工技术要求:
灌注桩排桩支护 | (1)灌注桩排桩应采取间隔成桩的施工顺序,已完成浇筑混凝土的桩与邻桩间距应大于4倍桩径,或间隔施工时间应大于36h。 |
地下连续墙 | (1)应设置现浇钢筋混凝土导墙。 |
板桩围护墙 | 混凝土板桩吊运时,混凝土强度应达到70%,施打时应达到100%。 |
考点二、人工降排地下水的施工
【考核年份:2004案例,2011、2015、2019选择,可出多选或案例改错】
一、施工中地下水位应保持在基坑底面以下0.5-1.5m。
二、降水施工技术 (三种方法在郭炜老师精讲课中都有详细解析)

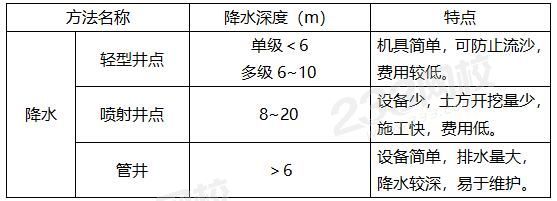

1、轻型井点、喷射井点、管井(选择考点)
2、井点回灌技术:防止引起邻近建(构)筑物、管线的不均匀沉降或开裂。
考点三、土石方开挖施工
【考核年份:2009、2018案例,2016选择,可出多选或案例改错】
一、土方开挖
原则:“开槽支撑,先撑后挖,分层开挖,严禁超挖”。
1、浅基坑开挖
(1)采用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留200~300mm厚土层人工挖除。
(2)在地下水位以下挖土,应将水位降低至坑底以下500mm以上。
(3)基坑挖完后应进行验槽。
2、深基坑的土方开挖
在深基坑土方开挖前,要制定土方工程专项方案并通过专家论证(双专),要对支护结构、地下水位及周围环境进行必要的监测和保护。
二、土方回填 (18年案例考点,20年可出选择)
1、土料要求
一般不能选用淤泥、淤泥质土、有机质大于5%的土、含水量不符合压实要求的黏性土。填方土应尽量采用同类土。
2、土方填筑与压实
(1)填土应从场地最低处开始,由下而上整个宽度分层铺填。
(2)填方应在相对两侧或周围同时进行回填和夯实。
(3)填土应尽量采用同类土填筑,填方的密实度要求和质量指标通常以压实系数表示。最大干土密度是当最优含水量时,通过标准的击实方法确定的。
考点四、基坑验槽方法
【考核年份:2004案例,2007选择,多选考点】
基坑(槽)挖至基底设计标高并清理后,施工单位须会同勘察、设计、建设、监理等单位共同进行验槽,合格后方能进行基础工程施工。(五方验槽,由总监或建设单位项目负责人组织)
一、天然地基验槽
1、遇到下列情况之一时,可不进行轻型动力触探:(总结:水头大,石层厚,砂层厚)
(1)承压水头可能高于基坑底面标高,触探可造成冒水涌砂时;
(2)基坑持力层为砾石层或卵石层,且基底以下砾石层和卵石层厚度大于 1m 时;
(3)基础持力层为均匀、密实砂层,且基底以下厚度大于1.5m 时。
二、验槽方法
验槽方法通常主要采用观察法,而对于基底以下的土层不可见部位,要先辅以钎探法配合共同完成。
轻型动力触探进行基槽检验时,应检查下列内容:
(1)地基持力层的强度和均匀性;
(2)浅埋软弱下卧层或浅埋突出硬层;
(3)浅埋的会影响地基承载力或地基稳定性的古井、 基穴和空洞等。
练习题
1、【2018年考题节选】某新建高层住宅工程,监理工程师在检査土方回填施工时发现:回填土料混有建筑垃圾;土料铺填厚度大于400mm;采用振动压实机压实2遍成活;每天将回填2-3层的环刀法取的土样统一送检测单位检测压实系数。对此出整改要求。
【问题】 指出土方回填施工中的不妥之处?并写出正确做法。

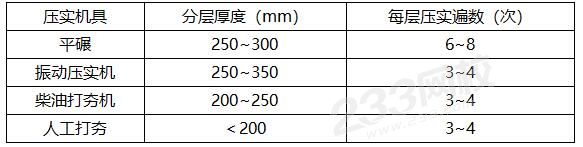

不妥之处二:土料铺填厚度大于400mm;正确做法:振动压实机土料铺填厚度为250~350mm。
不妥之处三:采用振动压实机压实2遍成活;正确做法:采用振动压实机3~4遍成活。
不妥之处四:每回填2-3层用环刀法取土样送检;正确做法:每回填1层就用环刀法取土样送检,应采用标准的击实法检测。
“土石方工程施工”这一节内容在历年一建考试的选择题或案例题中都经常涉及,细枝末节的知识点较多,数字考点也很多。郭炜老师在精讲课程中,对每个重要工法及数字的合理性等都进行了细致讲解,建议先仔细听完精讲班的课程,理解了工法和数字的意义,在理解的基础上再去背诵记忆,才能事半功倍。
