收藏背诵!一建《建筑实务》材料&施工技术考点汇总93个

作者:233网校-null 2020-08-21 16:49:00

一级建造师《建筑实务》科目教材厚重,内容繁多,复习难度大。233网校采用将历年试题与考试用书相结合的方式,对一建《建筑实务》的考点精华进行重点摘录、整理,对考试用书的核心知识点进行提炼,整理编写了一建《建筑实务》关键考点总结,方便考生们复习背诵之用。本文为第一章建筑工程技术第四节~第五节考点汇总,推荐收藏背诵~

1、通用硅酸盐水泥的代号:①硅酸盐水泥(Ⅰ硅):P·Ⅰ、P·Ⅱ;②普通硅酸盐水泥(O普):P·O;③矿渣硅酸盐水泥(S矿):P·S·A ;④火山灰质硅酸盐水泥( P火):P·P ;⑤粉煤灰硅酸盐水泥(F粉):P·F;⑥复合硅酸盐水泥( C复合):P·C。

2、六大常用水泥的初凝时间均不得短于45min,硅酸盐水泥终凝时间不得长于6.5h,其他五类常用水泥的终凝时间不得长于10h。

3、水泥的体积安定性是指在凝结硬化过程中体积变化的均匀性。引起体积安定性不良的原因有:水泥熟料矿物组成中游离氧化钙或氧化镁过多,或水泥粉磨时石膏掺量过多。

4、采用胶砂法来测定水泥3d和28d的抗压强度和抗折强度。

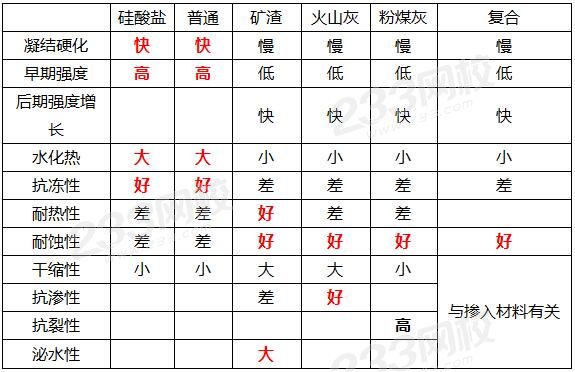

5、六大常用水泥的主要特性


6、有较高要求的抗震结构适用的钢筋应满足以下要求:①实测抗拉强度与实测屈服强度之比不小于1.25(强屈比≥1.25)。②实测屈服强度与规定的屈服强度特征值之比不大于1.30(超屈比≤1.3)。③最大力下总伸长率≥9%。

7、热轧带肋钢筋应在其表面轧上①牌号标志、②生产企业序号(许可证后3位数字)和③公称直径毫米数字,还可轧上④经注册的厂名(或商标)。【2020改动】

8、钢材的主要性能包括:①力学性能(拉伸、冲击、疲劳)和②工艺性能(弯曲、焊接)。

9、钢材化学成分及其对性能的影响:①碳:决定钢材性能的最主要元素。随着含碳量的增加,强度和硬度提高,塑性和韧性下降。②硅:主要添加元素。含量<1%时,可提高钢材强度。③锰:有益元素。④磷:很有害的元素。强度提高,韧性下降。⑤硫:很有害的元素。韧性下降。⑥氧:有害元素。韧性下降。⑦氮:很有害的元素。强度提高,韧性下降。

10、混凝土拌合物的和易性包括:①流动性(坍落度愈大流动性愈大,稠度值愈大流动性愈小)、②粘聚性和③保水性。

11、影响混凝土拌合物和易性的主要因素包括:①单位体积用水量(最主要因素)、②砂率、③组成材料的性质、④时间和⑤温度等。

12、混凝土立方体抗压强度标准试件:边长为150mm的试件,在标准条件下(温度20±2ºC,相对湿度95%以上),养护到28d龄期,测得的抗压强度值。

13、影响混凝土强度的因素主要有:①原材料(水泥强度与水胶比,骨料的种类、质量和数量,外加剂和掺合料)及②生产工艺(搅拌与振捣、养护的温度和湿度、龄期)。

14、混凝土的耐久性:①抗渗性(分P4、P6、P8、P10、P12、>P12六个等级)。②抗冻性(分 F50、F100、F150、F200、F250、F300、F350、F400、>F400九个等级)。③抗侵蚀性。④碳化(中性化)。⑤碱骨料反应(导致混凝土胀裂)。

15、外加剂:①改善拌合物流动性:减水剂、引气剂和泵送剂。(有水有气)②调节凝结时间、硬化性能:缓凝剂、早强剂和速凝剂。③改善耐久性:引气剂、防水剂和阻锈剂。

16、烧结多孔砖孔洞率不大于 35%,主要用于承重部位的砖,砌筑时孔洞垂直于受压面。

17、衡量砂浆质量的三大指标:强度、流动性和保水性。

18、砂浆立方体试件抗压强度值:将砂浆做成70.7mm×70.7mm×70.7mm的立方体试块,标养28天(温度20±2℃,相对湿度90%以上)。每组取3个试块进行抗压强度试验,确定原则:①以三个试件测值的算术平均值作为该组试件的抗压强度平均值,精确至0.1MPa(正常取平均);②当三个测值的最大值或最小值中有一个与中间值的差值超过中间值的15%时,则把最大值及最小值一并舍去,取中间值作为该组试件的抗压强度值(一超取中); ③当两个测值与中间值的差值均超过中间值的15%时,则试验结果无效(两超作废)。

19、饰面石材


20、天然大理石板材按板材的加工质量和外观质量分为A、B、C三级。技术要求包括:加工质量、外观质量和物理性能。【2020改动】

21、影响木材物理力学性质的最主要含水率指标是:①纤维饱和点(转折点)和②平衡含水率(指标)。

22、木材的湿胀干缩与变形:①木材变形:顺纹方向最小,径向较大,弦向最大。②干缩会使木材翘曲、开裂、接榫松动、拼缝不严。湿胀可造成表面鼓凸。

23、夹层玻璃特性(最多可达9层):①透明度好;②抗冲击性能好;③碎片不会散落伤人;④具有耐久、耐热、耐湿、耐寒等性能。

24、防水卷材的主要性能包括:①防水性:常用不透水性、抗渗透性指标表示。②机械力学性能:常用拉力、拉伸强度和断裂伸长率表示。③温度稳定性:常用耐热度、耐热性、脆性温度等指标表示。④大气稳定性:常用耐老化性、老化后性能保持率等指标表示。⑤柔韧性:常用柔度、低温弯折性、柔性等指标表示。

25、膨胀型钢结构防火涂料的涂层厚度不应小于1.5mm,非膨胀型钢结构防火涂料的涂层厚度不应小于15mm。

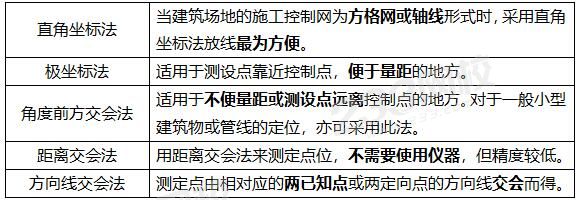

26、施工测量的方法


27、地面上点的高程测设:前视高程(待定点HB)=后视高程(已知点HA)+后视读数(已知点a)-前视读数(待定点b)

28、基坑围护墙或基坑边坡顶部变形观测点沿基坑周边布置,周边中部、阳角处、受力变形较大处设点;观测点间距不应大于20m,且每侧边不宜少于3个;水平和垂直观测点宜共用同一点。

29、发生下列情况时,应提高观测频率或增加观测内容:①变形量或变形速率出现异常变化;②变形量或变形速率达到或超出预警值;③周边或开挖面出现塌陷、滑坡情况;④建筑本身、周边建筑及地表出现异常;⑤由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。

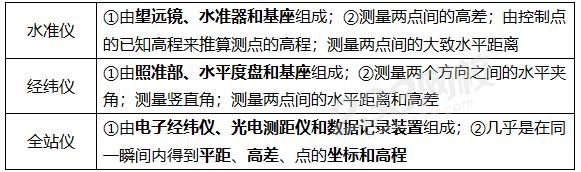

30、常用工程测量仪器


31、灌注桩排桩支护施工要求有:①采取间隔成桩的施工顺序,已完成浇筑混凝土的桩与邻桩间距应大于4倍桩径,或间隔施工时间应大于36h。②灌注桩顶应充分泛浆,高度不应小于500mm;水下灌注混凝土时混凝土强度应比设计桩身强度提高一个强度等级进行配制。

32、基坑开挖深度大于等于5m或小于5m但现场地质情况和周围环境较复杂的基坑工程,以及其他需要监测的基坑工程应实施基坑工程监测。基坑监测应由建设方委托具有相应资质的第三方实施。

33、地下连续墙支护优点:施工振动小、噪声低、墙体刚度大、防渗好、对周围地基扰动小,承载力大。基坑侧壁安全等级为一级、二级、三级;适用于周边环境条件复杂的深基坑。

34、地下连续墙施工要求:①应设置现浇钢筋混凝土导墙。②单元槽段长度宜为4-6m。③水下混凝土应采用导管法连续浇筑。导管下端距槽底宜为300-500mm;钢筋笼吊放就位后应及时浇筑混凝土,间隔不宜大于4h;现场混凝土坍落度宜为200±20mm,强度等级应比设计强度提高一级;混凝土浇筑面宜高出设计标高300~500mm。④混凝土达到设计强度后方可进行墙底注浆。注浆总量达到设计要求或注浆量达到80%以上,压力达到2MPa,可终止注浆。

35、型钢水泥土搅拌墙适用条件:基坑侧壁安全等级为一级、二级、三级。适用于黏性土、粉土、砂土、砂砾土等较深的基坑,深度不宜大于12m。

36、土方开挖原则:开槽支撑,先撑后挖,分层开挖,严禁超挖。

37、浅基坑开挖:①尽量防止对地基土的扰动。机械开挖时,应在基底标高以上预留200-300mm厚土层人工挖除。②在地下水位以下挖土,将水位降低至坑底以下500mm以上。

38、深基坑土方开挖:①开挖前要制定专项方案并通过专家论证,对支护结构、地下水位及周围环境进行必要的监测和保护。②深基坑挖土方案,主要有放坡挖土(无支护结构)、中心岛式挖土、盆式挖土和逆作法挖土。③分层厚度控制在3m以内。④多级放坡开挖时,坡间平台宽度不小于3m。

39、土方填筑与压实:①填土应从场地最低处开始,由下而上整个宽度分层铺填;②填方应在相对两侧或周围同时进行回填和夯实;③填土应尽量采用同类土。

40、验槽具备的资料和条件:①勘察、设计、建设、监理、施工等相关单位技术人员到场;②地基基础设计文件;③岩土工程勘察报告;④轻型动力触探记录;⑤地基处理或深基础施工质量检测报告;⑥基底应为无扰动的原状土,留置有保护层时其厚度不应超100mm。

41、天然地基验槽内容:①根据勘察、设计文件核对基坑的位置、平面尺寸、坑底标高;②根据勘察报告核对坑底、坑边岩土体及地下水情况;③检查空穴、古井、古墓、暗沟、地下埋设物及防空掩体等情况,并查明其位置、深度和性状;④检查基坑底土质的扰动情况及扰动的范围和程度;⑤检查基坑底土质受到冰冻、干裂、受水冲刷或浸泡等扰动情况,并查明影响范围和深度。

42、可不进行轻型动力触探的情况:①承压水头可能高于基坑底面标高,触探可造成冒水涌砂时;②基坑持力层为砾石层或卵石层,且基底以下砾石层和卵石层厚度大于1m;③基础持力层为均匀、密实砂层,且基底以下厚度大于1.5m时。(水头高、石层厚、砂层厚)

43、轻型动力触探进行基槽检验时,应检查:①地基持力层的强度和均匀性;②浅埋软弱下卧层或浅埋突出硬层;③浅埋的会影响地基承载力或地基稳定性的古井、基穴和空洞等。

44、钢筋混凝土预制砖施工要求:①预制桩混凝土强度达到70%后方可起吊,达到100%后方可运输和打桩。②接桩桩头宜高出地面0.5~1m。接桩方法:焊接、螺纹接头和机械啮合接头。③沉桩顺序:先深后浅、先大后小、先长后短、先密后疏。对于密集桩群,从中间向四周或两边对称施打;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打。

45、静力压桩法施工要求:沉桩施工应按“先深后浅、先长后短、先大后小、避免密集”的原则进行。场地开阔时,从中间向四周进行;场地狭长时,从中间向两端对称进行;沿建筑物长度线方向进行。

46 、泥浆护壁钻孔灌注桩:清孔可采用正循环清孔、泵吸反循环清孔、气举反循环清孔等方法。清孔后孔底沉渣厚度要求:端承型桩应不大于50mm,摩擦型桩应不大于100mm,抗拔、抗水平荷载桩应不大于200mm。④水下混凝土强度应按比设计强度提高等级配置,坍落度宜为180~220mm⑤注浆终止条件应控制注浆量与注浆压力两个因素,以前者为主。

47、一般承载力检测前的休止时间:砂土地基不少于7d,粉土地基不少于10d,非饱和黏性土不少于15d,饱和黏性土不少于25d。泥浆护壁灌注桩,宜延长休止时间。

48、高层建筑筏形基础和箱形基础长度超过40m时,宜设置贯通的后浇施工缝(后浇带),后浇带宽不宜小于800mm,在后浇施工缝处,钢筋必须贯通。

49、钢筋的连接:①受力钢筋的接头宜设置在受力较小处。在同一根纵向受力钢筋上不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。②当受拉钢筋直径大于25mm,受压钢筋直径大于28mm时,不宜采用绑扎连接,宜采用焊接或机械连接接头。

50、混凝土浇筑:①垫层混凝土应在基础验槽后立即浇筑,混凝土强度达到70%后方可进行后续施工。②台阶式基础施工不允许留施工缝,每层混凝土要一次浇筑,顺序是先边角后中间。③条形基础浇筑,根据基础深度宜分段分层(300-500mm) 连续浇筑,一般不留施工缝。各段层间应相互衔接,每段浇筑长度控制在2~3m,做到逐段逐层呈阶梯形向前推进。

51、大体积混凝土施工应编制施工组织设计或施工技术方案,并应有环境保护和安全施工的技术措施。【2020新增】

52、大体积混凝土施工应符合的规定:①设计强度等级宜为C25~C50;②结构配筋除满足结构承载力和构造要求外,还应配置控制温度和收缩的构造钢筋。【2020新增】

53、大体积混凝土配合比设计应满足要求:①混凝土拌合物的坍落度不宜大于180mm;②水胶比不宜大于0.45;③砂率宜为38%~45%。【2020新增】

54、大体积混凝土施工要求:当采用跳仓法时,跳仓的最大分块单向尺寸不宜大于 40m ,跳仓间隔施工的时间不宜小于7d ,跳仓接缝处应按施工缝的要求设置和处理。【2020新增】

55、大体积混凝土采取保温保湿养护。应符合规定:①专人负责保温养护工作,并应进行测试记录;②保湿养护持续时间不宜少于14d;③保温覆盖层拆除应分层逐步进行,当混凝土表面温度与环境最大温差小于20℃时,可全部拆除。【2020改动】

56、大体积混凝土试验取样:一次连续浇筑不大于1000m3时,试件现场取样不应少于10组。一次连续浇筑1000~5000m3时,超出1000m3的,每增加500m3取样不少于一组,增加不足500m3时取样一组。一次连续浇筑大于5000m3时,超出5000m3的,每增加1000m3取样不少于一组,增加不足1000m3时取样一组。【2020新增】

57、大体积混凝土浇筑体内监测点布置,应反映最高温升、里表温差、降温速率及环境温度,布置方式:①测试区内监测点应按平面分层布置;②在每条测试轴线上,监测点位不宜少于4处;③沿混凝土浇筑体厚度方向,应至少布置表层、底层和中心温度测点,测点间距不宜大于500mm;④表层温度宜为浇筑体表面以内50mm处的温度;⑤底层温度宜为浇筑体底面以上50mm处的温度。【2020新增】

58、砌体基础施工宜采用“三一”砌砖法:即一铲灰、一块砖、一挤揉。

59、模板工程安装要点:①模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;②模板与混凝土的接触面应清理干净并涂刷隔离剂;③浇筑混凝土前,模板内的杂物应清理干净。④对跨度不小于4m的梁、板,其模板应按设计要求起拱,无设计要求时起拱高度为跨度的1/1000~3/1000。

60、模板的拆除:

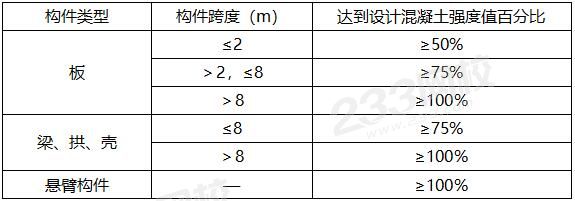

①底模及支架拆除时的混凝土强度要求


②侧模板:只要混凝土强度保证其表面、棱角不因拆模而受损坏,即可拆除。一般墙体大模板,混凝土强度达到1N/mm2即可拆除。③拆除顺序:后支先拆、先支后拆,先拆除非承重部分后拆除承重部分。

61、钢筋代换:①构件配筋受强度控制时,按代换前后强度相等的原则进行代换;②构件按最小配筋率配筋时,或同钢号钢筋之间的代换,按代换前后面积相等的原则进行代换。③钢筋代换应征得设计单位的同意,并办理相应手续。

62、钢筋连接:①方法:焊接、机械连接和绑扎连接。②当受拉钢筋直径>25mm、受压钢筋直径>28mm时,不宜采用绑扎搭接接头。轴心受拉及小偏心受拉杆件的纵向受力钢筋和直接承受动力荷载结构中的纵向受力钢筋均不得采用绑扎搭接接头。③钢筋接头位置宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。

63、钢筋加工:①采用冷拉调直时,HPB300光圆钢筋冷拉率不宜大于4%;HRB400、HRB500、HRB600带肋钢筋冷拉率不宜大于1%。②除锈:一是在冷拉或调直过程中除锈;二是可采用机械除锈机除锈、喷砂除锈、酸洗除锈和手工除锈等。③切断口不得有马蹄形或起弯等现象。④钢筋弯折应一次完成,不得反复弯折。

64、当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。

65、普通混凝土配合比应根据原材料性能及对混凝土的技术要求(强度等级、耐久性和工作性),由具有资质的试验室进行计算,并经试配调整后确定。

66、柱、墙模板内的混凝土浇筑时,为保证混凝土不产生离析,其自由倾落高度应符合规定: ①粗骨料粒径大于25mm时,不宜超过3m;②粗骨料粒径小于25mm时,不宜超过6m。(当不能满足时,应加设串筒、溜管、溜槽等装置)

67、后浇带的设置和处理:①后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留14d)后再浇筑。②填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。

68、已浇筑混凝土强度未达到1.2N/mm2以前,不得在其上踩踏或安装模板及支架等。

69、后张法预应力施工:①预应力筋放张时,混凝土强度应符合设计要求;当设计无要求时,不应低于设计混凝土立方体抗压强度标准值的75%。②张拉顺序:宜按均匀、对称的原则张拉;预应力楼盖宜按先张拉楼板、次梁,后张拉主梁的预应力筋;对于平卧重叠构件,宜先上后下逐层张拉。③灌浆用水泥浆宜用硅酸盐水泥或普通硅酸盐水泥调制的水泥浆,强度不应小于30N/mm2

70、现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内使用完毕;当施工期间最高气温超过30℃时,应在2h内使用完毕。

71、不得在下列墙体或部位设置脚手眼:①120mm厚墙、清水墙、料石墙、独立柱和附墙柱;②过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;③宽度小于1m的窗间墙;④门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内; ④梁或梁垫下及其左右各500mm的范围内;⑥设计不允许设置的部位。⑦轻质墙体。⑧夹心复合墙外叶墙。

72、填充墙砌体工程:①砌筑填充墙时,轻骨料混凝土小型空心砌块和蒸压加气混凝土砌块的产品龄期不应小于28d。蒸压加气混凝土砌块含水率宜小于30%。②堆放高度不宜超过2m。蒸压加气混凝土砌块在运输及堆放中应防止雨淋。③在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台,其高度应为150mm 。④加气混凝土墙上不得留设脚手眼。

73、钢结构的连接方法:焊接、普通螺栓连接、高强度螺栓连接和铆接。

74、施工单位首次采用的钢材、焊接材料、焊接方法、接头形式、焊接位置、焊后热处理制度以及焊接工艺参数、预热和后热措施等各种参数及组合,应在钢结构制作及安装前进行焊接工艺评定试验。

75、普通螺栓的紧固次序:应从中间开始,对称向两边进行。高强度螺栓连接副的初拧、复拧、终拧应在24h内完成,顺序是:从接头刚度较大的部位向约束较小的部位、从螺栓群中央向四周进行。

76、钢结构防火基本要求:①设计耐火极限:柱间支撑与柱相同,楼盖支撑与梁相同,屋盖支撑和系杆与屋顶承重构件相同。②钢结构节点的防火保护应与被连接构件中防火保护要求最高者相同。③钢结构构件的耐火验算和防火设计,可采用耐火极限法、承载力法或临界温度法。④耐火极限经验算低于设计耐火极限时,应采取防火保护措施。【2020新增】

77、钢结构防火保护措施:①喷涂防火涂料;②包覆防火板;③包覆柔性毡状隔热材料;④外包混凝土、金属网抹砂浆或砌筑砌体。【2020新增】

78、钢结构采用喷涂防火涂料保护时,应符合规定:①室内隐蔽构件,宜选用非膨胀型防火涂料;②设计耐火极限大于1.50h的构件,不宜选用膨胀型防火涂料;防火涂料与防腐涂料应相容、匹配。【2020新增】

79、网架结构施工技术:①整体吊装法(中小型网架);②整体提升法(各类型网架);③整体顶升法(支点较少的多点支承网架)。

80、装配式混凝土结构施工应制定专项方案,内容包括工程概况、编制依据、进度计划、施工场地布置、预制构件运输与存放、安装与连接施工、绿色施工、安全管理、质量管理、信息化管理、应急预案等。

81、采用钢筋套筒灌桨连接、钢筋浆锚搭接连接的预制构件就位前,应检查下列内容:①套筒、预留孔的规格位置、数量和深度;②被连接钢筋的规格、数量、位置和长度。

82、地下防水工程一般要求:①防水等级分为四级;②施工前,施工单位应编制防水工程施工方案;③必须由具备相应资质的专业防水施工队伍进行施工。

83、水泥砂浆终凝后应及时进行养护,养护温度不宜低于5℃,并保持砂浆表面湿润,养护时间不得少于14d。

84、卷材防水层施工:①铺贴卷材严禁在雨天、雪天、五级及以上大风中施工。②卷材防水层应铺设在混凝土结构的迎水面上。③结构底板垫层混凝土部位的卷材可采用空铺法或点粘法施工,侧墙采用外防外贴法的卷材及顶板部位的卷材应采用满粘法施工。④铺贴双层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3~1/2幅宽,且两层卷材不得相互垂直铺贴。

85、屋面防水基本要求:①以防为主,以排为辅。混凝土结构层宜采用结构找坡,坡度不小于3%;当采用材料找坡时,坡度宜为2%。②上下层胎体增强材料不得相互垂直铺设。

86、卷材防水层屋面施工:(1)铺贴顺序和方向:①先进行细部构造处理,然后由屋面最低标高向上铺贴;②宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向;③卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴。(2)立面或大坡面铺贴卷材时,应采用满粘法(3)卷材搭接缝应符合下列规定:①平行屋脊的搭接缝应顺流水方向;②上下层卷材长边搭接缝应错开,且不应小于幅宽的1/3;④搭接缝宜留在屋面与天沟侧面,不宜留在沟底。(4)厚度小于3mm的高聚物改性沥青防水卷材,严禁采用热熔法施工。

87、饰面板工程应对下列材料及其性能指标进行复验:①室内用花岗石板的放射性、室内用人造木板的甲醛释放量;②水泥基粘结料的粘结强度;③外墙陶瓷板的吸水率;④严寒和寒冷地区外墙陶瓷板的抗冻性。

88、饰面板工程应对下列隐蔽工程项目进行验收:①预埋件(或后置埋件);②龙骨安装;③连接节点;④防水、保温、防火节点;⑤外墙金属板防雷连接节点。

89、饰面砖工程应对下列材料及其性能指标进行复验:①室内用瓷质饰面砖的放射性;②水泥基粘结材料与所用外墙饰面砖的拉伸粘结强度;③外墙陶瓷饰面砖的吸水率;④严寒及寒冷地区外墙陶瓷饰面砖的抗冻性。【2020改动】

90、饰面砖工程应进行验收的隐蔽工程项目:①基层和基体;②防水层。【2020改动】

91、吊顶施工:①吊顶系统应直接连接到顶部结构受力部位上。当吊杆长度大于1500mm时,应设置反支撑。当吊杆长度大于2500mm时,应设置钢结构转换层。②吊杆不得直接吊挂在设备或设备支架上。③吊杆距主龙骨端部距离不得超过300mm。④吊顶灯具、风口及检修口等应设附加龙骨及吊杆。

92、幕墙工程上墙安装前,施工单位应根据幕墙的类别、尺寸和设计要求,将进场的构配件组装成若干幕墙试件,委托有资质的机构对其进行抗风压性能、气密性能和水密性能检测。有抗震要求的应增加平面内变形性能检测;有节能要求的应增加有关节能性能的检测。

93、幕墙防火构造要求:①缝隙应采用不燃材料封堵,填充材料可采用岩棉或矿棉,其厚度不应小于100mm,防火层应采用厚度≥1.5mm的镀锌钢板承托,不得采用铝板;②防火层不应与玻璃直接接触;③同一幕墙玻璃单元不应跨越两个防火分区。

温馨提示:文章由作者233网校-cschwenwei独立创作完成,未经著作权人同意禁止转载。

一建学习资料/免费课程/新人优惠券 一键领取>>

2020年一级建造师退费班来袭,双师资授课,30人小群班主任管理,阶段性学习月考测评,全程督学!有效期内未过考试,无理由退费50%,等你来体验>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
