您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 建筑工程 > 建筑工程学霸笔记

一建《装配式混凝土结构》施工技术&管理考点图表解析

作者:233网校-null 2020-09-02 16:59:00

考点六、混凝土预制构件安装与连接的主控项目要求

1、钢筋套筒灌浆连接及浆锚搭接连接的灌浆料强度应符合标准的规定和设计要求。每工作班应制作 1 组且每层不应少于3组40mm×40mm×160mm 的长方体试件,标养 28天后进行抗压强度试验。

2、预制构件底部接缝坐浆强度应满足设计要求。每工作班同一配合比应制作1组且每层不应少于3组边长为 70.7mm 的立方体试件,标养28天后进行抗压强度试验。

【历年经典考题】

1、【2018年案例节选】某新建高层住宅工程,预制墙板钢筋采用套筒灌浆连接施工工艺。监理工程师在检查第4层外墙板安装质量时发现:钢筋套筒连接灌浆满足规范要求;留置了3组边长为70.7mm的立方体灌浆料标准养护试件;留置了1组边长70.7mm的立方体坐浆料标准养护试件。

【问题】

指出第4层外墙板施工中的不妥之处?并写出正确做法。装配式混凝土构件钢筋套筒连接灌浆质量要求有哪些?

参考答案:(1)不妥之处有:

①灌浆料标准养护试件的边长为70.7mm的立方体不妥。

正确做法为,灌浆料标准养护试件应为40mm×40mm×160mm的长方体试件。

②留置了1组坐浆料标准养护试件不妥。

正确做法为,坐浆料应每层留设不应少于3组边长为70.7mm的立方体试件。

(2)装配式混凝土构件钢筋套筒连接灌浆质量要求有:灌浆应饱满、密实,所有出口均应出浆。

2、【2019年二建单选】关于装配式工程钢筋套筒灌浆作业的做法,正确的是(  )。

A.每工作班至少制作1组试件

B.浆料在制备后1h内用完

C.制作边长100mm的立方体试件

D.施工环境温度不低于0℃

参考答案:A
参考解析:采用钢筋套筒灌浆连接时,应符合下列规定:

(1)灌浆作业应及时做好施工质量检查记录,并按要求每工作班应制作1组且每层不应少于3组40mm×40mm×160mm的长方体试件,标准养护28d后进行抗压强度试验。

(2)浆料应在制备后30min内用完。

(3)灌浆施工时环境温度不应低于5°;当连接部位温度低于10°时,应对连接处采取加热保温措施。

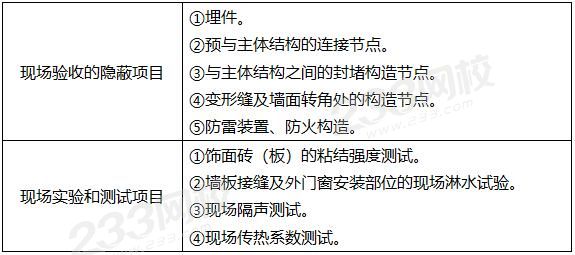

考点七、外围护系统质量检查与验收的要求


温馨提示:文章由作者233网校-cschwenwei独立创作完成,未经著作权人同意禁止转载。

最近直播往期直播

下载APP看直播

考试圈子
  • 扫码加学霸君领资料

    233网校官方认证

    扫码加学霸君领资料

  • 扫码进群学习

    233网校官方认证

    扫码进群学习
