2021《建筑》考点跟学:人工降排水及土石方开挖、验槽

作者:233网校-null 2021-02-11 02:54:00
导读:本文为“1A415020 土石方工程施工”这一节中“人工降排地下水及土石方开挖、验槽”考点学霸笔记。

“人工降排地下水、土石方开挖及基坑验槽”考点学霸笔记

一、近三年分值统计



二、本文考点全解

(三)人工降排地下水的施工

考点一、地下水控制技术方案选择

(1)应根据工程地质、水文地质、周边环境条件、基坑支护设计降水设计等文件,结合类似工程经验,编制降水施工方案。选择包括集水明排、截水、降水及地下水回灌等地下水控制的方法。施工中地下水位应保持在基坑底面以下0.5-1.5m

(2)当基坑开挖深度超过3m,一般就要用井点降水。当因降水而危及基坑及周边环境安全时,宜采用截水或回灌方法。

(3)当基坑底为隔水层且层底作用有承压水时,应进行坑底突涌验算。必要时可采取水平封底隔渗钻孔减压措施。【2016】

考点二、降水施工技术

大多数都适用于填土、黏性土、粉土和砂土,只有降水管井不宜用于填土

轻型井点

特点:机具简单、使用灵活、装拆方便、降水效果好、可防止流沙现象发生、提高边坡稳定、费用较低等优点。

适用于:渗透系数较小的上层滞水或潜水土层,降水深度在6m以内多级轻型井点降水深度为6~10m

喷射井点

特点:降水设备较简单,排水深度大,降水设备少,土方开挖量少,施工快、费用低。

适用于:渗透系数较小的上层滞水或潜水土层,降水深度为8~20m

真空降水管井 【2015】

特点:设备较为简单,排水量大,降水较深,较轻型井点具有更大的降水效果,水泵设在地面,易于维护。

适用于:渗透系数大于1x10-6cm/s的含上层滞水或潜水土层,非真空的降水管井适用于渗透系数大于1x10-5cm/s的含水丰富的潜水、承压水和裂隙水土层。降水深度(地面以下)大于6m

截水

利用截水帷幕切断基坑外的地下水流入基坑内部。常用高压喷射注浆、地下连续墙、小齿口钢板桩、深层水泥土搅拌桩等。

井点回灌技术

防止降水对周围建(构)筑物、地下管线等的影响。

习题:【2015】针对渗透系数较大土层,适宜采用的降水技术是(   )降水。

A. 真空井点

B. 轻型井点

C. 喷射井点

D. 管井井点

233网校答案: D

(四)土石方开挖施工

考点三、土方开挖

原则

开槽支撑,先撑后挖,分层开挖,严禁超挖

浅基坑开挖

【2009案例】

(1)相邻基坑开挖时,应遵循先深后浅同时进行的施工程序。挖土应自上而下、水平分段分层进行。

(2)基坑开挖应尽量防止对地基土的扰动。当用人工挖土,基坑挖好后不能立即进行下道工序时,应预留150~300mm一层土不挖,待下道工序开始再挖至设计标高。釆用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留200~300mm厚土层人工挖除。

(3)在地下水位以下挖士,应在基坑四周挖好临时排水沟和集水井,或釆用井点降水,将水位降低至坑底以下500mm以上,以利挖方进行。降水工作应持续到基础施工完成。

(4)雨期施工时,基坑应分段开挖,挖好一段浇筑一段垫层,并应在坑顶、坑底采取有效的降排水措施;同时,应经常检査边坡和支撑情况,以防止坑壁受水浸泡,造成塌方。

(5)基坑开挖时,应对平面控制桩、水准点、平面位置、水平标高、边坡坡度、排水、降水系统等经常复测检查

(6)基坑挖完后应进行验槽,做好记录;如发现地基土质与地质勘探报告、设计要求不符时,应与有关人员研究及时处理。

深基坑开挖

在深基坑土方开挖前,要制定土方工程专项方案并通过专家论证,要对支护结构、地下水位周围环境进行必要的监测和保护。

(1)深基坑工程的挖土方案,主要有放坡挖土(无支护结构)、中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土。前者无支护结构,后三种皆有支护结构。

(2)分层厚度宜控制在3m以内

(3)多级放坡开挖时,坡间平台宽度不小于3m

(4)采用土钉墙支护的基坑开挖应分层分段进行,每层分段长度不宜大于30m

(5)采用逆作法的基坑开挖面积较大时,宜采用盆式开挖,先形成中部结构,再分块、对称、限时开挖周边土方和施工主体结构。

考点四、土方回填技术要求【2018案例、2020二建】

土料要求

一般不能选用淤泥、淤泥质土、有机质含量大于5%的土,含水量不符合压实要求黏性土做回填土。填方土应尽量采用同类土

基底处理

1、清除基底上的垃圾、草皮、树根、杂物,排除坑穴中积水、淤泥等,将基底碾压密实。

2、当填土场地地面陡于1/5时应先将斜坡挖成阶梯形,阶高0.2~0.3m,阶宽大于1m,然后分层填土。

土方填筑与压实

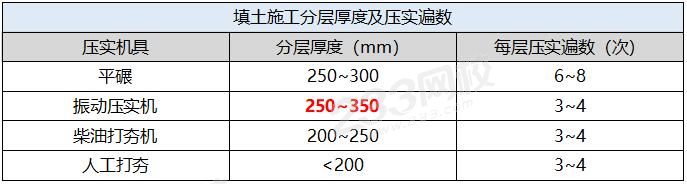

1、填土应从场地最低处开始,由下而上整个宽度分层铺填。每层虚铺厚度应根据夯实机械确定。

2、填方应在相对两侧或周围同时进行回填和夯实。

3、填土尽量采用同类土。填方的密实度要求和质量指标通常以压实系数γc表示。


习题:【2018年案例节选】某新建高层住宅工程,监理工程师在检査土方回填施工时发现:回填土料混有建筑垃圾;土料铺填厚度大于400mm;采用振动压实机压实2遍成活;每天将回填2-3层的环刀法取的土样统一送检测单位检测压实系数。对此出整改要求。

【问题】指出土方回填施工中的不妥之处?并写出正确做法。

不妥 1:回填土料混有建筑垃圾;

正确做法:回填土料应尽量采用同类土填筑, 不得混有建筑垃圾。

不妥 2:土料铺填厚度大于 400mm;

正确做法:振动压实机土料铺填厚度 250-350mm。

不妥 3:采用振动压实机压实 2 遍成活;

正确做法:采用振动压实机压实 3-4 遍成活。

不妥 4:每回填 2-3 层用环刀法取土样送检测;

正确做法: 每回填 1 层就用环刀法取土样送检测。

(五)基坑验槽方法

考点五、验槽具备的资料和条件 【口诀:五方探测基岩土】

(1)勘察、设计、建设、监理、施工等相关单位技术人员到场;

(2)地基础设计文件;

(3)土工程勘察报告;

(4)轻型动力触记录

(5)地基处理或深基础施工质量检报告;

(6)基底应为无扰动的原状,留置有保护层时其厚度不应超过100mm

考点六、天然地基验槽

内容

(1)核对基坑位置、平面尺寸、坑底标高;

(2)核对坑底、坑边岩土体及地下水情况;

(3)检查空穴、古井、古墓等情况,并查明其位置、深度、性状

(4)检查基坑底土质的扰动情况及扰动的范围和程度;

(5)检查基坑底土质受到冰冻、干裂、受水冲刷或浸泡情况,并查明影响范围和深度。

可不进行轻型动力触探的3种情况

(1)承压水头可能高于基坑底面标高,触探可造成冒水涌砂时;

(2)基坑持力层为砾石层或卵石层,且基底以下砾石层和卵石层厚度大于1m时;

(3)基础持力层为均匀、密实砂层,且基底以下厚度大于1.5m时。

【记忆:水头高、石层厚、砂层厚】

考点七、验槽方法

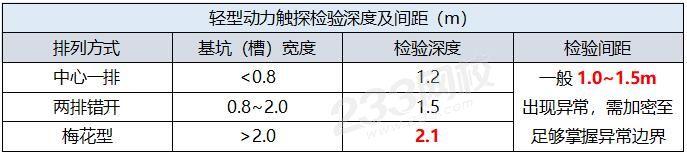

1、验槽方法通常主要采用观察法为主,而对于基底以下的土层不可见部位,要先辅以钎探法配合共同完成。【2020】

2、轻型动力触探进行基槽检验时,宜采用机械自动化实施,应检查下列内容:【口诀:软硬均匀度影响进洞穴】

(1)地基持力层的强均匀性;

(2)浅埋弱下卧层或浅埋突出层;

(3)浅埋的会影响地基承载力或地基稳定性的古井、基和空等。


习题1:【2012】基坑验槽中遇持力层明显不均匀时,应在基坑底普遍进行(   )。

A. 观察

B. 钎探

C. 轻型动力触探

D. 静载试验

233网校答案: C

习题2:【2020】通常基坑验槽主要采用的方法是(   )。

A. 观察法

B. 钎探法

C. 丈量法

D. 动力触探

233网校答案: A

习题3:【2013二建】基坑开挖完毕后,必须参加现场验槽并签署意见的单位有( )。

A.质监站

B.监理(建设)单位

C.设计单位

D.勘察单位

E.施工单位

233网校答案: BCDE
233网校解析:基坑(槽)挖至基底设计标高并清理后,施工单位必须会同勘察、设计、建设、监理等单位共同进行验槽,合格后方能进行基础工程施工。

针对零基础,理论及实战经验均匮乏的考生,2021年一级建造师钻石无忧班已来袭!完善且科学的授课体系,将为您的一级建造师考试保驾护航~


温馨提示:文章由作者233网校-cschwenwei独立创作完成,未经著作权人同意禁止转载。

最近直播往期直播

下载APP看直播

考试圈子
  • 扫码加学霸君领资料

    233网校官方认证

    扫码加学霸君领资料

  • 扫码进群学习

    233网校官方认证

    扫码进群学习
