您现在的位置:233网校 >一级建造师 > 专业工程管理与实务 > 市政公用工程 > 市政工程学霸笔记

临考必看!2020一建《市政》单项选择题考点突击

作者:233网校-正思齐 2020-09-14 10:23:00
导读:一级建造师《市政公用工程管理与实务》高含金量考题突击卷(一)所涉及的单项选择题考点进行梳理及汇编。

2020年一级建造师临考在即,233网校凌平平老师讲解的2套一级建造师《市政公用工程管理与实务》高含金量考题突击卷已经上线,该试题是对考试方向及趋势进行预测。本文对考题突击卷(一)所涉及的单项选择题考点进行梳理及汇编,以帮助各位学员进行巩固及记忆。以下是相关考点具体内容:

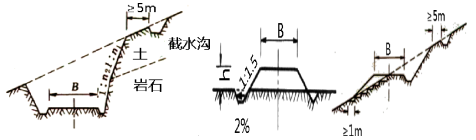

1、识图:下图中路基断面形式从左至右依次为路堑、路堤、半填半挖


2、各类沥青路面面层的适用范围:

(1) 热拌沥青混合料适用于各种等级道路的面层;

(2) 冷拌沥青混合料适用于支路及其以下道路的路面、支路的表面层,以及各级沥青路面的基层、连接层或整平层;冷拌改性沥青混合料可用于沥青路面的坑槽冷补

(3) 温拌沥青混合料与热拌沥青混合料适用范围相同

(4) 沥青贯入式面层宜做城市次干路以下路面层使用;

(5) 沥青表面处治面层主要起防水层、磨耗层、防滑层或改善碎(砾)石路面的作用。

3、垫层主要设置在温度和湿度状况不良的路段上,以改善路面结构的适用性能。前者出现在季节性冰冻地区路面结构厚度小于防冻厚度要求时,设置防冻垫层可以使路面结构免除或减轻冻胀和翻浆病害。

4、桥梁支座

(1) 桥梁支座的分类

1) 按支座变形可能性分类:固定支座、单向活动支座、多向活动支座

2) 按支座所用材料分类:钢支座、聚四氟乙烯支座(滑动支座)、橡胶支座(板式、盆式)等。

桥梁支座类型很多,主要根据支承反力、跨度、建筑高度以及预期位移量来选定,城市桥梁中常用的支座主要为板式橡胶支座和盆式支座等。

(2) 支座施工质量检验标准

① 主控项目:

1) 支座应进行进场检验

2) 支座安装前,应检查跨距、支座栓孔位置和支座垫石顶面高程、平整度、坡度、坡向,确认符合设计要求。

3) 支座与梁底及垫石之间必须密贴,间隙不得大于0.3mm

4) 支座锚栓的埋置深度和外露长度应符合设计要求。

5) 支座的粘结灌浆和润滑材料应符合设计要求。

② 一般项目:

支座高程和偏位

5、三辊轴机组铺筑混凝土面层时,辊轴直径应与摊铺层厚度匹配,且必须同时配备一台安装插人式振捣器组的排式振捣机;当面层铺装厚度小于150mm时,可采用振捣梁;当一次摊铺双车道面层时应配备纵缝拉杆插入机,并配有插入深度控制和拉杆间距调整装置;前进振动,后退滚浆。

6、地铁车站喷射混凝土要点

(1) 喷射混凝土应分段、分片、分层自下而上依次进行;

(2) 分层喷射时,后一层喷射应在前一层混凝土终凝后进行;

(3) 喷射混凝土时,应确保喷射机供料连续均匀;

(4) 作业开始时,应先送风送水,后开机,再给料;结束时,应待料喷完后再关机停风;

(5) 喷射混凝土时,应先喷格栅拱架与围岩间的混凝土,之后喷射拱架间的混凝土。

7、预应力混凝土结构模板拆除要点

(1) 预应力混凝土结构的侧模应在预应力张拉前拆除;底模应在结构建立预应力后拆除;

(2) 模板、支架和拱架拆除应遵循先支后拆、后支先拆的原则;

(3) 简支梁、连续梁结构的模板应从跨中向支座方向依次循环卸落;

(4) 悬臂梁结构的模板宜从悬臂端开始顺序卸落。

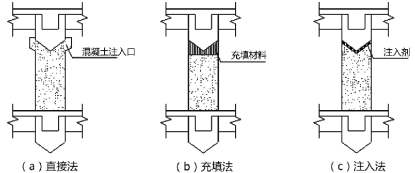

8、盖挖法施工缝的处理办法:

(1)直接法传统的施工方法,不易做到完全紧密接触;注入法是通过预先设置的注入孔向缝隙内注入水泥浆或环氧树脂


(2)充填法是在下部混凝土浇筑到适当高度,清除浮浆后再用无收缩或微膨胀的混凝土或砂浆充填,充填的高度,用混凝土充填为1.0m;用砂浆充填为0.3m。为保证施工缝的良好充填,一般设置“v” 形施工缝,其倾角以小于30°为宜。试验证明注入法和充填法能保证结构的整体性

9、采用超前小导管注浆,在砂卵石地层中宜采用渗入注浆法;在砂层中宜采用挤压、渗透注浆法;在黏土层中宜采用劈裂或电动硅化注浆法。

10、高等级道路的表面层横向接缝应采用垂直的平接缝,以下各层和其他等级的道路的各层可采用斜接缝。

11、燃气管道施工技术要点

(1) 燃气管道对接安装引起的误差不得大于3°,否则应设置弯管,次高压燃气管道的弯管应考虑盲板力;

(2) 地下燃气管道不得从建筑物和大型构筑物的下面穿越;

(3) 穿越铁路的燃气管道的套管宜采用钢管或钢筋混凝土管

(4) 利用道路、桥梁跨越河流的燃气管道,其管道的输送压力不应大于0.4MPa

12、垃圾填埋场施工要点

(1) HDPE膜焊缝非破坏性检测主要有双缝热熔焊缝气压检测法和单缝挤压焊缝的真空及电火花测试法;

(2) 在铺设时应将卷材自上而下滚铺,先边坡后场底,并确保贴铺平整;

(3) 禁止在铺设好的HDPE膜上吸烟;铺设HDPE膜的区域内禁止使用火柴、打火机和化学溶剂或类似的物品;

(4) 临时焊接不可使用溶剂或粘合剂。

12、不开槽法施工方法与适用条件

施工方法

密闭式顶管

盾构

浅埋暗挖

水平定向钻

夯管

工法优点

施工精度高

施工速度快

适用性强

施工速度快

施工速度快、成本较低

工法缺点

施工成本高

施工成本高

施工速度慢、施工成本高

控制精度低

控制精度低

适用范围

给水排水管道、综合管道

给水排水管道、综合管道

给水排水管道、综合管道

柔性管道

钢管

适用管径(mm)

300~4000

3000以上

1000以上

300~1000

200~1800

施工精度

小于±50mm

不可控

小于或等于30mm

不超过0.5倍管道内径

不可控

施工距离

较长

较长

较短

适用地质条件

各种土层

除硬岩外的相对均质地层

各种土层

砂卵石及含水地层不适用

含水地层不适用,砂卵石地层困难

14、城镇供热管网按照热媒不同可分为蒸汽管网和热水管网,热水热网可分为高温热水热网(水稳超过100℃)和低温热水热网(水稳不超过100℃)

15、供热管道土建工程施工要求

(1) 暗挖法施工的竖井与隧道连接处应采取加固措施。隧道应采用台阶法施工,应在拱部初期支护基本稳定,并在喷射混凝土强度达到设计强度70% 以上时,方可进行下台阶开挖;

(2) 隧道相对开挖中,当两个工作面相距15~20m时应一端停挖,单向开挖贯通;

(3) 采用人工顶进施工时,钢管接触或切入土层后,应自上而下分层开挖,并在顶进过程中测量中心和高程偏差。钢管进入土层5m以内,每顶进0.3m,测量不得少于1次;进入土层5m以后,每顶进1m应测量1次;当纠偏时应增加测量次数;

(4) 机械开挖时因预留不少于150mm厚的原状土,人工清底至设计标高,不得超挖。

16、防水构筑物变形缝处橡胶止水带施工技术要求

(1) 止水带安装应牢固,位置准确,其中心线应与变形缝中心线对正,带面不得有裂纹、孔洞;不得在止水带上穿孔或用铁钉固定就位;

(2) 留置垂直施工缝时,端头必须安放模板,设置止水带;

(3) 止水带的固定和安装,必须由项目技术员、质检员验收。

17、给排水管道开槽法施工

(1) 槽底原状地基土不得扰动,机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平;

(2) 在软土或其他不稳定土层中采用横排撑板支撑时,开始支撑的沟槽开挖深度不得超过1.0m

(3) 柔性管道地基处理宜采用砂桩、搅拌桩等复合地基;

(4) 非永冻土地区,管道不得铺设在冻结的地基上;管道安装过程中,应防止地基冻胀。

18、补偿器

(1) 自然补偿器、方形补偿器和波形补偿器是利用补偿材料的变形来吸收热伸长;

(2) 套筒式补偿器和球形补偿器则是利用管道的位移来吸收热伸长的;

(3) 方形补偿器水平安装时平行臂应与管线坡度及坡向相同,垂直臂应呈水平放置

(4) 垂直安装时,不得在弯管上开孔安装放风管和排水管。

19、综合管廊施工技术要点

(1) 综合管廊工程建设应以综合管廊工程规划为依据,遵循“规划先行、适度超前、因地制宜、统筹兼顾”的原则;

(2) 新城区一般采用明挖法施工;城市老(旧)城区综合管廊建设宜结合地下空间开发、旧城改造、道路改造、地下主要管线改造等项目同步进行,宜采用明挖法和盖挖法施工;当场地条件受限时可采用盾构法、锚喷暗挖法等方法施工;

(3) 干线综合管廊用于容纳城市主干工程管线,采用独立分舱方式建设。宜设置在机动车道、道路绿化带下面;

(4) 进入综合管廊的排水管道应采取分流制。

20、超过一定规模的危险性较大的分部分项工程范围:

1、深基坑工程

(1)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程;

2、模板工程及支撑体系

(1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。

(2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。

(3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN以上。

3、起重吊装及起重机械安装拆卸工程

(1)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。

(2)起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。

4、脚手架工程

(1)搭设高度50m及以上落地式钢管脚手架工程。

(2)提升高度在150m及以上的附着式升降脚手架工程或附着式升降操作平台工程。

(3)分段架体搭设高度20m及以上的悬挑式脚手架工程。

5、拆除工程

(1)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。

(2)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。

6、暗挖工程

采用矿山法、盾构法、顶管法施工的隧道、洞室工程。

7、其他

(1)施工高度50m及以上的建筑幕墙安装工程。

(2)跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程。

(3)开挖深度超过16m的人工挖孔桩工程。

(4)水下作业工程。

(5)重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺。

(6)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。

温馨提示:文章由作者233网校-cxyx独立创作完成,未经著作权人同意禁止转载。

最近直播往期直播

下载APP看直播

考试圈子
  • 扫码加学霸君领资料

    233网校官方认证

    扫码加学霸君领资料

  • 扫码进群学习

    233网校官方认证

    扫码进群学习
