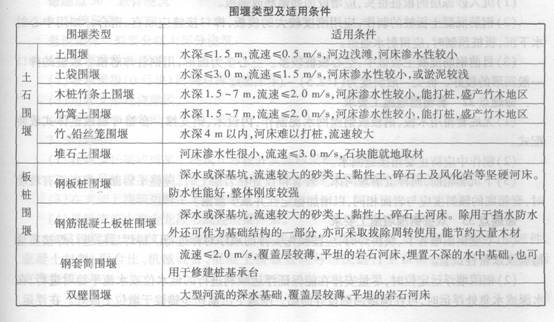

命题点28土围堰施工要求
(1)筑堰材料宜用黏性土、粉质黏土或砂类黏土。填出水面之后应进行夯实。填土应自
上游开始至下游合龙。
(2)筑堰前,必须将堰底下河床底上的杂物、石块及树根等清除干净。
(3)堰顶宽度可为l—2 rn。机械挖基时不宜小于3 rn。堰外边坡迎水流一侧坡度宜为
1:2~1:3,背水流一侧可在1:2之内。堰内边坡宜为l:1—1:1.5。内坡脚与基坑的距离不得小于l m。
命题点29土袋堰施工要求
(1)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。袋中宜装不渗水的黏性
土,装土量为土袋容量的1/2~2/3。袋口应缝合。堰外边坡为l:0.5~1:1,堰内边坡为1:0.2—1:0.5。围堰中心部分可填筑黏土及黏性土芯墙。
(2)堆码土袋,应自上游开始至下游合龙。上下层和内外层的土袋均应相互错缝,尽量堆码密实、平稳。
(3)筑堰前,堰底河床的处理、内坡脚与基坑的距离、堰顶宽度与土围堰要求相同。
命题点30钢板桩围堰施工要求
(1)有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。
(2)施打钢板桩前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向的施打定位。施打时,必须备有导向设备,以保证钢板桩的正确位置。
(3)施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。
(4)施打顺序一般为从上游分两头向下游合龙。
(5)钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。
(6)施打过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打。
