收集盾构掘进数据(推力、刀盘扭矩等)及地层变形量测量数据,判断土压(泥水压)、注浆量、注浆压力等设定值是否适当,并通过测量盾构与衬砌的位置,及早把握盾构掘进方向控制特性,为正常掘进控制提供依据。因此,初始掘进阶段是盾构法隧道施工的重要阶段。
命题点28盾构到达掘进(贯通掘进)施工技术要点
当盾构正常掘进至离接收工作井一定距离(通常50~1OOm)时,盾构进入到达掘进阶段。
其施工技术要点如下:
(1)盾构暂停掘进,准确测量盾构机坐标位置与姿态,确认与隧道设计中心线的偏差值。
(2)根据测量结果制订到达掘进方案。
(3)继续掘进时,及时测量盾构机坐标位置与姿态,并依据到达掘进方案进行及时进行力向修正。
(4)掘进至接收井洞口加固段时,确认洞口土体加固效果,必要时进行补注浆加固。
(5)进入接收井洞口加固段后,逐渐降低土压(泥水压)设定值至0 MPa,降低掘进速度,
适时停止加泥、加泡沫(土压式盾构)、停止送泥与排泥(泥水式盾构)、停止注浆,并加强工作井周围地层变形观测,超过预定值时,必须采取有效措施后,才可继续掘进。
(6)拆除洞口围护结构前要确认洞口土体加固效果,必要时进行注浆加固,以确保拆除洞口围护结构时不发生土体坍塌、地层变形过大。
(7)盾构接收基座的制作与安装要具备足够的刚度,且安装时要对其轴线和高程进行校
核,保证盾构机顺利、安全接收。
(8)拼装完最后一环管片,千斤顶不要立即回收,及时将洞口段数环管片纵向临时拉紧成整体,拧紧所有管片连接螺栓,防止盾构机与衬砌管片脱离时衬砌纵向应力释放。
(9)盾构机落到接收基座上后,及时封堵洞口处管片外周与盾构开挖洞体之间空隙,同时进行填充注浆,控制洞口周围土体沉降。

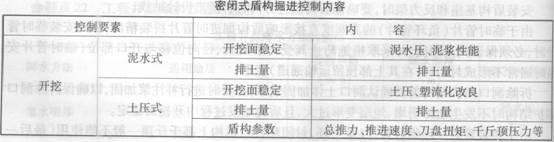

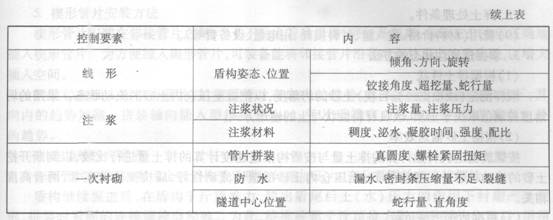

命题点29密闭式盾构掘进控制内容
命题点30土压(泥水压)控制要求
开挖面的土压(泥水压)控制值,按地下水压(间隙水压)+土压+预备压设定。
土压有静止土压、主动土压和松弛土压,要根据地层条件区别使用。按静止土压设定控制土压,是开挖面不变形的最理想土压值,但控制土压相当大,必须加大设备装备能力。主动土压是开挖面不发生坍塌的临界压力,控制土压最小。地质条件良好、覆土深、能形成土拱的场合,可采用松弛土压。
预备压,用来补偿施工中的压力损失,土压式盾构通常取10~20 kN/m2,泥水式盾构通常取20—50 kN/m2。为使开挖面稳定,土压(泥水压)变动要小;变动大的情况下,一般开挖面不稳定。
