(1)侧模板,应在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时,方可拆除。

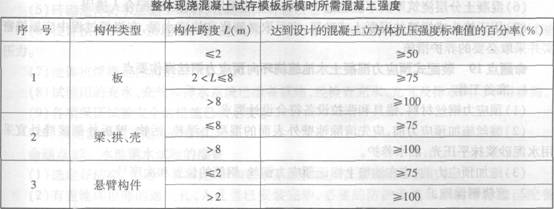

(2)底模板,应在与结构同条件养护的混凝土试块达到下表规定强度,方可拆除。
命题点16装配式预应力混凝土水池构件吊装方案的内容
(1)工程概况,包括施工环境、工程特点、规模、构件种类数量、最大构件自重、吊距以及设计要求、质量标准。
(2)主要技术措施,包括吊装前环境、材料机具与人员组织等准备工作、吊装程序和方法、
构件稳固措施,不同气候施工措施等。
(3)保证质量措施,包括质控人员职责,质量检测手段,发现不合格的处理措施以及吊装
作业记录表格等。
(4)环保和文明施工等保证措施。
(5)吊装进度计划。
命题点17装配式预应力
混凝土水池预制构件安装要求安装前应经复验合格;有裂缝的构件,应进行鉴定。预制柱、梁及壁板等构件在应标注中心线,并在杯槽、杯口上标出中心线。预制壁板安装前应将不同类别的壁板按预定位置顺序编号。壁板两侧面宜凿毛,应将浮渣、松动的混凝土等冲洗干净,并应将杯口内杂物清理干净,界面处理满足安装要求。预制构件应按设计位置起吊,曲梁宜采用三点吊装。吊绳与预制构件平面的交角不应小于45·;当小于45·时,应进行强度验算。预制构件安装就位后,应采取临时固定措施。曲梁应在梁的跨中临时支撑,待上部二期混凝土达到设计强度的70%及以上时,方可拆除支撑。安装的构件,必须在轴线位置及高程进行校正后焊接或浇筑接头混凝土。预制混凝土壁板(构件)安装位置应准确、牢固、不应出现扭曲、损坏、明显错台等现象。池壁板安装应垂直、稳固,相邻板湿接缝及杯口填充部位混凝土应密实。池壁顶面高程和平整度应满足设备安装及运行的精度要求。
命题点18装配式预应力混凝土水池现浇壁板缝混凝土操作要点
(1)壁板接缝的内模宜一次安装到顶;外模应分段随浇随支。分段支模高度不宜超过
1.5m。
(2)浇筑前,接缝的壁板表面应洒水保持湿润,模内应洁净。
(3)接缝的混凝土强度应符合设计规定,当设计无规定时,应比壁板混凝土强度提高一级。
(4)浇筑时间应根据气温和混凝土温度选在壁板间缝宽较大时进行。
(5)混凝土如有离析现象,应进行二次拌和。
(6)混凝土分层浇筑厚度不宜超过250mm,并应采用机械振捣,配合人捣固。
(7)用于接头或拼缝的混凝土或砂浆,宜采取微膨胀和快速水泥,在浇筑过程中应振捣密
实并采取必要的养护措施。
