1K412015  预应力混凝土施工技术

一、预应力筋及管道

(一)预应力筋

(3)预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:

(一)预应力筋

1)钢丝检验每批重量不得大于60t;对每批钢丝逐盘进行形状、尺寸和表面质量检查。从检查合格的钢丝中抽查3盘,在每盘钢丝的任一端取样进行力学性能及其他试验。试验结果有一项不合格则该盘钢丝报废,并从同批次未试验过的钢丝盘中取双倍数量的试样进行该不合格项的复验,如仍有一项不合格,应逐盘检验,合格者接收。

(2)钢绞线检验每批重量不得大于60t;逐盘检验表面质量和外形尺寸;再从每批钢绞线中任取3盘,并从每盘所选的钢绞线任一端截取一根试样,进行力学性能试验及其他试验。如每批少于3盘,应全数检验。检验结果如有一项不合格时,则不合格盘报废,并再从该批未试验过的钢绞线中取双倍数量的试样进行该不合格项的复验。如仍有一项不合格,则该批钢绞线应实施逐盘检验,合格者接收。

(3)精轧螺纹钢筋检验每批重量不得大于60t;对其表面质量应逐根进行外观检查,外观检查合格后每批中任选2根钢筋截取试件进行拉伸试验。试验结果有一项不合格,则取双倍数量的试样重做试验。如仍有一项不合格,则该批钢筋为不合格。

(5)存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。

(6)预应力筋安装时应注意:

2)预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。

二、锚具和连接器

(一)基本要求

1.后张预应力锚具和连接器按照锚固方式不同,可分为夹片式(单孔和多孔夹片锚具)、支承式

(镦头锚具、螺母锚具)、组合式(热铸锚具、冷铸锚具)和握裹式(挤压锚具、压花锚具等)。

(二)验收规定

1、锚具、夹具及连接器进场验收时,应按出厂合格证和质量证明书核查其锚固性能类别、型号、规格、数量,确认无误后进行外观检查、硬度检验和静载锚固性能试验。

2、锚具、夹片应以不超过1000套为一个验收批。连接器的每个验收批不宜超过500套。

(1)外观检查

从每批锚具中抽取10%且不少于10套,进行外观质量和外形尺寸检查。所抽全部样品表面均不得有裂纹,尺寸偏差不能超过产品标准及设计图纸规定的尺寸允许偏差。当有一套不合格时,另取双倍数量的锚具重做检查,如仍有一套不符合要求时,则逐套检查,合格者方可使用。

(2)硬度检验

从每批锚具中抽取5%且不少于5套进行硬度检验。对硬度有要求的零件做硬度试验,对多孔加片式锚具的夹片,每套至少抽取5片,每个零件测试3点,其硬度应在产品设计要求范围内。有一个零件不合格时,则应另取双倍数量的零件重做检验,仍有一件不合格时,则应对该批产品逐个检查,合格者方可使用。

3、静载锚固性能试验:对大桥、特大桥等重要工程,当质量证明书不齐全、不正确或质量有疑点时,在通过外观和硬度检验的同批中抽取6套锚具(夹片或连接器),组成3个预应力筋锚具组装件,由国家或省级质量技术监督部门授权的专业质量检测机构进行静载锚固性能试验。如有一个试件不符合要求时,则应另取双倍数量的锚具(夹具或连接器)重做试验,如仍有一个试件不符合要求时,则该批产品视为不合格品。

对用于中小桥梁的锚具(夹片或连接器)进场验收,其静载锚固性能可由锚具生产厂提供试验报告。

三、预应力混凝土配制与浇筑

(一)配制

1.预应力混凝土应优先采用硅酸盐水泥、普通硅酸盐水泥,不宜使用矿渣硅酸盐水泥,不得使用火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥。

2.混凝土中的水泥用量不宜大于550kg/m3。

3.混凝土中严禁使用含氯化物的外加剂及引气剂或引气型减水剂。

四、预应力张拉施工

(一)基本规定

2.预应力筋采用应力控制方法张拉时,应以伸长值进行校核。实际伸长值与理论伸长值的差值应符合设计要求;设计无规定时,实际伸长值与理论伸长值之差应控制在6%以内。否则应暂停张拉,待查明原因并采取措施后方可继续张拉。

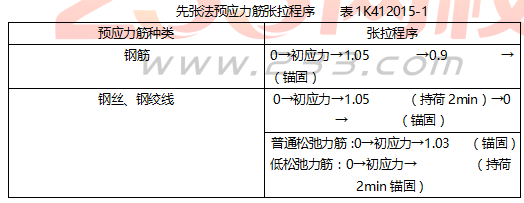

3.预应力张拉时,应先调整到初应力(σ0),该初应力宜为张拉控制应力(σcon)的10%~15%,伸长值应从初应力时开始量测。


注:

1.表中σcon为张拉时的控制应力值,包括预应力损失值;

2、张拉钢筋时,为保证施工安全,应在超张拉放张至0.9σ时安装模板、普通钢筋及预埋件等。

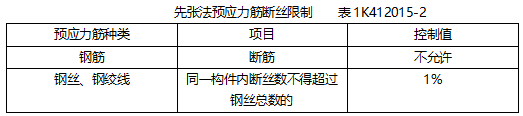

5.张拉过程中,预应力筋的断丝、断筋数量不得超过表1K412015-2的规定。


(三)后张法预应力施工(预应力管道、预应力筋)

1、预应力管道安装应符合下列要求:

(3)管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔;在最低部位宜留排水孔。

2、预应力筋安装应符合下列要求:

(1)先穿束后浇混凝土时,浇筑混凝土之前,必须检查管道并确认完好;浇筑混凝土时应定时抽动、转动预应力筋。

(2)先浇混凝土后穿束时,浇筑后应立即疏通管道,确保其畅通。

(3)混凝土采用蒸汽养护时,养护期内不得装入预应力筋。

(4)穿束后至孔道灌浆完成应控制在下列时间以内,否则应对预应力筋采取防锈措施:


3、预应力筋张拉应符合下列要求:

(1)混凝土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%。

(2)预应力筋张拉端的设置应符合设计要求。当设计未要求时,应符合下列规定:曲线预应力筋或长度大于等于25m的直线预应力筋,宜在两端张拉;长度小于25m的直线预应力筋,可在一端张拉。

(四)孔道压浆

1、预应力筋张拉后,应及时进行孔道压浆,多跨连续有连接器的预应力筋孔道,应张拉完一段灌注一段。孔道压浆宜采用水泥浆。水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa。

2、压浆后应从检查孔抽查压浆的密实情况,如有不实,应及时处理。压浆作业,每一工作班应留取不少于3组砂浆试块,标养28d,以其抗压强度作为水泥浆质量的评定依据。

3、压浆过程中及压浆后48h内,结构混凝土的温度不得低于5℃,否则应采取保温措施。当白天气温高于35℃时,压浆宜在夜间进行。

4、埋设在结构内的锚具,压浆后应及时浇筑封锚混凝土。封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝土强度等级的80%,且不低于30MPa。

5、孔道内的水泥浆强度达到设计规定后方可吊移预制构件;设计未要求时,应不低于砂浆设计强度的75%。
