您现在的位置:233网校>一级建造师>建设工程项目管理>项目管理学习笔记

2015年一建《项目管理》典型题目:网络计划调整

来源:233网校 2015年1月23日

  点击查看>> 2015年一级建造师《项目管理》典型题目总结

  1.当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求。在确定缩短持续时间的关键工作时,宜选择( )。(2010年试题第94题)

  A.缩短持续时间而不影响质量和安全的工作

  B.有多项紧前工作的工作

  C.有充足备用资源的工作

  D.缩短持续时间所需增加的费用相对较少的工作

  E.单位时间消耗资源量大的工作

  【正确答案】ACD

  【答案解析】本题考核的是工期的压缩。当计算工期不能满足计划工期时,可设法通过压缩关键工作的持续时间,以满足计划工期要求。在选择缩短持续 时间的关键工作时,宜考虑下述因素:缩短持续时间而不影响质量和安全的工作;有充足备用资源的工作;缩短持续时间所需增加的费用相对较少的工作等。参见教 材P139。

  2.当工程施工的实际进度与计划进度不符时,需要对网络计划作出调整,调整的内容有( )。(2009年试题第80题)

  A.调整关键线路的长度

  B.调整非关键工作时差

  C.调整组织结构

  D.增减工作项目

  E.调整资源的投入

  【正确答案】ABDE

  【答案解析】本题考查的是网络进度计划的调整内容。网络计划调整的内容包括:调整关键线路的长度;调整非关键工作时差;增、减工作项目;调整逻辑关系;重新估计某些工作的持续时间;对资源的投入作相应调整。参见教材P141。

  3.关于进度计划调整的说法,正确的是( )。(2012年试题第54题)

  A.根据计划检查的结果在必要时进行计划的调整

  B.网络计划中某项工作进度超前,不需要进行计划的调整

  C.非关键线路上的工作不需进行调整

  D.当某项工作实际进度拖延的时间超过其总时差时,只需考虑总工期的限制条件

  【正确答案】A

  【答案解析】选项B,网络计划中某项工作进度超前,应视具体情况决定是否需要进行计划的调整,选项C错误,有时需要调整非关键工作时差,以便更 充分地利用资源、降低成本或满足施工的需要。网络计划调整内容包括非关键工作时差的调整。选项D错误,当一项工作进度出现问题时,还需要考虑对其他工 作造成的影响。参见教材P141~142。

  4.当关键线路的实际进度比计划进度拖后时,应在尚未完成的关键工作中,选择( )的工作,压缩其作业持续时间。(2010年试题第62题)

  A.资源强度小或费用低

  B.资源强度小且持续时间短

  C.资源强度大或持续时间短

  D.资源强度大且费用高

  【正确答案】A

  【答案解析】本题考核的是网络计划调整的方法。当关键线路的实际进度比计划进度拖后时,应在尚未完成的关键工作中,选择资源强度小或费用低的工 作缩短其持续时间,并重新计算未完成部分的时间参数,将其作为一个新计划实施。当关键线路的实际进度比计划进度提前时,若不拟提前工期,应选用资源占用量 大或者直接费用高的后续关键工作,适当延长其持续时间,以降低其资源强度或费用;当确定要提前完成计划时,应将计划尚未完成的一部分作为一个新计划,重新 确定关键工作的持续时间,按新计划实施。参见教材P141。

  5.调整工程网络计划时,调整内容一般包括( )。(2007年试题第83题)

  A.非关键工作时差

  B.关键线路长度

  C.逻辑关系

  D.工作工艺过程

  E.增加工作项目

  【正确答案】ABCE

  【答案解析】网络计划调整的内容包括:调整关键线路的长度;调整非关键工作时差;增、减工作项目;调整逻辑关系;重新估计某些工作的持续时间;对资源的投入作相应调整。选项D的内容已包含在选项C中了。参见教材P141。

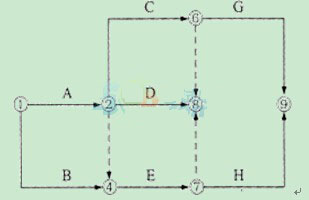

  1.根据下表逻辑关系绘制的双代号网络图如图所示,图中存在的作图错误是( )。(2011年试题第15题)

  工作名称ABCDEGH

  紧前工作——AAA、BCE



  A.节点编号不对

  B.逻辑关系不对

  C.有多个终点节点

  D.有多个起点节点

  【正确答案】C

  【答案解析】双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点。上图中有⑧号和⑨号两个终点节点。参见教材P119。

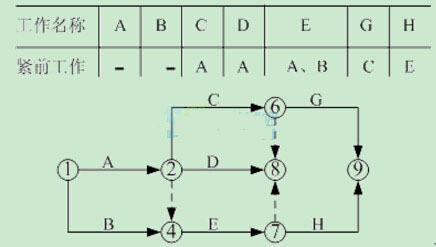

  2.根据下列逻辑关系表绘制的双代号网络图如下图所示,其存在的错误是(  )。(2012年试题第33题)



  A.节点编号不对

  B.逻辑关系不对

  C.有多个终点节点

  D.有多个起点节点

  【正确答案】C

  【答案解析】图中有两个终点节点,根据已知的逻辑关系,故选项C不正确。参见教材P119。

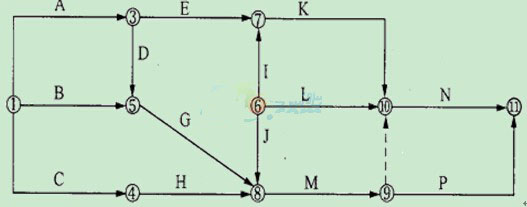

  3.某工程单目标双代号网络计划如下图所示,图中的错误是( )。(2007年试题第29题)



  A.有多个起点节点

  B.有多个终点节点和起点节点

  C.有双向箭头连线

  D.有循环回路

  【正确答案】A

  【答案解析】单目标双代号网络计划要求只能有一个起点节点和终点节点,上图中起点节点有(1)和(6)。参见教材P119。

  4.双代号时标网络计划的特点之一是( )。(2009年试题第48题)

  A.可以在图上直接显示工作开始与结束时间和自由时差,但不能显示关键线路

  B.不能在图上直接显示工作开始与结束时间,但可以直接显示自由时差和关键线路

  C.可以在图上直接显示工作开始与结束时间,但不能显示自由时差和关键线路

  D.可以在图上直接显示工作开始与结束时间、自由时差和关键线路

  【正确答案】D

  【答案解析】本题考查的是双代号时标网络计划的特点。双代号时标网络计划是以水平时间坐标为尺度编制的双代号网络计划,其主要特点如下:①时标 网络计划兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;②时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的 自由时差及关键线路:③在时标网络计划中可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;④由于箭线受到时间坐标的限制,当情况发生变化 时,对网络计划的修改比较麻烦,往往要重新绘图。参见教材P119。

  5.某分部工程单代号网络计划如下图所示,其对应的双代号网络计划是( )。(2007年试题 第30题)



  【正确答案】A

  【答案解析】根据单代号网络计划的逻辑关系,容易得到其对应的双代号网络计划为选项A。参见教材P122。

  讲师:2015年一次必过秘诀 备考现在启程 讲师直击考点 好评如潮

  报名:2015年一建报名时间 报考攻略 报考条件 报考条件解读 报考事项

  备考:2015年一级建造师每日一练 章节习题 模拟考场 历年真题 技巧心得

  考试交流区:新浪微博 | 微信:jzs1_233 | QQ群:29283723 | 论坛:233一建论坛

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
