双代号网络计划六大时间参数计算详细演绎法

作者:233网校 2019-08-22 09:46:00

项目管理双代号网络计划(一)时间参数计算

网络计划图考核情况(2014-2018):

考试年份2018年2017年2016年2015年2014年
考核分值10分9分8分8分9分
网络计划双代号(时标)双代号/单代号双代号(时标)
单代号
双代号时标
单代号
双代号(时标)
单代号(搭接)

双代号网络计划网络图相关时间参数的定义及计算

计算方法如下:

1)计算各项工作的最早开始和最早完成时间

从起始节点开始顺箭线方向依次逐项计算至终点节点,最早完成时间=最早开始时间+本工作持续时间,最早开始时间=各紧前工作最早完成时间的最大值。

(顺箭线方向取大值)

2)确定计算工期及最迟开始时间和最迟完成时间

假设计划工期等于计划工期,即与终点节点相连各工作最早完成时间的最大值。

3)计算各项工作的最迟开始和最迟完成时间

从终点节点开始逆箭线方向依次逐项计算至起点节点,最迟开始时间=最迟完成时间-本工作持续时间,最迟完成时间=各紧后工作最迟开始时间的最小值。

(逆箭线方向取小值)

3)计算工作总时差

总时差=最迟开始时间-最早开始时间

总时差=最迟完成时间-最早完成时间

(开始减开始,完成减完成,大减小)

4)计算工作自由时差

自由时差=紧后工作的最早开始时间-本工作最早完成时间

练一练:

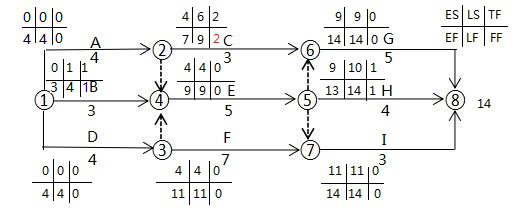

某建设工程网络计划如下图(时间单位:天),工作C的自由时差是()元。

A.2

B.0

C.1

D.3

233网校答案:A
233网校解析:

相关阅读 一建网络计划
