单代号网络图是以节点及其编号表示工作,以箭线表示工作之间逻辑关系的网络图,并在节点中加注工作代号,名称和持续时间。
单代号网络图的逻辑关系容易表达,且不用虚箭线。
单代号网络图时间参数计算基本同双代号网络图,不常考核,但须会计算相邻两工作之间的时间间隔LAG。
相邻两工作之间的时间间隔LAGi-j=紧后工作j的最早开始时间-本工作最早完成时间。
网络计划的计算工期等于其终点节点所代表的工作的最早完成时间。
项目管理单代号网络计划(二)
单代号网络计划的计算工期

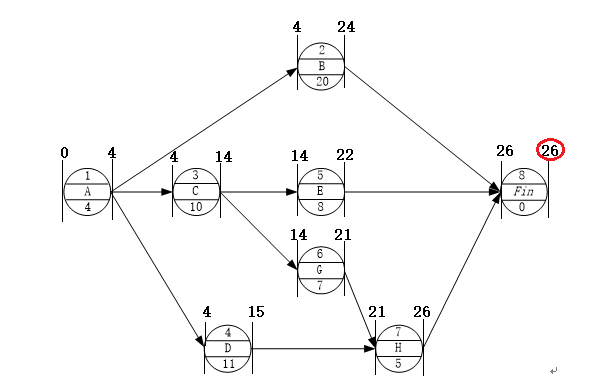

某单代号网络计划如下图(时间单位:天),其计算工期为( )天。【2016】
A. 20
B. 22
C. 24
D. 26
233网校解析:
网络计划的计算工期Tc,即关键路径总路线A-C-G-H长度,共计4+10+7+5=26天。

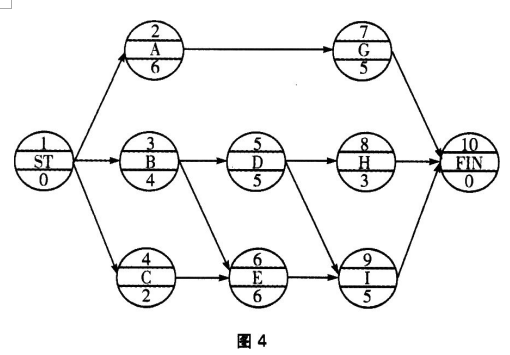

练一练:某单代号网络计划如图4所示(时间单位:天),其计算工期是( )天。
A.10
B.11
C.12
D.15
