双代号时标网络计划关键线路的确定
1.双代号时标网络计划是以时间坐标为尺度编制的网络计划,时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。
2.双代号时标网络计划的特点
(1)兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;
(2)能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;
(3)可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;
3.双代号时标网络计划考核方式
(1)关键线路的确定
(2)计算某工作最迟开始时间
(3)计算某工作最迟完成时间
(4)计算某工作总时差
(5)通过前锋线检查实际进度
4.双代号时标网络计划关键线路确定

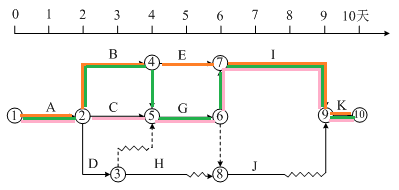

下列双代号时标网络计划中,关键线路有( )条。
A. 2
B. 3
C. 4
D. 5
线路A→B→E→I→K;线路A→B→G→I→K;线路 A→C→G→I→K共计3条 。
