双代号时标网络计划计算某工作最迟开始时间

作者:233网校 2019-08-27 16:36:00

双代号时标网络计划计算某工作最迟开始时间

1.双代号时标网络计划是以时间坐标为尺度编制的网络计划,时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。

2.双代号时标网络计划的特点

(1)兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;

(2)能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;

(3)可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;

3.双代号时标网络计划考核方式

(1)关键线路的确定

(2)计算某工作最迟开始时间

(3)计算某工作最迟完成时间

(4)计算某工作总时差

(5)通过前锋线检查实际进度

4.双代号时标网络计划计算某工作最迟开始时间

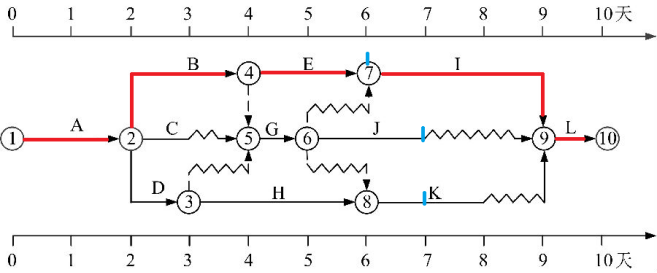

某双代号时标网络计划如下图,工作G的最迟开始时间是第( )天。


A. 4

B. 5

C. 6

D. 7

233网校答案:B
233网校解析:最迟开始时间=最迟完成时间-本工作持续时间,最迟完成时间=各紧后工作最迟开始时间的最小值。



工作G紧后工作最迟开始时间的最小值={9-3;9-2;9-2}=6天;工作G最迟开始时间=6-1=5天。
