1.双代号时标网络计划是以时间坐标为尺度编制的网络计划,时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。
2.双代号时标网络计划的特点
(1)兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;
(2)能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;
(3)可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;
3.双代号时标网络计划考核方式
(1)关键线路的确定
(2)计算某工作最迟开始时间
(3)计算某工作最迟完成时间
(4)计算某工作总时差
(5)通过前锋线检查实际进度
4.双代号时标网络计划计算某工作最迟完成时间

某双代号时标网络计划如下图,工作F、工作H的最迟完成时间分别为( )。
A. 第7天、第9天
B. 第7天、第11天
C. 第8天、第9天
D. 第8天、第11天

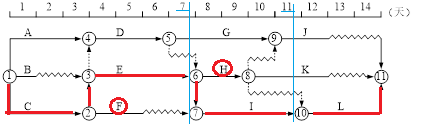

最迟完成时间=各紧后工作最迟开始时间的最小值。
1、数理解法:工作F的紧后工作I最迟开始时间=11-4=7;工作G的紧后工作J、K、L最迟开始时间最小值{14-2;14-3;14-3}=11
2、图解法:如图,标出关键线路,待求工作的最迟完成时间等于其紧后工作中关键工作最早开始时间。
