1.双代号时标网络计划是以时间坐标为尺度编制的网络计划,时标网络计划中应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。
2.双代号时标网络计划的特点
(1)兼有网络计划与横道计划的优点,它能够清楚地表明计划的时间进程,使用方便;
(2)能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;
(3)可以统计每一个单位时间对资源的需要量,以便进行资源优化和调整;
3.双代号时标网络计划考核方式
(1)关键线路的确定
(2)计算某工作最迟开始时间
(3)计算某工作最迟完成时间
(4)计算某工作总时差
(5)通过前锋线检查实际进度
4.双代号时标网络计划计算某工作总时差

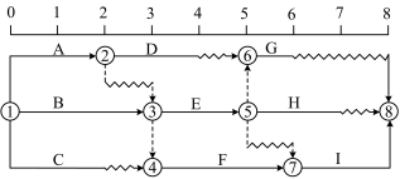

某工程双代号时标网络计划如下图(时间单位:天),工作A的总时差为( )天。
A. 0
B. 1
C. 2
D. 3
双代号时标网络计划图中波形线代表自由时差,其总时差等于本工作的自由时差加上后续线路中波形线之和的最小值。
线路A→D→G中波形线之和为1+2=3;线路A→E→G中波形线之和为1+2=3;
线路A→E→H中波形线之和为1+1=2;线路A→E→I中波形线之和为1+1=2;
线路A→F→I中波形线之和为1。
点拨:线路A→F→I与关键线路有重合,可作为快速确定的判据。
