您现在的位置:233网校 >一级建造师 > 建设工程项目管理 > 项目管理学习笔记

一建管理文字描述型网络计划题,一年考3个题

作者:233网校 2019-08-29 16:09:00

文字描述型网络计划的考核是历年真题考核的重点,出题考核方向有根据文字描述进行最迟完成时间、总时差、自由时差等参数计算,分析实际进度和对工期的影响,以及逻辑关系、相关结论的判定等,每年考核2-3题,从近三年来看分值稳定,一般在3分左右。题目比较简单,容易掌握。

示例:

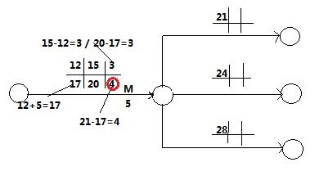

某双代号网络计划中,工作M的最早开始时间和最迟开始时间分别为第12天和第15天,其持续时间为5天;工作M有3项紧后工作,它们的最早开始时间分为为第21天、第24天和第28天,则工作M的自由时差为(  )天。

A.4

B.1

C.8

D.11

解析:A ;逆箭线方向取小值。


练一练:

某网络计划中,工作N的持续时间为6天,最迟完成时间为第25天;该工作三项紧前工作的最早完成时间分别为第10天、第12天和第13天,则工作N的总时差是( )天。【2018】

A. 4

B. 6

C. 8

D. 12

233网校答案:B

某工作有三项紧后工作,持续时间分别为4天、5天、6天,对应的最迟完成时间分别为第18天、第16天、第14天,则该工作的最迟完成时间是第( )天。【2018】

A. 6

B. 8

C. 12

D. 14

233网校答案:B

某工程网络计划中,工作M的自由时差为2天,总时差为5天。进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度( )。【2018】

A. 既不影响总工期,也不影响其紧后工作的正常进行

B. 将使其紧后工作的开始时间推迟4天,并使总工期延长2天

C. 将使总工期延长4天,但不影响其紧后工作的正常进行

D. 不影响总工期,但其紧后工作的最早开始时间推迟2天

233网校答案:D
相关阅读 一建

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
