您现在的位置:233网校 >一级建造师 > 建设工程项目管理 > 项目管理学习笔记

2020一建《项目管理》计算题考点一:解双代号时标网络

作者:233网校 2020-02-16 00:32:00

在一级建造师《项目管理》考试中,双代号时标网络计划的考题,主要考核三个方面的问题:(1)关键线路;(2)自由时差;(3)总时差。

要解决双代号时标网络计划的相关问题,须牢记以下6条定义:

1
以水平时间坐标为尺度表示工作时间。
2
实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差
3
在图上直接显示出各项工作的开始与完成时间、工作的自由时差【看】关键线路
4
自始至终没有波形线的线路,为关键线路;可能不止一条。
5
总时差【算】:从本项工作开始到网络图的终点节点,所有线路中波形线之和的最小值。(注:本工作有自由时差,也要加上。)
6
双代号时标网络计划宜按各个工作的最早开始时间编制。

下面,让我们通过一些经典例题来学会解决双代号时标网络计划的相关问题。

问题一:找关键线路

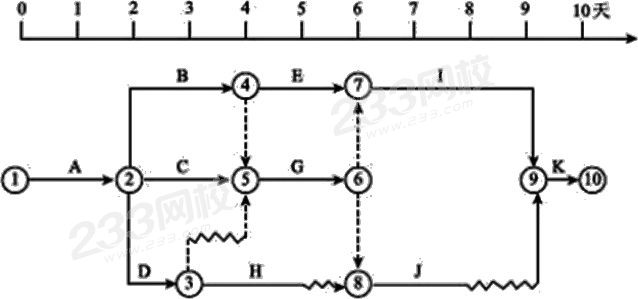

【2015】下列双代号时标网络计划中,关键线路有( )条。


A.5

B.4

C.3

D.2

【答案】C

解析】本题考查的是关健线路的判断。

从终点开始逆向找,没有波形线的线路即为关键线路

没有波形线的线路有:

A→B→E→I→K, A→B→G→I→K, A→C→G→I→K 三条,

即关键线路有3条。故正确选项为C。

问题二:计算总时差

【2012、2015】某工厂双代号时标网络计划如下图所示(时间单位:周),工作A的总时差为(   )周。


A. 0

B. 2

C. 3

D. 1

【答案】D

【解析】总时差:从本项工作开始到网络图的终点节点,所有线路中波形线之和最小值

求解过程如下:

首先,找到经过A工作到终点节点的所有线路,并求出波形线之和

1、①→②→⑥→⑧,波形线之和=1+1=2

2、①→②→③→⑤→⑥→⑧,波形线之和=1+2=3

3、①→②→③→⑤→⑧,波形线之和=1+1=2

4、①→②→③→⑤→⑦→⑧,波形线之和=1+1=2

5、①→②→③→④→⑦→⑧,波形线之和=1

通过计算可知,波形线之和的最小值为1,即总时差为1,正确答案为D。

(补充知识:A工作的自由时差是多少呢?自由时差能在图上直接出,A工作上没有波形线,所以A工作自由时差为0。

双代号时标网络计划,只要理解掌握了其定义和解题思路,就能一通百通。双代号时标网络计划是一建管理的高频考点,它的有些定义在求解双代号网络计划中也可以灵活应用到,所以需要做到熟练掌握。看过这篇文章还不能完全理解的考生,欢迎留下您的问题,我们相互交流探讨~也推荐听一下赵春晓老师和关宇老师对这部分知识点的精讲,通俗易懂且生动形象,可以帮助考生们节约大量时间,轻松掌握知识!

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
