您现在的位置:233网校 >一级建造师 > 建设工程项目管理 > 项目管理学习笔记

2020年一建《项目管理》计算题考点十一:费用索赔的计算

作者:233网校 2020-02-29 00:41:00

不论在一级建造师《项目管理》科目中,还是在《专业工程管理与实务》科目中,费用索赔的知识都属于每年的必考点,所以对这部分的知识点,考生们需要做到熟练掌握。

a (249).jpg

一、索赔费用的组成

(现场管理费与总部管理费)、(利息与利润)、分包

(1)工费

完成合同之外的额外工作所花费的人工费

非承包人责任的工效降低所增加的人工费

超过法定工作时间加班劳动

法定人工费增长

非承包人责任工程延期导致的人员窝工费和工资上涨费等

(2)料费

①由于索赔事项材料实际用超过计划用量而增加的材料费

②客观原因材料格大幅度上涨

非承包人责任工程延期导致的材料价格上涨和超期储存费用

④材料费中应包括运输费、仓储费以及合理的损耗费用

⑤由于承包人管理不善,造成材料损坏失效,不能列入索赔计价

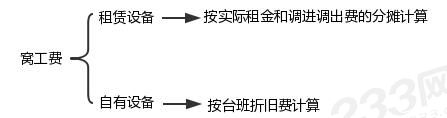

(3)施工械使用费

完成额外工作增加的机械使用费;

非承包人责任工效降低增加的机械使用费;

③由于业主或监理工程师原因导致机械停工的窝工费


(4)分包费用

(5)现场理费

(6)利息

(7)总部(企业)理费

(8)

二、计算方法实 际 总 修 总

包括:实际费用法(最常用,以实际开支为依据)、费用法和正的费用法。

三、计算应用

1、机械使用费索赔

【2016年】某工程因发包人原因造成承包人自有施工机械窝工10天,该机械市场租赁费为1200元/天,进出场费2000元,台班费400元/台班,其中台班折旧费160元/台班;计划每天工作1台班,共使用40天,则承包人索赔成立的费用是(  )元。

A. 1600       B. 4000       C. 12000       D. 12500

【答案】A

【解析】由于是自有机械,所以窝工费应按台班折旧费计算。

施工机械窝工10天,所以索赔的费用=160x10=1600(元),正确选项为 A。

本题只要清楚索赔费用的组成,就很简单了。

2、总部管理费索赔

【2015真题】某国际工程合同额为5000万元人民币,合同实施天数为300天;由国内某承包商总承包施工,该承包商同期总合同额为5亿人民币,同期内公司的总管理费为1500万元;因为业主修改设计,承包商要求工期延期30天。该工程项目部在施工索赔中总部管理费的索赔额是(  )万元。

A. 50          B. 15           C. 12           D. 10

【答案】B

【解析】此题可以利用比例法进行解题

由于总合同额5亿元(50000万元)对应的公司总管理费为1500万元,假设项目的总管理费为x万元,根据已知条件,可以列出式子:


150万元总管理费,对应的实施天数为300天,假设30天的总管理费为y万元,则:


故正确选项为 B。

上一期答案:“计算考点十:差额计算法”

【答案】D

【解析】利用差额计算法得出预算成本增加对成本的影响为:(640-600)X 4%=1.6(万元)。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
