1Z203000  建设工程项目进度控制
一、单项选择题
1、在进行建设工程项目总进度目标控制前,首先应(  )。
A.制定项目进度控制的措施
B.对项目实施进行总体部署
C.分析和论证进度目标实现的可能性
D.编制施工总进度规划
233网校讲师答案:C
2、施工方应视项目特点和进度控制的需要,编制(  )。
A.项目动用前准备工作计划
B.施工进度计划
C.设计进度计划
D.主要设备采购工作计划
233网校讲师答案:B
3、如果一个进度计划系统由总进度规划、项目子系统进度计划、项目子系统的单项工程进度计划组成。该进度计划系统是由(  )的计划组成的计划系统。
A.不同功能
B.不同项目参与方
C.不同深度
D.不同周期
233网校讲师答案:C
4、根据建设工程项目总进度目标论证的工作步骤,在完成“项目结构分析”工作之后应立即进行的工作是(  )。
A.调查研究和收集资料
B.进度计划系统的结构分析
C.项目的工作编码
D.编制各层进度计划
233网校讲师答案:B

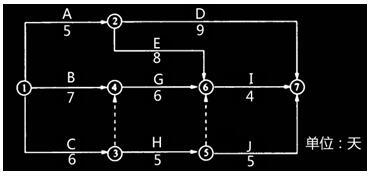

5、根据下列逻辑关系表绘制的双代号网络图如下图所示,其存在的错误是(  )。

工作名称

A

B

C

D

E

G

H

紧前工作

A

A

A,B

C

E

2016一级建造师《项目管理》第一章讲师精选试题(3)
A.节点编号不对 B.有多个终点节点
C.逻辑关系不对 D.有多个起点节点
233网校讲师答案:B
6、某工作有且仅有两个紧后工作C、D,其中C工作最早开始时间为10,最迟完成时间18,持续时间为5天,D工作最早开始时间为10,最迟完成时间20,持续时间为6天;该工作与C工作间的时间隔为2天,与D工作间的时间间隔4天,则该工作时间的总时差为(  )天
A.3 B.4
C.5 D.6
233网校讲师答案:C

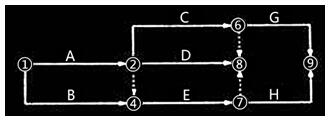

7、某分部工程双代号网络计划如下图所示,则工作C的自由时差为(  )天。
2016一级建造师《项目管理》第一章讲师精选试题(3)
A.1 B.2
C.3 D.0
233网校讲师答案:D
8、某工程网络计划中,工作M的总时差为5天,自由时 差为3天。在计划执行情况的检查中,发现只有工作M的实际进度拖后了4天,则关于工作M实际进度的说法,正确的是(  )。
A.使总工期拖后1天,使后续工作最早开始时间拖后1天
B.不影响总工期,也不影响后续工作的正常进行
C.使总工期拖后1天,但不影响后续工作的正常进行
D.不影响总工期,但使后续工作最早开始时间拖后1天
233网校讲师答案:D

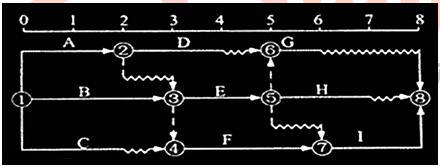

9、某工程双代号时标网络计划如下图所示(时间单位:周),工作A的总时差为(  )周。
2016一级建造师《项目管理》第一章讲师精选试题(3)
A.1 B.0
C.2 D.3
233网校讲师答案:A
10、关于关键工作和关键线路的说法正确的是(  )。
A.关键线路上的工作全部是关键工作
B.关键工作不能在非关键线路上
C.关键线路上部允许出现虚工作
D.关键线路上的工作总时差均为零
233网校讲师答案:A
11、下列进度控制措施中,属于管理措施的是(  )。
A.建立进度控制的会议制度
B.分析影响项目工程进度的风险
C.制定项目进度控制的工作流程
D.选用有利的设计和施工技术
233网校讲师答案:B
12、下列为加快进度而采取的各项措施中,属于技术措施的是(  )
A.编制进度控制工作流程
B.实行班组内部承包制
C.用大模板代替小钢模
D.重视计算机软件的应用
233网校讲师答案:C
