81.关于施工成本计划编制的说法,正确的有()。
A.在编制施工成本支出计划时,无需考虑不可预见费
B.施工成本可分解为人工费、材料费、机械费、间接费和税金
C.编制按施工进度的施工成本计划,可利用控制项目进度的网络图
D.编制施工成本计划的关键是确立目标成本
E.按进度编制的施工成本计划可以用“时间—成本累积曲线”来表示
答案:CDE
82.关于双代号工程网络计划说法正确的有()。
A.总时差最小的工作为关键工作
B.关键线路上允许有虚箭线和波形线的存在
C.双代号网络计划中以终点节点为完成节点的工作,其自由时差和总时差相等
D.除了以网络计划终点为完成节点的工作,其他工作的最迟完成时间应等于其紧后工作最迟开始时间的最小值
E.每项工作的自由时差为零,其总时差必为零
答案:AD
83.关于建设工程项目进度控制措施的说法,正确的有()。
A.对工程项目的进度开展风险管理属于经济措施
B.各类进度计划的编制、审批程序属于组织措施
C.进度控制会议的组织设计属于技术措施
D.进度控制的管理措施涉及管理的思想、方法和手段、承发包模式等
E.应用信息技术进行进度控制属于管理措施
答案:BDE
84.下列施工方进度控制的措施中,属于管理措施的有()。
A.用工程网络计划技术进行进度管理
B.选择合理的合同结构
C.采取进度风险的管理措施
D.构建施工进度控制的组织体系
E.编制与施工进度相适应的资源需求计划
答案:ABC

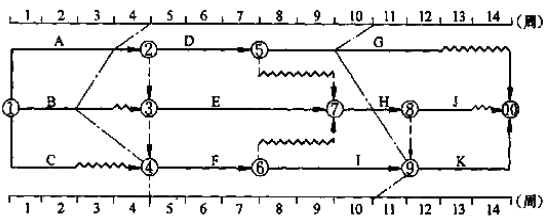

85.某工程双代号时标网络计划执行到第 4 周末和第 10 周末时,检查其实际进度如下图前锋线所示,检查结果表明()。
A.第 4 周末检查时工作 B 拖后 1 周,但不影响总工期
B.第 4 周末检查时工作 A 拖后 1 周,影响总工期 1 周
C.第 10 周末检查时工作 G 拖后 1 周,但不影响总工期
D.第 10 周末检查时工作 I 提前 1 周,可使总工期提前 1 周
E.在第 5 周到第 10 周内,工作 F 和工作 I 的实际进度正常
答案:BC
86.关于风险对策的说法,正确的有()。
A.编制安全生产应急事故预案是生产者安全风险规避策略
B.招标人要求中标人提交履约担保是招标人合同风险减轻策略
C.承包商确定质量风险缺陷基金是承包商的质量风险自留策略
D.承包商合理安排施工工期、进度计划,避开可能发生的自然灾害是承包商的质量风险规避策略
E.依法组成联合体承接大型工程项目是承包商的风险转移策略
答案:CDE
87.根据建设工程全过程质量管理的要求,质量控制的主要过程包括()。
A.项目策划与决策过程
B.设备材料采购过程
C.施工组织与实施过程
D.项目运行与维修过程
E.工程质量的评定过程
答案:ABCE
88.施工单位向建设单位申请工程验收的条件包括()。
A.完成设计和合同约定的各项内容
B.有完整的技术档案和施工管理资料
C.有施工单位签署的工程保修书
D.有工程质量监督机构的审核意见
E.有勘察、设计、施工、监理等单位分别签署的质量合格文件
答案:ABCE
89.关于施工安全事故调查处理的说法,正确的有()。
A.未造成人员伤亡的一般事故,县级人民政府可以委托事故发生单位组织调查
B.在事故原因分析中,必要时要组织对事故项目进行检测鉴定和专家技术论证
C.事故处理应包括对事故相关责任者实施行政处罚
D.事故处理报告应包括对事故相关责任者的处罚情况和事故处理的结论
E.制定事故处理技术方案时,只需考虑使用功能,不需考虑成本
答案:ABD
90.关于因果分析图法应用的说法,正确的有()。
A.一张分析图可以解决多个质量问题
B.常采用 QC 小组活动的方式进行,有利于集思广益
C.因果分析图法专业性很强,QC 小组以外的人员不能参加
D.通过因果分析图可以了解统计数据的分布特征,从而掌握质量能力状态
E.分析时要充分发表意见,层层深入,排出所有可能的原因
答案:BE
