21 施工企业在核算产品成本时,(  )直接计入有关工程成本。

A.人工费、材料费、机械使用费

B.人工费、材料费、机械使用费和其他直接费

C.人工费、材料费、机械使用费、其他直接费和间接费

D.直接费和间接费

22成本分析有①选择成本分析方法②收集成本信息③进行成本数据处理④分析成本形成原因四项工作, 其正确次序是( )。

A.①②③④

B.②①③④

C.①②④③

D.②①④③

23 下列指标中,属于对项目管理机构成本考核的有(  )。

A.项目成本降低额

B. 生产能力利用率

C.施工生产总成本

D.劳动力不均衡系数

24关于项目进度控制的说法,正确的是( )。

A.进度控制直接关系到过程的质量和成本,进度控制必须要保证工程质量和成本

B.进度目标的分析和论证是进度控制的首要工作

C.项目进度控制的依据是实施性进度计划

D.业主方进度控制是控制整个项目施工阶段的进度

25如果一个进度计划系统由控制性进度计划,指导性进度计划,实施性进度计划组成。该进度计划系统是由( )的计划组成的计划系统。

A.不同功能

B.不同项目参与方

C.不同深度

D.不同周期

26关于建设工程项目总进度目标论证的说法,正确的是( )。

A.建设工程项目总进度目标指的是整个工程项目的施工进度目标,是在项目设计阶段确定的

B.对于采用建设项目总承包模式的建设工程,项目总进度目标的控制是业主方项目管理的任务

C.大型建设工程项目总进度目标论证的核心工作是编制项目进度计划

D.项目总进度目标论证就是编制总进度规划

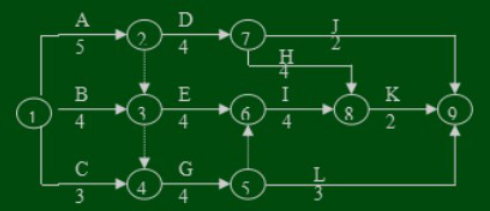

27 某双代号网络计划如下图所示,其关键线路有(  )条。

A.1

B.2

C.3

D.4

28某单代号网络图如下图所示,存在的错误有( )。

A.多个起点节点和多余虚箭线

B.出现循环回路

C.出现交叉箭线

D.没有终点节点

29某工程网络计划中,工作 F 的最早开始时间为第 11 天,持续时间为 5 天,工作 F 有三项紧后工作, 它们的最早开始时间分别为第 20 天、第 22 天和第 23 天,最迟开始时间分别为第 21 天、第 24天和第 27 天,则工作 F 的总时差和自由时差分别为( )。

A.5;4

B.11;7

C.5;5

D.4;4

30已知工程 F 有且有两项并行的紧后工作 G 和 H,G 工作的最迟开始时间为第 12 天,最早开始时间为第 8 天,H 工作的最迟完成时间为第 14 天,最早完成时间为第 12 天,工作 F 与 G,H 的时间间隔分别为 4 天和 5 天,则 F 工作的总时差为( )天。

A.0

B.5

C.7

D.9

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
