25.在单代号网络计划中,某工作P其后有两项工作A,B,工作A的最早开始时间分别为8、最迟开始时间是10、工作B的最早完成时间是12、最迟完成时间分别是17,工作P工作A和工作B的时间间隔分别为2、1,那么工作P在不影响总期的前提下拥有的机动时间是( )。
A.2
B.6
C.5
D.4

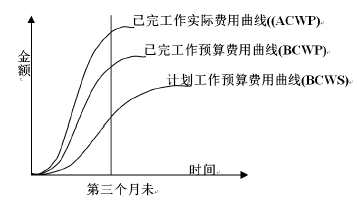

26.应用S形曲线法进行施工成本偏差分析时,某项施工任务在第三个月未,三个参数的三条曲线如图所示,下列选项中正确的是( )。
A.CV>0 SV>0
B.CV>0 SV<0
C.CV<0 SV<0
D.CV<0 SV>0
27.某混凝土工程某月计划工程量为5000m³,计划单价为400元/m³,而实际完成工程量为4000 m³,实际单价为490元/m³,则该工程本月的进度偏差为()万元。
A.-36
B.36
C.-40
D.40
28.下列有关项目进度控制,表述正确的是( )。
A.项目的参与各方进度控制的目标和时间范畴是相同的
B.项目整个实施阶段进度的控制是施工方进度控制的任务
C.施工方进度控制的任务是依据施工任务委托合同控制施工进度
D.项目的参与各方可以根据各自进度控制的需要和用途,构建多个独立的进度计划系统作为进度控制的依据
29.某工程2017年3月计划砌筑墙体200㎡,月末实际完成240㎡,墙体施工的合同单价为60元/㎡,实际价格为55/㎡,则下列说法正确的是( )。
A.该项工作的费用偏差为1000元,进度绩效指数为0.83
B.该项工作的费用绩效指标为0.92,进度偏差为2400元
C.该工作的费用偏差为1200元,进度绩效指数为0.83
D.该工作的费用绩效指数为1.09,进度绩效指数为1.2
30. 如果一个进度计划系统由总进度计划、项目子系统进度计划、项目子系统中的单项工程进度计划组成。该进度计划系统是由( )组成的进度计划系统。
A不同功能
B不同项目参与方
C不同深度
D不同周期
