1 施工企业在核算产品成本时,( )直接计入有关工程成本。
A.人工费、材料费、机械使用费
B.人工费、材料费、机械使用费和其他直接费
C.人工费、材料费、机械使用费、其他直接费和间接费
D.直接费和间接费
2成本分析有①选择成本分析方法②收集成本信息③进行成本数据处理④分析成本形成原因四项工作, 其正确次序是( )。
A.①②③④
B.②①③④
C.①②④③
D.②①④③
3 下列指标中,属于对项目管理机构成本考核的有( )。
A.项目成本降低额
B. 生产能力利用率
C.施工生产总成本
D.劳动力不均衡系数
4关于项目进度控制的说法,正确的是( )。
A.进度控制直接关系到过程的质量和成本,进度控制必须要保证工程质量和成本
B.进度目标的分析和论证是进度控制的首要工作
C.项目进度控制的依据是实施性进度计划
D.业主方进度控制是控制整个项目施工阶段的进度
5如果一个进度计划系统由控制性进度计划,指导性进度计划,实施性进度计划组成。该进度计划系统是由( )的计划组成的计划系统。
A.不同功能
B.不同项目参与方
C.不同深度
D.不同周期
6关于建设工程项目总进度目标论证的说法,正确的是( )。
A.建设工程项目总进度目标指的是整个工程项目的施工进度目标,是在项目设计阶段确定的
B.对于采用建设项目总承包模式的建设工程,项目总进度目标的控制是业主方项目管理的任务
C.大型建设工程项目总进度目标论证的核心工作是编制项目进度计划
D.项目总进度目标论证就是编制总进度规划

7 某双代号网络计划如下图所示,其关键线路有( )条。
A.1
B.2
C.3
D.4

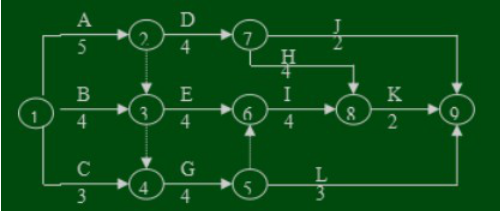

8某单代号网络图如下图所示,存在的错误有( )。
A.多个起点节点和多余虚箭线
B.出现循环回路
C.出现交叉箭线
D.没有终点节点
9某工程网络计划中,工作 F 的最早开始时间为第 11 天,持续时间为 5 天,工作 F 有三项紧后工作, 它们的最早开始时间分别为第 20 天、第 22 天和第 23 天,最迟开始时间分别为第 21 天、第 24
天和第 27 天,则工作 F 的总时差和自由时差分别为( )。
A.5;4
B.11;7
C.5;5
D.4;4
10已知工程 F 有且有两项并行的紧后工作 G 和 H,G 工作的最迟开始时间为第 12 天,最早开始时间为第 8 天,H 工作的最迟完成时间为第 14 天,最早完成时间为第 12 天,工作 F 与 G,H 的时间间隔分别为 4 天和 5 天,则 F 工作的总时差为( )天。
A.0
B.5
C.7
D.9
