1Z202040 成本核算
一、本节分值分布
二、本节核心考点
(1)成本核算的原则
(2)成本核算的范围
(3)成本核算的方法
三、本节考点图表总结

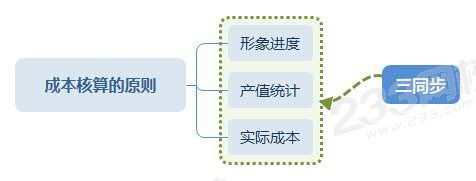

考点一、成本核算的原则

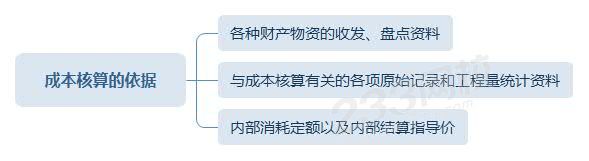

考点二、成本核算的依据
考点三、成本核算的范围
时间范畴 | 从建造合同签订开始至合同完成为止 | |
工程成本 | 直接费用 | ①耗用材料费用、②耗用人工费用、③耗用机械使用费、④其他直接费用 |
间接费用 | 企业下属的施工单位或生产单位为组织和管理施工生产活动所发生的费用 | |
成本项目类别 | ①直接人工、②直接材料、③机械使用费、④其他直接费用、⑤间接费用、⑥分包成本 |

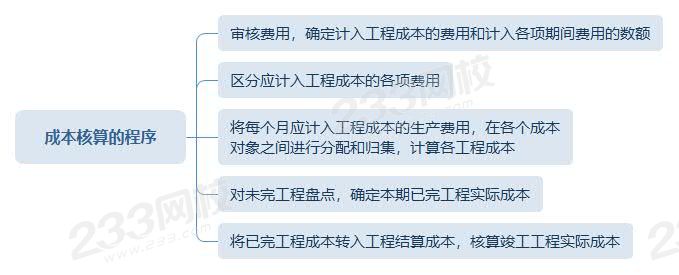

考点四、成本核算的程序

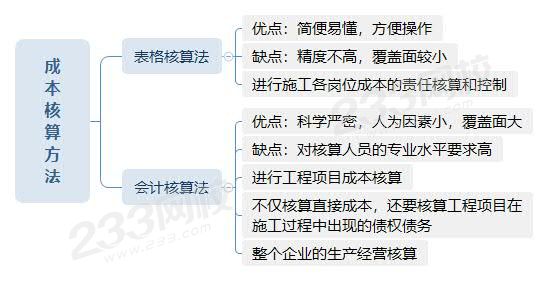

考点五、成本核算的方法
四、历年试题实战演练
【2020-40】关于施工项目成本表格核算法的说法,正确的是( )。
A.人为控制因素少、精度高
B.项目财务部门比较常用
C.方便操作、但覆盖面较小
D.对核算工作人员的专业水平要求较高
【2020-56】根据《财政部关于印发<企业产品成本核算制度>(试行)的通知》,下列工程成本费用中,属于其他直接费用的是( )。
A.有助于工程形成的其他材料费
B.为管理工程施工所发生的费用
C.工程定位复测费
D.企业管理人员的差旅交通费
【2020-95】关于工程项目成本核算的说法,正确的有( )。
A.成本核算应坚持形象进度、产值统计、成本分析同步的原则
B.工程成本核算是企业会计核算的重要组成部分
C.工程项目内各岗位成本责任核算一般采用业务核算法
D.会计核算法人为控制因素较多、精度不高
E.施工单位应在项目部设成本会计进行成本核算
233网校解析:工程项目内各岗位成本责任核算一般采用表格核算法,C选项错误;
会计核算法科学严密,人为控制的因素较小,D选项错误。
【2018-30】工程成本应当包括( )所发生的,与执行合同有关的直接费用和间接费用。
A.从工程投标开始至工程验收为止
B.从场地移交开始至项目移交为止
C.从合同签订开始至合同完成为止
D.从项目设计开始至竣工投产为止
【2018-74】根据《财政部关于印发<企业产品成本核算制度(试行)>的通知》(财会[2013]17号),建筑业企业可设置的成本项目有( )。
A.直接人工
B.借款费用
C.相关税费
D.其他直接费用
E.分包成本
【2019-36】某施工单位为订立某工程项目建造合同共发生差旅费、投标费50万元。该项目工程完工时共发生人工费600万元,差旅费5万元,管理人员工资98万元,材料采购及保管费15万元,根据《企业会计准则第15号-建造合同),间接费用是( )万元。
A.50
B.103
C.55
D.70
【2018-49】关于施工项目成本核算方法的说法,正确的是( )。
A.表格核算法的优点是覆盖面较大
B.会计核算法不核算工程项目在施工过程中出现的债权债务
C.表格核算法可用于工程项目施工各岗位成本的责任核算
D.会计核算法不能用于整个企业的生产经营核算
233网校解析:选项A错误,表格法的特点是覆盖面小;
选项B错误,会计核算法不仅核算工程项目施工的直接成本,而且还要核算工程项目在施工过程中出现的债权债务。
选项D错误,会计核算对施工单位整个企业的生产经营进行核算。
【2019-90】关于成本核算方法的说法,正确的有( )。
A . 表格核算法的基础是施工项目内部各环节的成本核算
B . 会计核算法科学严密,覆盖面较大
C . 项目财务部门一般采用表格法进行成本核算
D . 会计核算法适用于工程项目内各岗位成本的责任核算
E . 表格核算法精度不高,覆盖面较小
233网校解析:财务部门一般采用会计核算法进行核算,C选项错误;
表格核算法适用于工程项目内各岗位成本的责任核算,D选项错误。
温馨提示:文章由作者233网校-cschwenwei独立创作完成,未经著作权人同意禁止转载。
