22、在施工成本的各种核算方法中,业务核算比( )。
A.会计核算和统计核算的范围广
B.会计核算的范围窄,比统计核算的范围广
C.会计核算的范围广,比统计核算的范围窄
D.会计核算和统计核算的范围窄
23、某工程10月份拟完工程计划施工成本50万元,已完工程计划施工成本45万元,已完工程实际施工成本48万元,该工程lo月底施工成本偏差和进度偏差分别是( )。
A.成本超支3万元,进度拖延5万元
B.成本超支3万元,进度拖延3万元
C.成本节约2万元,进度提前5万元
D.成本节约2万元,进度提前3万元
24、分部分项工程成本分析采用的“三算”对比分析法,其“三算”对比指的是( )的比较。
A.概算成本、预算成本、决算成本
B.预算成本、目标成本、实际成本
C.月度成本、季度成本、年度成本
D.预算成本、计划成本、目标成本
25、在建设工程项目进度控制工作中,分析和论证进度目标的目的是分析和论证( )。
A.进度目标的合理性及实现的可能性
B.进度目标实现措施的经济性和可操作性
C.进度目标与成本目标、质量目标的匹配性
D.进度目标与成本目标、质量目标的一致性
26、与工程网络计划方法相比,横道图进度计划方法的缺点是不能( )。
A.直观表示计划中工作的持续时间
B.确定实施计划所需要的资源数量
C.直观表示计划完成所需要的时间
D.确定计划中的关键工作和时差

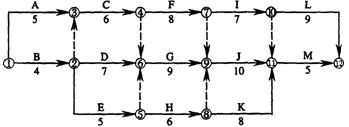

27、某工程双代号网络计划如下图所示,其关键线路有( )条。{Page}
A.1
B.2
C.3
D.4

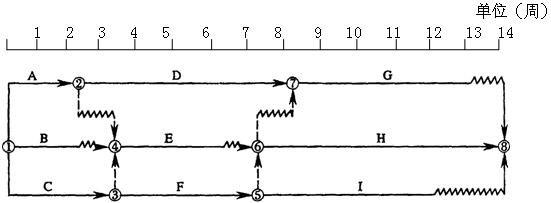

28、某工程双代号时标网络计划如下图所示(时间单位:周),在不影响总工期的前提下,工作B可利用的机动时间为( )周。{Page}
A.1
B.2
C.3
D.4
29、在工程网络计划中,关键线路是指( )。
A.单代号网络计划中总的工作持续时间最长的线路
B.双代号网络计划中由关键节点组成的线路
C.单代号搭接网络计划中总的工作持续时间最长的线路
D.双代号时标网络计划中无虚箭线的线路
30、某工程网络计划中工作M的总时差为3天,自由时差为0。该计划执行过程中,只有工作M的实际进度拖后4天,则工作M的实际进度将其紧后工作的最早开始时间推迟和使总工期延长的时间分别为( )。
A.3天和0天
B.3天和1天
C.4天和0天
D.4天和1天
