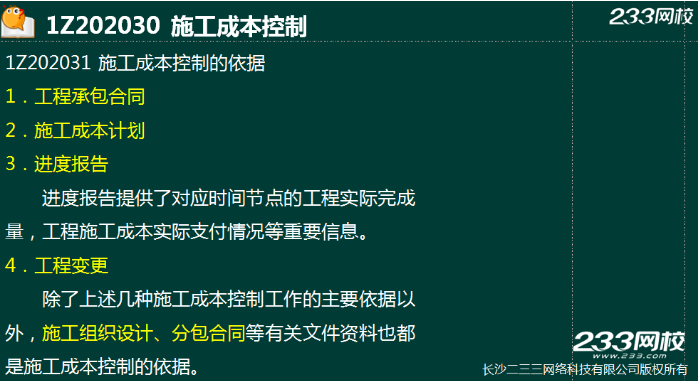

81、施工成本控制的主要依据包括()。
A、工程承包合同
B、施工成本计划
C、施工图预算
D、进度报告
E、工程变更
答案:ABDE
参考答案:ABDE
答案解析:本题考查的是施工程本控制的依据是工程本控制的主要依据包括工程承包合同施工程本计划进度报告工程变更。参见教材第95页。
82、某双代号网络计划如下图(图中粗实线为关键工作),若计划工期等于计算工期,则自由时差一定等于总时差且不为零的工作有()。
A、1-2
B、3-5
C、2-7
D、4-5
E、6-8
参考答案:ADE
答案解析:本题的实质是在考查万能公式。本工作的总时差=min{紧后工作的总时差+本工作的自由时差}。当计划工期等于计算工期的时候,只要完成节点是关键节点、且不在关键线路上的工作符合这个特点。

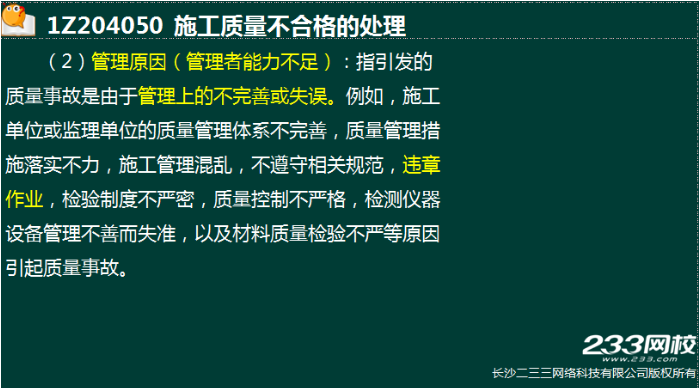

83、下列可能导致施工质量事故发生的原因中,属于管理原因的有()。
A、质量控制不严
B、操作人员技术素质差
C、地质勘察过于疏略
D、材料质量检验不严
E、违章作业
参考答案:ADE
答案解析:本题考查的是施工质量事故发生的原因。选项B属于组织原因。选项C属于技术原因.参见教材第201页。

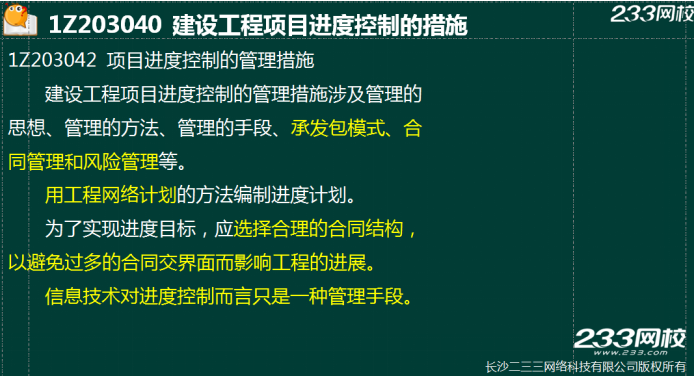

84、下列建设工程项目进度控制的措施中,属于管理措施的有()。
A、采用工程网络计划实现进度控制科学化
B、明确进度控制管理职能分工
C、选择合理的工程物资采购模式
D、编制资源需求计划
E、重视信息技术在进度控制中的应用
参考答案:ACE
答案解析:本题考查的是项目进度控制的管理措施。选项B属于组织措施选项D属于经济措施。参见教材第154页。

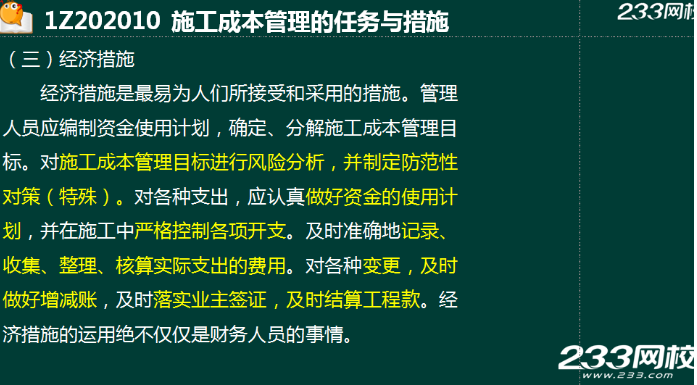

85.下列施工成本管理的措施中,属于经济措施的有()。
A.对施工方案进行经济效果分析论证
B.通过生产要素的动态管理控制实际成本
C.抽检进场的工程材料、构配件质量
D.对各种变更及时落实业主签证并结算工程款
E.对施工成本管理目标进行风险分析并制定防范性对策
参考答案:DE
答案解析:施工成本管理的措施知识点的考查,选项A属于技术措施,选项B属于组织措施; 严格地讲,C选项不属于成本管理内容。DE属于经济措施。参加教材P83-84。
86、关于生产安全事故报告和调查处理原则的说法,正确的有()。
A、事故未整改到位不放过
B、事故未及时报告不放过
C、事故原因未查清不放过
D、事故责任人和周围群众未受到教育不放过
E、事故责任人未受到处理不放过
参考答案:CDE
答案解析:本题是考核四不放过的内容。这个题目是有争议的。参见教材P254页。
87、专项成本分析中,工期成本分析一般采取的方法有()。
A、构成比率法
B、成本盈亏异常分析
C、比较法
D、因素分析法
E、差额计算法
参考答案:CD
答案解析:本题主要考核专项成本分析的方法中工期成本分析。2017年考的非常细,这个题目难度非常大。

88、关于总价合同的说法,正确的有()。
A.当施工内容及有关条件未发生变化时,业主付给承包商的价款总额不变
B.采用总价合同的前提是施工图设计完成,施工任务和范围比较明确
C.总价合同中业主风险较大、承包人风险较小
D.总价合同中可约定在发生设计变更时对合同价格进行调整
E.总价合同在施工进度上能够调动承包人的积极性
参考答案:ABDE
答案解析:本题考查的是总价合同的运用选项C当中,正确的说法应当为业主的风险较小,承包人将承担较多的风险。参见教材第304页
89、建设工程项目施工准备阶段,建设监理工作的主要任务有()。
A、审查分包单位资质条件
B、检查施工单位的试验室
C、审查工程开工条件
D、签署单位工程质量评定表
E、审查施工单位提交的施工进度计划
答案:ABC
参考答案:ABC
答案解析:本题考查的是工程监理的工作任务在施工准备阶段建设监理工作的主要任务有。①审查施工单位提交的施工组织设计当中的质量安全技术措施、专项施工方案与工程建设强制性标准的符合性。②参与设计单位向施工单位的设计交底。③检查施工单位单位工程质量安全生产管理制度及组织机构和人员资格。④检查施工单位专职安全生产管理人员的配备情况。⑤审核分包单位资质条件。⑥检查施工单位的实验室。⑦查验施工单位的施工测量放线成果。⑧查工程开工条件签发开工令。
选项D属于验收阶段,选项E属于施工阶段。参见教材第74页。

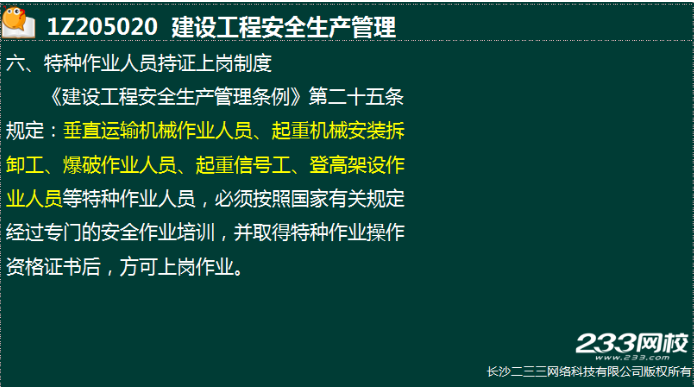

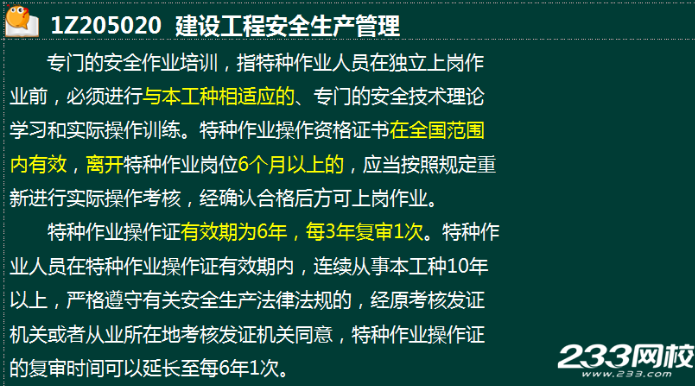

90、根据《建设工程安全生产管理条例》,下列专项施工方案中,应当组织专家进行论证的有()。
A、脚手架工程
B、深基坑工程
C、地下暗挖工程
D、爆破工程
E、高大模板工程
答案:BCE
参考答案:BCE
答案解析:本题考查的是特种作业人员持证上岗制度,工程当中涉及到深基坑、地下暗挖、高大模板的工程专项施工方案,施工单位应当组织专家进行论证,审查参见教材第231页。
