二、多项选择题(每题的备选项中,有2个或2个以上符合题意,至少有1个错项)
1.[2015年真题】下列指标中,属于项目部施工成本考核的有()。
A.施工成本降低额
B.施工成本降低率
C.施工生产总成本
D.劳动力不均衡系数
E.生产能力利用率
【答案】AB
【解析】本题考查的是施工成本分析和施工成本考核。施工成本考核以施工成本降低额和施工成本降低率作为成本考核的主要指标。
2.[2011年真题】下列施工成本管理的措施中,属于组织措施的有()。
A.进行技术经济分析,确定最佳施工方案
B.编制施工成本控制工作计划
C.对成本目标进行风险分析,并制定防范性对策
D.确定合理详细的工程流程
E.做好资金使用计划,严格控制各项开支
【答案】BD
【解析】选项A属于技术措施,选项C、E属于经济措施。
3.[2011年真题】编制施工成本计划的主要依据有()。
A.施工图预算
B.施工预算
C.签订的工程合同
D.资源市场价格
E.分包合同
【答案】 BCDE
【解析】编制施工成本计划的依据包括施工预算,不包括施工图预算。

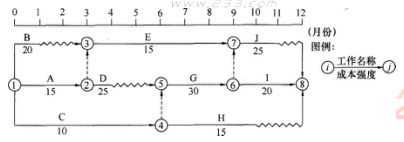

4.[2015年真题】某项目按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D工作可以按最早开始时间或最迟开始时间进行安排。则4月份的施工成本计划值可以是()万元。
A.60
B.50
C.25
D.15
E.10
【答案】 BC
【解析】本题考查的是双代号时标网络图及施工成本计划.因为D工作可以按最早开始时间或最迟开始时间进行安排,所以4月份可以是只干E和C工作,施工计划值为15+10=25万元;或者D按最早开始时间安排,4月份工作C、D、E三项工作,施工计划值为15+10+25=50万元。
5.[2013年真题】某项目实施过程中,绘制了下图所示的时间—成本累积曲线,该图反映的项目进度的正确信息有()。
A.Ⅱ阶段进度慢
B.Ⅰ阶段进度慢
C.Ⅲ阶段进度慢
D.Ⅳ阶段进度慢
E.工程施工连续
【答案】AD
【解析】从图中可以看出施工进度的节奏为第一阶段比较快,第二阶段处于慢状态,部分处于停工状态,第三阶段比较快,第四阶段比较慢。
6.[2010年真题】关于施工成本计划编制的说法,正确的有()。
A.在编制施工成本支出计划时,无需考虑不可预见费
B.施工成本可分解为人工费、材料费、机械费、间接费和税金
C.编制施工成本计划可利用控制项目进度的网络进度计划
D.编制施工成本计划的关键是确立目标成本
E.按进度编制的施工成本计划可以用“时间—成本累积曲线”来表示
【答案】CDE
【解析】本题涉及的考点是施工成本计划的三种编制方法。第一种,按施工成本组成编制施工成本计划,施工成本可以按成本构成分解为人工费、材料费、施工机具使用费和企业管理费等,故选项B错误。第二种,按项目组成编制施工成本支出计划时,要在项目总的方面考虑总的预备费,也要在主要的分项工程中安排适当的不可预见费,故选项A错误。第三种,按工程进度编制施工成本计划,有两种表示方式:①在时标网络图上按月编制的成本计划;②利用时间—成本曲线(S形曲线)表示,故选项C、E正确。施工成本计划的编制是以成本预测为基础,关键是确定目标成本,故选项D正确。
7.[2012年真题】建设工程项目施工成本控制的主要依据有()。
A.工程承包合同
B.进度报告
C.施工成本计划
D.施工成本预测资料
E.工程变更
【答案】ABCE
【解析】本题涉及的考点是施工成本控制的依据。施工成本控制的依据包括工程承包合同、施工成本计划、进度报告、工程变更、有关施工组织设计、分包合同。
8.[2014年真题】单位工程竣工成本分析的内容包括()。
A.专项成本分析
B.竣工成本分析
C.成本总量构成比例分析
D.主要资源节超对比分析
E.主要技术节约措施及经济效果分析
【答案】BDE
【解析】本题涉及的考点是单位工程竣工成本分析。单位工程竣工成本分析,应包括以下3方面内容:①竣工成本分析;②主要资源节超对比分析;③主要技术节约措施及经济效果分析。
