您现在的位置:233网校 >一级建造师 > 建设工程项目管理 > 项目管理历年真题

一级建造师《项目管理》历年真题章节题(1Z203030)

来源:233网校 2020-05-10 00:00:00

通过一建历年真题,熟悉考试“套路”,对历年真题进行分析,可以明确考试的高频考点,因此,考生一定要做真题,而且要反复做,把考题做熟做透彻之后,学习就变得很有方向性,学习效率会得到很大提高。另外,可下载233网校APP免费刷一建真题【下载233网校APP>>】,还可加学霸君微信号KS233-WX5,进各专业备考微信交流群,与广大考生共同学习进步!

点击进入>>一级建造师历年真题在线估分word下载真题视频免费看

点击进入>>【汇总】一级建造师《项目管理》历年真题章节题

1Z203030 建设工程项目进度计划的编制和调整方法

[1810]某双代号网络计划如下图(单位:天)则工作E的自由时差为( )天。

A.3

B.2

C.4

D.0

参考答案:B

[1815]某工程网络计划中,工作M的自由时差为2天,总时差为5天。进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度( )。

A.不影响总工期但其紧后工作的最早开始时间推迟2天

B.既不影响总工期,也不影响其紧后工作的正常进行

C.将使其紧后工作的开始时间推迟4天,并使总工期延长2天

D.将使总工期延长4天,但不影响其紧后工作的正常进行

参考答案:A

[1832]某网络计划中,工作N的持续时间为6天,最迟完成时间为第25天,该工作三项紧前工作的最早完成时间分为第10天,第12天和第13天,则工作N的总时差是( )天。

A.12

B.8

C.6

D.4

参考答案:C

[1841]某工作有三项紧后工作,持续时间分别为4天、5天、6天,对应的最迟完成时间分别为第18天、第16天、第14天,则该工作的最迟完成时间是第( )天。

A.14

B.12

C.8

D.6

参考答案:C

[1846]某双代号时标网络计划如下图,工作F、工作H的最迟完成时间分别为( )。

A.第8天,第11天

B.第8天,第9天

C.第7天,第11天

D.第7天,第9天

参考答案:C

[1864]双代号网络计划如下图,其关键线路有( )条。

A.4

B.3

C.2

D.1

参考答案:B

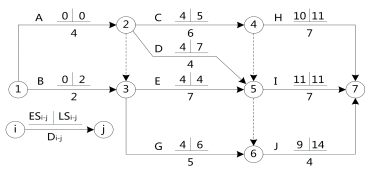

[1880]某工程双代号网络计划如下图,已标出各项工作的最早开始时间(ESi-j)、最迟开始时间(LSi-j)和持续时间(Di-j)。该网络计划表明( )。

A.工作C和工作E均为关键工作

B.工作B的总时差和自由时差相等

C.工作D的总时差和自由时差相等

D.工作G的总时差、自由时差分别为2天和0天

E.工作J的总时差和自由时差相等

参考答案:BCE

[1885]某双代号网络计划如下图,绘图的错误有( )。

A.有多个起点节点

B.有多个终点节点

C.存在循环回路

D.有多余虚工作

E.节点编号有误

参考答案:ADE

[1888]网络进度计划的工期调整可通过( )来实现。

A.缩短非关键工作的持续时间

B.增加非关键工作的时差

C.调整关键工作持续时间

D.增减工作项目

E.调整工作间的逻辑关系

参考答案:CDE

[1704]根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是( )。

A.将起点节点定位在时标计划表的起始刻度线上

B.绘制标时网络计划

C.计算各工作的最早时间

D.确定各节点的位置号

参考答案:A

[1716]某工程双代号网络计划如下图,其计算工期是( )天。

A.11

B.13

C.15

D.22

参考答案:D

[1721]某工作间逻辑关系如下图,则正确的是( )。

A.A、B 均完成后同时进行 C、D

B.A、B 均完成后进行 D

C.A、B、C 均完成后同时进行 D、E

D.B、C 完成后进行 E

参考答案:B

[1723]某工程基础包含开挖基槽、浇筑混凝土垫层,砌筑砖基础三项工作,分三个施工段组织流水施工,每项工作均由一个专业班组施工,各工作在各施工段上的流水节拍分别是 4 天、1 天和 2 天,混凝土垫层和砖基础之间有 1 天的技术间歇。在保证各专业班组连续施工的情况下,完成该基础施工的工期是( )天。

A.8

B.12

C.18

D.22

参考答案:C

[1757]某双代号时标网络计划如下图,工作 G 的最迟开始时间是第( )天。

A.4

B.5

C.6

D.7

参考答案:B

[1762]某单代号网络计划如下图,工作 A、D 之间的时间间隔是( )天。

A.0

B.1

C.2

D.3

参考答案:C

[1770]根据《工程网络计划技术规程》JQJ/T121-2015,网络图存在的绘图错误有( )。

A.编号相同的工作

B.多个起点节点

C.相同的节点编号

D.无箭尾节点的箭线

参考答案:A

[1773]某工程网络计划中,工作 N 的自由时差为 5 天,计划执行过程中检查发现,工作 N 的工作时间延后了 3 天,其他工作均正常,此时( )。

A.工作 N 的总时差不变,自由时差减少 3 天

B.总工期不会延长

C.工作 N 的总时差减少 3 天

D.工作 N 的最早完成时间推迟 3 天

E.工作 N 将会影响紧后工作

参考答案:BCD

[1775]某工程工作逻辑关系如下表,C 工作的紧后工作有( )。

A.工作 H

B.工作 G

C.工作 F

D.工作 E

E.工作 D

参考答案:ACD

[1782]某双代号网络计划如下图(图中粗实线为关键工作),若计划工期等于计算工期,则自由时差一定等于总时差且不为零的工作有( )。

A.①→②

B.③→⑤

C.②→⑦

D.④→⑤

E.⑥→⑧

参考答案:DE

[1608]某双代号网络计划如下图,如 B、D、I 工作共用一台施工机械且按 B→D→I 顺序施工,则对网络计划可能造成的影响是( )

A.总工期不会延长,但施工机械会在现场闲置 1 周

B.总工期不会延长,且施工机械在现场不会闲置

C.总工期会延长 1 周,但施工机械在现场不会闲置

D.总工期会延长 1 周,且施工机械会在现场闲置 1 周

参考答案:B

[1610]某双代号网络计划中,工作 M 的自由时差 3 天,总时差 5 天。在进度计划实施检查中发现工作 M 实际进度落后,且影响总工期 2 天。在其他工作均正常的前提下,工作 M 的实际进度落后( )天。

A.7

B.5

C.6

D.8

参考答案:A

[1620]某工程的时标网络计划如下图,下列工期延误事件中,属于共同延误的是( )。

A.工作 C 因发包人原因和工作 G 因承包人原因各延误 2 周

B.工作 D 因发包人原因和工作 F 因承包人原因各延误 2 周

C.工作 A 因发包人原因和工作 B 因承包人原因各延误 2 周

D.工作 E 因发包人原因和工作 F 因承包人原因各延误 2 周

参考答案:C

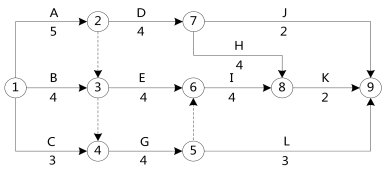

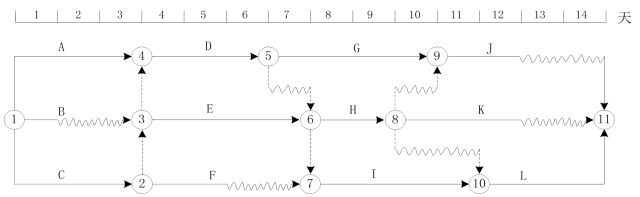

[1637]某单代号网络计划如下图(时间单位:天),其计算工期为( )天 。

A.20

B.26

C.22

D.24

参考答案:B

[1642]某双代号网络计划中,工作 A 有两项紧后工作 B 和 C,工作 B 和工作 C 的最早开始时间分别为第 13 天和第 15 天,最迟开始时间分别为第 19 天和第 21 天;工作 A 与工作 B 和工作 C 的间隔时间分别为 0 天和 2 天。如果工作 A 实际进度拖延 7 天,则( )。

A.对工期没有影响

B.总工期延长 2 天

C.总工期延长 3 天

D.总工期延长 1 天

参考答案:D

[1658]某双代号网络计划如下图(时间单位:天),其关键线路有( )条。

A.2

B.3

C.5

D.4

参考答案:D

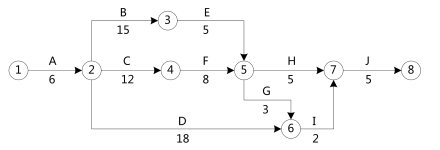

[1660]某双代号网络计划中,假设计划工期等于计算工期,且工作 M 的开始节点和完成节点均为关键节点。关于工作 M 的说法,正确的是( )。

A.工作 M 的总时差等于自由时差

B.工作 M 是关键工作

C.工作 M 的自由时差为零

D.工作 M 的总时差大于自由时差

参考答案:A

[1668]某双代号网络计划中,工作 M 的最早开始时间和最迟开始时间分别为第 12 天和第 15 天,其持续时间为 5 天。工作 M 有 3 项紧后工作,它们的最早开始时间分别为第 21 天、第 24 天和第 28 天,则工作 M 的自由时差为( )天。

A.4

B.1

C.3

D.8

参考答案:A

[1675]关于工作总时差、自由时差及相邻两工作间间隔时间关系的说法,正确的有( )。

A.工作的自由时差一定不超过其相应的总时差

B.工作的自由时差一定不超过其紧后工作的总时差

C.工作的总时差一定不超过其紧后工作的自由时差

D.工作的总时差一定不超过其与紧后工作之间的间隔时间

E.工作的自由时差一定不超过其与紧后工作之间的间隔时间

参考答案:AE

[1687]关于判别网络计划关键线路的说法,正确的有( )。

A.相邻两工作间的间隔时间均为零的线路 B.总持续时间最长的线路

C.双代号网络计划中无虚箭线的线路 D.时标网络计划中无波形线的线路

E.双代号网络计划中由关键节点组成的线路

参考答案:BD

[1692]关于施工成本偏差分析方法的说法,正确的有( )。

A.横道图法是进行偏差分析最常用的一种方法

B.横道图法具有形象、直观等优点

C.曲线法不能用于定量分析

D.表格法反映的信息量大

E.表格法具有灵活、适用性强的优点

参考答案:BDE

[1505]下列双代号时标网络计划中,关键线路有( )条。

A.5

B.4

C.3

D.2

参考答案:C

[1516]某工程双代号时标网络计划如下图(时间单位:天),工作 A 的总时差为( )天。

A.0

B.1

C.2

D.3

参考答案:B

[1517]已知工作 F 有且仅有两项平行的紧后工作 G 和 H,G 工作的最迟开始时间为第 12 天,最早开始时间为第 8 天,H 工作的最迟完成时间为第 14 天,最早完成时间为第 12 天;工作 F 与 G、H 的时间间隔分别为4 天和 5 天,则 F 工作的总时差为( )天。

A.0

B.5

C.7

D.9

参考答案:C

[1528]一般情况下,横道图能反应出工作的( )。

A.总时差

B.最迟开始时间

C.持续时间

D.自由时差

参考答案:C

[1539]关于施工进度计划调整的说法,正确的是( )。

A.当资源供应发生异常时,可调整工作的工艺关系

B.当实际进度计划拖后时,可缩短关键工作持续时间

C.为充分利用资源、降低成本,应减少资源的投入

D.任何情况下均不允许增减工作项目

参考答案:B

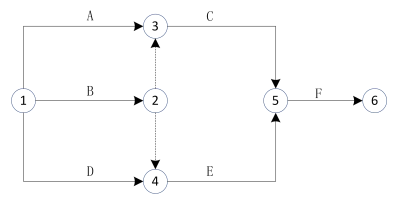

[1550]某网络计划如下图,逻辑关系正确的是( )。

A.E 的紧前工作是 B、D

B.A 完成后同时进行 C、F

C.AB 均完成后进行 E

D.F 的紧前工作是 D、E

参考答案:A

[1555]关于虚工作的说法,正确的是( )。

A.虚工作只在双代号网络计划中存在

B.虚工作一般不消耗资源但占用时间

C.虚工作可以正确表达工作间逻辑关系

D.双代号时标网络计划中虚工作用波形线表示

参考答案:C

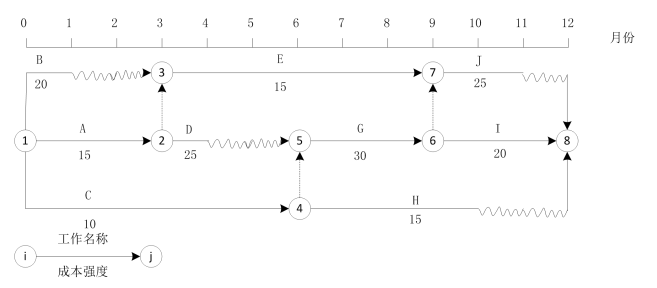

[1577]按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D 工作可以按最早开始时间或最迟开始时间进行安排。则 4 月份的施工成本计划值可以是( )万元。

A.60

B.50

C.25

D.15

E.10

参考答案:BC

[1592]在双代号网络图中,虚箭线的作用有( )。

A.指向

B.联系

C.区分

D.过桥

E.断路

参考答案:BCE

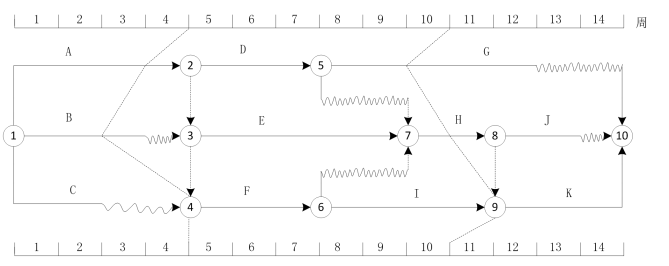

[1594]某工程项目的双代号时标网络计划,当计划执行到第 4 周末及第 10 周末时,检查得出实际进度前锋线如下图所示,检查结果表明( )。

A.第 4 周末检查时工作 B 拖后 1 周,但不影响总工期

B.第 4 周末检查时工作 A 拖后 1 周,影响总工期 1 周

C.第 10 周末检查时工作 G 拖后 1 周,但不影响总工期

D.第 10 周末检查时工作 I 提前 1 周,可使总工期提前 1 周

E.在第 5 周到第 10 周内,工作 F 和工作 I 的实际进度正常

参考答案:BC

[1412]某双代号网络图如下图所示,存在的错误是( )。

A.工作代号相同

B.出现无箭头连线

C.出现无箭头节点箭头

D.出现多个起点节点

参考答案:A

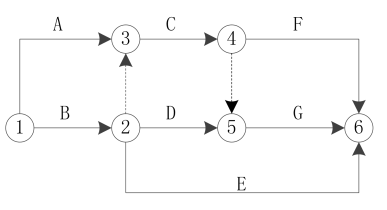

[1435]某双代号网络图如下图所示,正确的是( )。

A.工作 C、D 应同时开始

B.工作 B 的紧后工作只有 C、D

C.工作 C、D 完成后即可进行工作 G

D.工作 D 完成后即可进行工作 F

参考答案:C

[1446]关于单代号搭接网络计划时距的说法,正确的是( )。

A.时距是某工作具有的特殊时间参数

B.相邻工作间只能有一种时距的限制

C.时距一般标注在箭线的上方

D.时距是时间间隔的特殊形式

参考答案:C

[1448]关于关键工作和关键线路的说法正确的是( )。

A.关键线路上的工作全部是关键工作 B.关键工作不能在非关键线路上

C.关键线路上不允许出现虚工作

D.关键线路上的工作总时差均为零

参考答案:A

[1450]某工作有且仅有两个紧后工作 C、D,其中 C 工作最早开始时间为 10(计算坐标系,下同),最迟完成时间为 18,持续时间为 5 天;D 工作最早完成时间为 18,最迟完成时间为 20,持续时间为 6 天;该工作与 C 工作间的时间间隔为 2 天,与 D 工作间的时间间隔为 4 天,则该工作的总时差为( )天。

A.3

B.4

C.5

D.6

参考答案:C

[1479]某单代号网络图如下图所示,存在的错误有( )。

A.多个起点节点

B.有多余虚箭线

C.出现交叉箭线

D.没有终点节点

E.出现循环回路

参考答案:ABC

[1494]某工程双代号时标网络计划,在第 5 天末进行检查得到的实际进度前锋线如下图所示,正确的有( )。

A.H 工作还剩 1 天机动时间

B.总工期缩短 1 天

C.H 工作影响总工期 1 天

D.E 工作提前 1 天完成

E.G 工作进度落后 1 天

参考答案:DE

如果你对一级建造师考试不是很了解,学霸君建议先看看一级建造师考试新手报考指南,从报名到执业,为你介绍一建考试。(点击进入一建新手指南

一建学习资料/免费课程/新人优惠券 一键领取>>

提醒订阅:为了帮助大家及时获取一级建造师考试内容,点击【下载233网校APP】,学霸君会及时给您推送提醒通知!

各省一级建造师报名时间入口

一级建造师考试新手报考指南

一级建造师各科目历年真题及答案

2020年一级建造师退费班来袭,双师资授课,30人小群班主任管理,阶段性学习月考测评,全程督学!有效期内未过考试,无理由退费50%,等你来体验>>

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
