1.建筑机电工程施工质量验收相关标准介绍

1.建筑机电工程施工质量验收相关标准
1)建筑机电工程质量验收的划分建筑机电工程按专业性质划分为建筑给水排水及供暖工程、建筑电气工程、通风与空调工程、智能化系统工程、电梯工程、建筑节能工程6个分部工程。
2)单位(子单位)工程验评的工作程序
(2)单位工程质量验收应由建设单位(项目)负责人组织施工(含分包单位)、设计、监理等单位(项目)负责人进行单位(子单位)工程验收。
3)单位(子单位)工程质量验收评定合格的标准

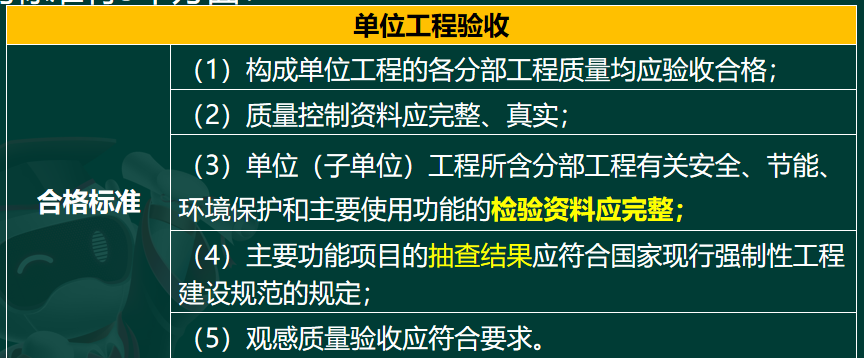

单位(子单位)工程质量验收,是建筑工程投入使用前的最后一次验收,也是最重要的一次验收。其验收评定合格的标准有5个方面:
(1)构成单位工程的各分部工程质量均应验收合格。
(2)质量控制资料应完整、真实。
如建筑给水排水及供暖工程的质量控制资料主要有图纸会审记录、设计变更通知单、工程洽商记录,原材料出厂合格证及进场检(试)验报告,管道、设备强度试验、 严密性试验记录,隐蔽工程验收记录,系统清洗、灌水、通水、通球试验记录,施工记录,分项、分部工程质量验收记录,新技术论证、备案及施工记录等。
(3)单位(子单位)工程所含分部工程有关安全、节能、环境保护和主要使用功 能的检验资料应完整。
如电气工程的安全和功能检测资料有:照明全负荷试验记录,大型灯具牢固性试验记录,避雷接地电阻测试记录,线路、插座、开关接地检验记录。
(4)主要功能项目的抽查结果应符合国家现行强制性工程建设规范的规定。主要使用功能的抽查目的是综合检验工程质量能否保证工程的功能,满足使用要求。这项抽查检测多数还是复查性的和验收性的。
(5)观感质量验收应符合要求。

专题更新时间:2024/11/20 09:20:21

1.建筑机电工程施工质量验收相关标准考点试题

多选题 1.建筑机电工程按专业性质划分为哪些()分部工程。
A . 供暖工程
B . 建筑电气工程
C . 电梯工程
D . 钢结构工程
E . 建筑节能工程
去答题练习
多选题 2.下列属于建筑机电工程按专业性质划分的是()
A . 建筑给水排水及供暖工程
B . 通风与空调工程
C . 智能化系统工程
D . 电梯工程
E . 防腐蚀工程
去答题练习
多选题 3.电气工程的安全和功能检测资料有( )。
A . 照明全负荷试验记录
B . 线路、插座、开关接地检验记录
C . 电气材料进场检验记录
D . 大型灯具牢固性试验记录
E . 避雷接地电阻测试记录
去答题练习
单选题 4.单位工程质量验收应由()项目负责人组织
A . 施工
B . 设计
C . 监理
D . 建设单位
去答题练习
多选题 5.下列建筑机电记录中,属于有关安全、节能、环境保护和主要使用功能检测的资料有(  )。
A . 照明全负荷试验记录
B . 插座接地检验记录
C . 电气材料进场检验记录
D . 大型灯具牢固性试验记录
E . 避雷接地电阻测试记录
去答题练习

大咖讲解:1.建筑机电工程施工质量验收相关标准

王克
一级建造师
一级建造师、二级建造师、注册安全工程师、招标师等国家级资格考试证书。多年EPC总承包项目工程经验,对工程项目理解深刻,教学理论结合实际,尤其机电实务科目在首创引入BIM技术结合教材知识点教学,使学员学的轻松。
查看老师课程
王子初
一级建造师
二级建造师
国家注册一级建造师,从事智能化工程工作
查看老师课程
相关知识点推荐
高频

2.竣工验收实施

2.竣工验收实施
1)一般项目验收
(2)机组满带负荷试运行结束后,各项试运行指标的统计汇总、填表,机组整套启动试运行阶段的调试质量验收,办理工程移交生产的签字手续,签署“工程交工证书” 或“机组移交生产交接书”。
2)专项验收建设单位应向政府有关行政主管部门申请建设工程项目的专项验收。包括规划、 消防、节能、环保、卫生、防雷、人防、绿化等。
(1)消防验收
①建设工程项目的消防设施、安全设施及环境保护设施应与主体工程同时设计、 同时施工、同时投入生产和使用。消防验收应在建设工程项目投入试生产前完成。
(3)环境保护设施验收环境保护设施竣工验收,应当与主体工程竣工验收同时进行。需要进行试生产的 设项目,建设单位应当自建设项目投入试生产起3个月内,向审批该项目环评报告的 环保行政主管部门,申请该建设项目环保设施竣工验收。分期建设、分期投产或者使用的建设项目,其相应的环保设施应当分期验收。环保设施经验收合格后,该建设项目方可正式投产或使用。
(4)建筑节能验收
①建筑节能分部工程验收应由总监理工程师组织并主持,施工单位项目负责人、项目质量技术负责人和相关专业的负责人、质量检查员、施工员参加验收;设计单位项目负责人及相关专业负责人应参加验收;主要设备、材料供应商及分包单位负责人应参加验收。
3)建筑工程竣工验收备案管理
(1)竣工验收备案管理机构
国务院住房和城乡建设主管部门负责全国房屋建筑和市政基础设施工程的竣工验收备案管理工作。县级以上地方人民政府建设主管部门负责本行政区域内工程的竣工验收备案管理工作。
(2)竣工验收备案的时间规定
在我国境内新建、扩建、改建各类房屋建筑和市政基础设施工程,建设单位应当自工程竣工验收合格之日起15天内,将建设工程竣工验收报告和规划、消防、环保等部门出具的认可文件或者准许使用文件报工程所在地的县级以上地方人民政府建设主管部门(备案机关)备案。
(5)建设单位办理竣工备案应当提交的文件
①工程竣工验收备案表。
②工程竣工验收报告,应当包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件。
③由规划、环保等部门出具的认可文件或者准许使用文件。
④特殊建设工程验收合格的证明文件。
⑤施工单位签署的工程质量保修书。
⑥法律法规规定的必须提供的其他文件。

高频

1.工业机电工程施工质量验收相关标准

1.工业机电工程施工质量验收相关标准
1)工业机电工程质量验收的划分
工业机电工程按《工业安装工程施工质量验收统一标准》GB/T 50252—2018划分为:土建工程、钢结构工程、设备工程、管道工程、电气工程、自动化仪表工程、防腐蚀工程、绝热工程、炉窑砌筑工程。
2)单位(子单位)工程质量验收的程序
(1)工业安装工程质量验收的程序:检验批→分项工程→分部工程→单位工程。
(2)单位(子单位)工程完工后,由施工单位向建设单位提出报验申请。
(3)单位(子单位)工程由建设单位项目负责人组织施工单位、监理单位、设计单位等项目负责人进行验收。
3)单位(子单位)工程质量验收合格的规定
(1)单位(子单位)工程质量验收分为“合格”或“不合格”两个等级。
(2)单位(子单位)工程质量验收合格应符合的规定:单位(子单位)工程所含分部工程的质量应全部为合格;单位(子单位)工程的质量控制资料应齐全。
4)单位(子单位)工程控制资料检查记录
(1)相关记录表:施工现场质量管理检查记录;分项工程质量验收记录;分部工程质量验收记录;单位工程质量验收记录;单位工程质量控制资料检查记录。
(2)单位(子单位)工程质量控制资料检查记录表中的资料名称和份数应由施工单位填写。检查意见和检查人由建设(监理)单位填写。结论应由参加双方共同商定,建设单位填写。记录表签字人:施工单位项目负责人,建设单位项目负责人(总监理工程师)。
(3)填写的主要内容:图纸会审、设计变更、协商记录、材料合格证及检验试验报告、施工记录、施工试验记录、观测记录、检测报告、隐蔽工程验收记录、试运行记录、质量事故处理记录、中间交接记录、竣工图、分部分项工程质量验收记录。
检查意见为“合格”或“不合格”。

高频

2.竣工验收实施.

2.竣工验收实施
1)工程竣工验收
项目完成后,承包人应自行组织有关人员进行检查评定,合格后向发包人提交工程竣工报告。规模小且比较简单的,可进行一次性项目竣工验收;规模较大且比较复杂的项目,可以分阶段验收。有关承发包当事人应在《工程竣工验收报告》签署验收意见,签名并加盖单位公章。
2)竣工验收的依据
(1)国家、中央各行业主管部门以及当地行业主管部门颁发的有关法律、法规;施工质量验收规范、规程、质量验收评定标准;环境保护、消防、节能、抗震等有关规定。
(2)上级主管部门批准的可行性研究报告、初步设计、调整概算及其他有关设计文件。
(3)施工图纸、设备技术资料、设计说明书、设计变更单及有关技术文件。
(4)工程建设项目的勘察、设计、施工、监理以及重要设备、材料招标投标文件及其合同。
(5)引进或进口和合资的相关文件资料。从国外引进技术或进口设备的项目以及中外合资建设项目,还应按照签订的合同和国外提供的设计文件等资料进行验收。
