5.项目的低碳运行管理

5.项目的低碳运行管理相关课程

本视频可免费试听30秒,看完整版请购买课程

5.项目的低碳运行管理考点解析

所属考试:一级建造师
所属科目:机电工程
考点标签: 了解
所属章节:第16章 机电工程运维与保修管理/16.1运维管理/16.1.1 工程运行
所属版本:

5.项目的低碳运行管理介绍

5.项目的低碳运行管理
(1)应建立提高能源资源利用效率、减少碳排放的运行管理目标。目标的建立应考虑国家和地方相关法律法规和其他要求,同时考虑财务、运行、经营条件、可选择的低碳技术以及相关方的意见。
(2)运行管理人员应掌握系统的实际能耗状况,并应接受相关部门的能源审计。应定期调查能耗分布状况,分析节能潜力,并应提出节能运行和改造建议。

专题更新时间:2024/11/21 17:50:27

5.项目的低碳运行管理考点试题

简答/论述/问答 1.A公司承接某生物医药车间的机电工程项目,其中空调工程包含洁净度等级为N4 的洁净室。开工前,组织了设计交底和图纸会审,将图纸中的质量隐患与问题消灭在施工之前。
A公司项目部编制净化空调系统施工方案(见表4)报监理单位审批,监理工程师指出风系统施工流程中存在顺序错误、风管制作存在错误项、调试内容有缺少项等问题并退回,经项目部修改后通过审核。
洁净室安装完工后,项目部检测人员进行洁净度检测(见图4),被监理工程师制止,检测人员按规定重新进行了检测,通过验收。

项目竣工验收后,A公司负责生物医药车间的低碳运维管理工作建立提高能源资源利用效率,减少碳排放的运行管理目标,依托碳排放监测平台对车间碳排放进行采集和统计,其中净化空调系统的碳排放计算中包含了冷源及热源能耗。第一年运行后统计数据,该车间碳排放量达到了目标。

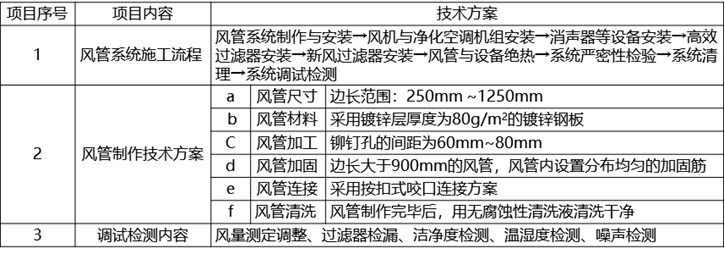

表4 净化空调系统施工方案(部分)

问题:
1. 本项目设计交底应由哪个单位组织?设计交底分哪几种?哪些单位必须要正确贯彻设计意图?
2. 表4中的净化空调系统风管制作技术方案中存在几个错误项?写出错误项整改后的规范要求
3. 表4中的风系统施工流程中存在哪几个顺序错误? 新风过滤器安装后应空吹多少时间?
4. 图4 中存在哪些不符合规定的情况?表4中的调试内容还缺少哪些检测项目?
5. A公司运维管理人员应如何进行低碳运行管理?净化空调系统的碳排放计算还应包括哪些能耗?
