一建《建筑实务》案例分析点拨总结PART 01

一、本文内容框架
【本文为第一讲及第二讲直播课程中的案例题考点知识点总结:考点1+考点2】
二、案例题题型及分值分布
历年案例题分值按考察方式分布统计
考察方式 |
2015年 |
2016年 |
2017年 |
2018年 |
2019年 |
计算题 |
15 |
20 |
7 |
9 |
16 |
简答题 |
60 |
48 |
69 |
66 |
66 |
判断改错题 |
25 |
37 |
16 |
19 |
22 |
分析题 |
20 |
15 |
28 |
26 |
16 |
从表中可以看出,案例题的考察方式主要有4种,其中简答题既是重点也是难点。这就要求考生们不仅要会算会改错,更要会背!
三、常见问题及应对技巧
问题 |
应对技巧 |
实操题 |
源于教材,学会灵活应用 |
偏题、超纲题 |
改错题:分拆原文、分点作答 |
简答题:联系所学考点,生搬硬凑 |
四、考点点拨
【重要考点1】建筑施工期间的变形测量
★案例小问(一)在施工期间应该进行变形测量的建筑?
【口诀】甲乙长大加新水。
(1)地基基础设计等级为甲级的建筑;(普基甲建)
(2)软弱地基上的地基基础设计等级为乙级的建筑物;(软基乙建)
(3)加层、扩建或处理地基上的建筑;(加扩建)
(4)受邻近施工影响或受场地地下水影响的建筑;(水影响)
(5)采用新型基础或新型结构的建筑;(新建筑)
(6)大型城市基础设施;(大基础)
(7)体型狭长且地基土变化明显的建筑。(长基础)
案例小问(二)建筑在施工期间的变形测量要求?
各类建筑 |
沉降观测 |
基坑及其支护结构、周边环境 |
变形观测 |
一级基坑 |
回弹观测 |
高层和超高层建筑 |
倾斜观测 |
出现裂缝 |
裂缝观测 |
案例小问(三)变形基准点、监测点的设置要求?
变形基准点 |
监测点设置 |
沉降观测基准点 |
在特等、一等沉降观测时,不应少于4个;其他等级沉降观测时不应少于3个。 |
位移观测基准点 |
水平位移观测、基坑监测和边坡监测,在特等、一等观测时,不应少于4个;其他等级观测时不应少于3个。 |
★案例小问(四)哪些情况需立即实施安全预案,并提高观测频率和增加观测内容?
【口诀】量量挖地冻。
(1)变形量或变形速率出现异常变化;
(2)变形量或变形速率达到或超出预警值;
(3)周边或开挖面出现塌陷、滑坡情况;
(4)建筑本身、周边建筑及地表出现异常;
(5)由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。

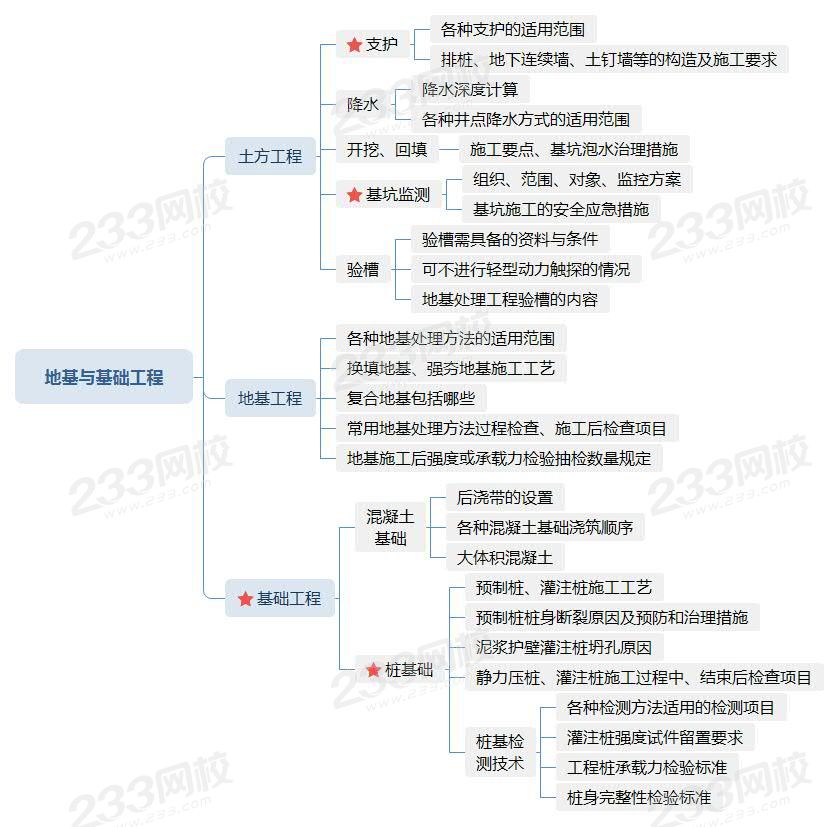

【重要考点2】地基与基础工程施工技术
案例小问(一)各种支护的适用条件?
支护方法 |
适用条件 |
灌注桩排桩 |
基坑侧壁安全等级为一级、二级、三级;适用于可采取降水或止水帷幕的基坑 |
地下连续墙 |
基坑侧壁安全等级为一级、二级、三级;适用于周边环境条件很复杂的深基坑 |
土钉墙 |
基坑侧壁安全等级为二级、三级 |
案例小问(二)地下连续墙施工技术要求?
导墙施工 |
1. 混凝土强度等级不应低于C20,厚度不应小于 200mm; 2. 导墙顶面应高于地面100mm,高于地下水位0.5m以上; 3. 导墙底部应进入原状土 200mm以上; 4. 导墙高度不应小于1.2m; 5. 导墙内净距比地连墙设计宽度40mm。 |
槽段及混凝土浇筑 |
1. 地下连续墙单元槽段长度宜为4~6m; 2. 槽内泥浆面应高于地下水位0.5m以上; 3. 水下混凝土应采用导管法连续浇筑。导管水平布置距离不应大于3m,距槽段端部不应大于1.5m;强度等级应比设计强度提高一级进行配制;混凝土浇筑面宜高出设计标高300~500mm。 |
墙底注浆 |
混凝土达到设计强度后方可进行墙底注浆;注浆总量达到设计要求或注浆量达到80%以上,压力达到 2MPa可终止注浆。 |
质量检验 |
作为永久结构的地连墙施工结束后应声波透射法对墙体质量进行检验,同类型槽段的检验数量不得少于10%,不少于3幅。 |
案例小问(三)锚杆(索)构造要求及检查?
(1)锚杆上下排垂直间距不宜小于2.0m,水平间距不宜小于1.5m;
(2)锚杆锚固体上覆土层厚度不宜小于4.0m;
(3)锚杆倾角宜为15~ 25°,且不应大于45°,不应小于10°;
(4)锚杆自由段长度不应小于5m;
(5)土层锚杆锚固段长度不宜小于6m;
(6)锚杆杆体下料长度应为锚杆自由段、锚固段及外露长度之和。外露长度须满足台座、腰梁尺寸及张拉作业要求。
(7)施工中应对锚杆位置,钻孔直径、深度及角度,锚杆或土钉插入长度,注浆配比、压力及注浆量,喷锚墙面厚度及强度,锚杆或应力等进行检查;
(8)施工完后,应检查坡顶或坡面位移,坡顶沉降及周围环境变化。
案例小问(四)基坑(槽)泡水治理措施?
(1)被水淹泡的基坑,应采取措施,将水引走排净。
(2)设置截水沟,防止水刷边坡。
(3)已被水浸泡扰动的土,采取排水晾晒后夯实;或拋填碎石、小块石夯实;或换土夯实(3:7灰土)。
案例小问(五)强夯地基施工前、施工中及施工后应分别检验哪些项目?
施工前 |
夯锤重量、尺寸、排水设施、土质等 |
施工过程中 |
检查落距、夯点位置、夯击范围、夯击遍数等 |
施工结束后 |
进行地基承载力、强度、变形指标等检验 |
案例小问(六)泥浆护壁灌注桩施工技术要求?
(1)应进行工艺性试桩,不少于2根;
(2)钻孔内泥浆液面高出地下水位0.5m;
(3)清孔后孔底沉渣厚度要求:端承型桩应不大于50mm,摩擦型桩应不大于100mm,抗拔、抗水平桩应不大于200mm;
(4)水下混凝土强度应按比设计强度提高等级配置,坍落度宜为180 ~ 220mm;超灌高度应高于设计桩顶标高1m以上,充盈系数不应小于1。
(5)注浆导管应采用钢管,单根桩上数量不少于两根。注浆终止条件应控制注浆量与注浆压力,以前者为主。满足下列条件之一即可终止注浆:注浆总量达到设计要求;注浆量不低于80%,且压力大于设计值。
案例小问(七)泥浆护壁灌注桩坍孔原因?
(1)泥浆比重不够,起不到可靠的护壁作用。
(2)孔内水头高度不够或孔内出现承压水,降低了静水压力。
(3)护筒埋置太浅,下端孔坍塌。
(4)在松散砂层中钻孔时,进尺速度太快或停在一处空转时间太长,转速太快。
(5)冲击(抓)锥或掏渣筒倾倒,撞击孔壁。
(6)用爆破处理孔内孤石、探头石时,炸药量过大,造成很大震动。
案例小问(八)工程桩检验相关规定?
项目 |
要求 |
承载力检验 |
设计等级为甲级或地质条件复杂时,应采用静载试验的方法对桩基承载力进行检验,不少于总数的1% ,且不应少于3根 ;当总桩数少于50根时,不应少于2根 |
桩身完整性检验 |
抽检数量不应少于总桩数的20%,且不应少于10根。每根柱子承台下的桩抽检数量不应少于1根 |
