考点攻克二、土方工程施工
【考核年份:09、10、13、15,选择或案例考点】
/1/ 土方工程施工技术
一、土方开挖(可考选择或案例改错)
1、土方工程施工前,应采取有效的地下水控制措施。基坑内地下水位应降至拟开挖下层土方的底面以下不小于0.5m。
2、基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,堆置高度不应超过1.5m。
3、基坑开挖完成后,应及时清底、验槽。
5、开挖时应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常进行检查。
二、土方回填

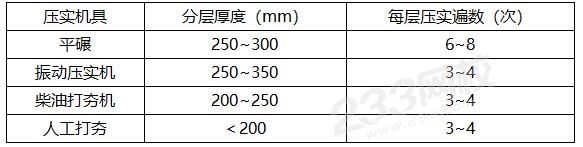

土方回填前,应根据工程特点、土料性质、设计压实系数、施工条件等合理选择压实机具,并确定回填土料含水量控制范围、铺土厚度、压实遍数等施工参数。重要土方回填工程或采用新型压实机具的,应通过填土压实实验确定施工参数。
1、土料要求与含水量控制
填方土料一般不能选用淤泥、淤泥质土、膨胀土、有机质大于5%的土、含水溶性硫酸盐大于5%的土、含水量不符合压实要求的黏性土。填方土应尽量采用同类土。
2、基底处理
当填土场地地面陡于1:5时,应先将斜坡挖成阶梯形,阶高不大于1m,台阶高宽比为1:2,然后分层填土,以利结合和防止滑动。
3、土方填筑与压实
(1)填土应从场地最低处开始,由下而上整个宽度分层铺填。
(2)填方应在相对两侧或周围同时进行回填和夯实。
(3)填土应尽量采用同类土填筑,填方的密实度要求和质量指标通常以压实系数λc表示。
/2/ 土方工程施工质量管理
(1)挖土期间必须做好地表和坑内排水、地面截水和地下降水,地下水位应保持低于开挖面500mm以下 。
(2)土方回填
1)土方回填前应清除基底的垃圾、树根等杂物,抽除积水,挖出淤泥,验收基底高程。
2)填筑厚度及压实遍数应根据土质、压实系数及所用机具经试验确定。土方中不得含冻土块且填土层不得受冻。
练习题
1、【2009年真题】浅基坑土方开挖中,基坑边缘堆置土方和建筑材料,最大堆置高度不应超过( )m。
A.1.2
B.1.5
C.1.8
D.2.0
2、【2018一建真题节选】监理工程师在检查土方回填施工时发现:回填土料混有建筑垃圾;土料铺填厚度大于400mm;采用振动压实机压实2遍成活;每天将回填2-3层的环刀法取的土样统一送检测单位检测压实系数。对此提出整改要求。
【问题】指出土方回填施工中的不妥之处?并写出正确做法。
>>>【答案将在下一期“考点攻克二:人工降排地下水及基坑验槽”中附上】
>>> 欢迎大家在评论区留下你的答案~
上期答案:“考点攻克一:施工测量技术”
1、【233网校答案】D
【233网校解析】HN=HM+m-n = 12. 000+4. 500-3. 500 = 13. 000m。
2、【233网校答案】建筑物细部点测设方法有: 直角坐标法、 极坐标法、 角度前方交会法和距离交会法。
“土方工程施工”这一节内容在二建考试的选择题和案例题中都有涉及,细枝末节的知识点较多,以理解为主。建议考生要仔细听完精讲班的课程,在理解的基础上再去记忆,才能事半功倍。
