您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 建筑工程辅导 > 建筑工程学习笔记

必背!2020二建《建筑实务》重要数字型考点汇总技术篇中

作者:233网校 2020-03-12 00:54:00

在二级建造师《建筑实务》考试中,数字型考点是每年的必考点,考试题型包括选择题及案例题。这部分知识点盘根错节,容易混淆。因此,233网校特为考生们归纳编写了二建《建筑实务》重要数字型考点技术汇总篇和管理汇总篇,以帮助大家更好地记忆,提高复习效率~推荐收藏起来,多看多记!


技术篇中

24、DS05 和 DS1型水准仪(精密)用于国家一、二等水准测量;DS3 型水准仪(普通)用于国家三、四等水准测量。【2019一建】

25、土方工程施工前,应采取有效的地下水控制措施。基坑内地下水位应降至拟开挖下层土方的底面以下不小于0.5m

26、基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,堆置高度不应超过1.5m。【2009】

27、当填土场地地面陡于1:5 时,应先将斜坡挖成阶梯形,阶高不大于1m,台阶高宽比为1:2,然后分层填土,以利结合和防止滑动。

28、软土地区基坑开挖深度超过3m,一般要用井点降水。

29、排水明沟宜布置在拟建建筑基础边0.4m以外,沟边缘离开边坡坡脚应不小于0.5m

30、排水明沟的底面应比挖土面低0.3~0.4m,集水井底面应比沟底面低0.5m以上。(沟比面低0.3m~0.4m,井比沟低0.5m

31、砖基础的水平灰缝厚度和垂直灰缝宽度宜为10mm。水平灰缝的砂浆饱满度不得小于80%,竖向灰缝的砂浆饱满度不得小于90%

31、设备基础浇筑:一般应分层浇筑,并保证上下层之间不留施工缝,每层混凝土的厚度为300 ~500mm。每层浇筑顺序应从低处开始。

32、大体积混凝土浇筑完毕后,应在12h内加以覆盖浇水养护。采用普通硅酸盐水泥拌制的混凝土养护时间不得少于14天。(养护方法有保温法和保湿法两种)【2010福建】

33、大体积混凝土温控指标宜符合下列规定:【2017、2019一建案例】

(1)混凝土浇筑体在入模温度不宜大于30℃,最大温升值不宜大于50℃

(2)混凝土浇筑块体的里表温差不宜大于25℃

(3)混凝土浇筑体的降温速率不宜大于2.0℃/d;

(4)混凝土浇筑体表面与大气温差不宜大于20℃

34、大体积混凝土应进行保温保湿养护,保湿养护的持续时间不得少于14d;保温覆盖层的拆除应分层逐步进行,当混凝土的表面温度与环境最大温差小于20℃时,可全部拆除。

35、大体积混凝土浇筑体里表温差、降温速率及环境温度及温度应变的测试,在混凝土浇筑后1~4天,每4h不应少于1次;5~7天,每8h不应少于1次;7天后,每12h不应少于1次,直至测温结束。

36、对跨度 ≥4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的1/1000~3/1000【2014、2010福建,给出跨度,计算起拱高度】

37、模板的拆除【2004、2005、2011、2013、2015、2017一建选择,2009一建案例】

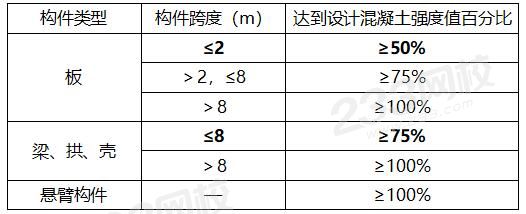

(1)底模拆除时的混凝土强度要求【2011、2013】


(2)当混凝土强度能保证其表面及棱角不受损伤时,方可拆除侧模。

(3)快拆支架体系的支架立柱间距应≤2m【2015一建】

38、当受拉钢筋直径>25mm受压钢筋直径>28mm时,不宜采用绑扎搭接接头。【2009】

39、同一纵向受力钢筋不宜设置2个2个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍

40、当采用冷拉调直时,HPB300光圆钢筋的冷拉率 ≤4%;HRB335、HRB400及RRB400等带肋钢筋的冷拉率宜 ≤1%

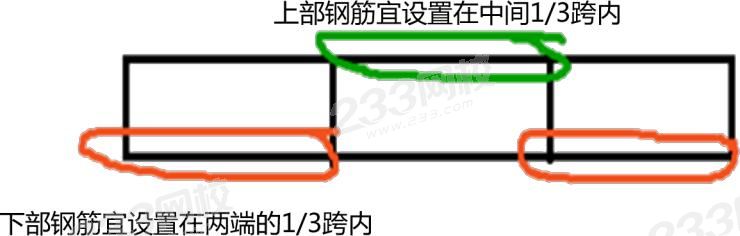

41、连续梁、板的上部钢筋接头位置宜设置在跨中1/3跨度范围内,下部钢筋接头位置宜设置在梁端1/3跨度范围内。(弯矩最小处)


图片来源于郭炜老师精讲课程

42、柱、墙模板内的混凝土浇筑时,为保证混凝土不产生离析,其自由倾落高度应符合如下规定:

(2)粗骨料料径大于25mm时,不宜超过3m

(2)粗骨料料径小于25mm时,不宜超过6m

当不能满足时,应加设串筒、溜管、溜槽等装置。

43、后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留14d)后再浇筑,将结构连成整体。填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。

44、混凝土的养护时间,应符合下列规定:

(1)采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥配制的混凝土,不应少于7d

(2)采用缓凝型外加剂、大掺量矿物掺合料配制的混凝土,不应少于 14d

(3)抗渗混凝土、 强度等级C60及以上的混凝土,不应少于 14d

(4)后浇带混凝土的养护时间不应少于 14d

45、砂浆应随拌随用,应在3h使用完毕;当施工期间最高气温超过30℃时,应在2h使用完毕。【2010、2013二建,2016一建】

46、混凝土砖、蒸压砖的生产龄期应达到28d后,方可用于砌体的施工。

47、砌筑烧结普通砖、烧结多孔砖、蒸压灰砂砖、蒸压粉煤灰砖砌体时,砖应提前1~2d适度湿润。

48、当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30℃时,铺浆长度不得超过500mm。

49、砖墙灰缝宽度宜为10mm,且不应小于8mm也不应大于12mm。砖墙的水平灰缝砂浆饱满度不得小于80%;竖缝宜采用挤浆或加浆方法,不得出现透明缝、瞎缝和假缝。【2009选择、2010案例】

2020二级建造师干货笔记资料领取

刷题推荐:二级建造师考试历年真题|二建考试在线题库免费测试

组队考二建,2020二建备考,3项新突破,通关宝典+案例专项+考前直播,助力零基础通关,点击立即体验听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

加入备考学习群

加学霸君领资料

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
