您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 建筑工程辅导 > 建筑工程学习笔记

必背!2020二建《建筑实务》重要数字型考点汇总管理篇下

作者:233网校 2020-03-17 13:38:00

在二级建造师《建筑实务》考试中,数字型考点是每年的必考点,考试题型包括选择题及案例题。这部分知识点盘根错节,容易混淆。因此,233网校特为考生们归纳编写了二建《建筑实务》重要数字型考点技术汇总篇和管理汇总篇,以帮助大家更好地记忆,提高复习效率~推荐收藏起来,多看多记!

a (204).jpg

管理篇 下

40、高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置,中间各道剪刀撑之间的净距不应大于15m。剪刀撑斜杆与地面的倾角应在45°~60°之间。

41、高度在24m以下的单、双排脚手架,采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件。24m及以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接。

42、脚手架及其地基基础应在下列阶段进行检查和验收:【2018二建案例,2014一建案例】

(1)基础完工后,脚手架搭设前;

(2)每搭设完6~8m高度后;

(3)作业层上施加荷载前;

(4)达到设计高度后;

(5)遇有六级及以上大风或大雨后;

(6)冻结地区解冻后;

(7)停用超过一个月的,在重新投入使用之前。

43、立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距主节点不宜大于步距的1/3

44、当层高在8~20m时,在最顶步距两水平拉杆中间应加设一道水平拉杆;当层高大于20m时,在最顶两步距水平拉杆中间应分别增加一道水平拉杆。满堂支撑架搭设高度不宜超过30m

45、5级以上大风天气,应停止进行大块模板拼装和吊装作业。

46、高处作业的分级(2、5、15、30 → 2、3、4、5)

(1)高度2~5m时,一级,坠落半径为2m

(2)高度5~15m时,二级,坠落半径为3m

(3)高度15~30m时,三级,坠落半径为4m

(4)高度大于30m时,四级,坠落半径为5m

47、移动式操作平台台面不得超过10m2,高度不得超过5m。

48、交叉作业安全控制要点:【2011】

(1)交叉作业人员不允许在同一垂直方向上操作。

(2)在拆除模板、脚手架作业时,作业下方不得有其他作业人员,防止落物伤人。拆下的模板等堆放时,不能过于靠近楼层边沿,应与楼层边沿留出不小于1m的安全距离,码放高度也不得超过1m

(3)结构施工自二层起,凡人员进出的通道口都应搭设符合规范要求的防护棚,高度超过24m的交叉作业,通道口应设双层防护棚进行防护。

49、电梯井口除设置固定的栅门外,还应在电梯井内每隔两层(不大于10m)设一道安全平网进行防护。【2015、2016案例】

50、洞口的防护设施要求

(1)楼板、屋面和平台等面上短边尺寸2.5cm~25cm的孔口,必须用坚实的盖板盖严,盖板要有防止挪动移位固定措施。【2009选择、2017案例】

(2)楼板面等处边长为25~50cm的洞口、可用竹、木等盖住洞口。

(3)边长为50~150cm的洞口,必须设置一层以扣件扣接钢管而成的网格栅,并在其上满铺竹笆或脚手板,也可采用贯穿于混凝土板内的钢筋构成防护网栅,钢筋网格间距不得大于20cm。(封)

(4)边长在150cm以上的洞口,四周必须设防护栏杆,洞口下设安全平网防护。(挡)【2017案例】

50、防护栏杆的设置要求

(1)防护栏杆应由上、下2道横杆及栏杆柱组成,上杆离地高度为1.0~1.2m,下杆离地高度为0.5~0.6m。横杆长度大于2m时,必须加设栏杆柱。

(2)当栏杆在基坑四周固定时,可采用钢管打入地面50~70cm深,钢管离边口的距离不应小于50cm

(3)防护栏杆必须自上而下用安全立网封闭,或在栏杆下边设置高度不低于18cm的挡脚板或40cm的挡脚笆,板与笆下边距离底面的空隙不应大于10mm

51、在开关箱中作为末级保护的漏电保护器,其额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1s。

52、施工现场照明用电:【2010案例、2011选择,2009一建案例】

(1)隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不应大于36V

(2)潮湿和易触及带电体场所的照明,电源电压不得大于24V

(3)特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V

(4)室外220V灯具距地面不得低于3m,室内220V灯具距地面不得低于2.5m

53、为保证物料提升机整体稳定采用缆风绳时,高度在20m以下可设1组不少于4根),高度在30m以下不少于2组,超过30m时不应采用缆风绳锚固方法,应采用连墙杆等刚性措施。【2013案例、2014选择】

54、外用电梯底笼周围2.5m范围内必须设置牢固的防护栏杆。【2011、2014】

54、外用电梯在大雨、大雾和六级及六级以上大风天气时,应停止使用。【2011】

55、塔式起重机安全控制要点

(1)遇有风速在12m/s (或六级)及以上大风、大雨、大雪、大雾等恶劣天气,应停止作业,将吊钩升起。

(2)在吊物载荷达到额定载荷的90% 时,应先将吊物吊离地面200~500mm后,检查机械状况、制动性能、物件绑扎情况等,确认无误后方可起吊。【2018一建案例】

56、电焊机一次侧电源线应穿管保护,长度一般不超过5m,焊把线长度一般不应超过30m,并不应有接头。

56、基坑工程施工应编制专项施工方案,开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑土方开挖、支护、降水工程,应单独编制专项施工方案。

57、开挖深度超过5m(含5m)的基坑土方开挖、支护、降水工程,应组织专家进行论证。

58、模板支架搭设高度8m及以上;搭设18m及以上,施工总荷载15KN/m2及以上;集中线荷载20KN/m及以上的专项施工方案应按规定组织专家论证。

59、分配电箱与开关箱的距离不应超过30m,开关箱与用电设备间的距离不应超过3m

60、施工安全检查评定等级 【2014选择、2016案例】

(1)优良

分项检查评分表无零分,汇总表得分值应在80分及以上

(2)合格

分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上

(3)不合格

①当汇总表得分值不足70分时;

②当有一分项检查评分表为零分时。

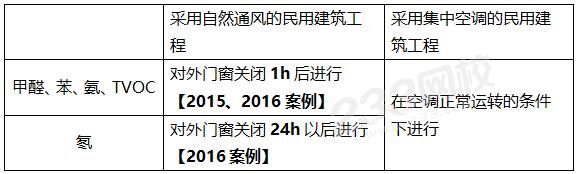

61、民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少 7d 工程交付使用前进行。【2012选择、2016案例】

62、民用建筑工程验收时,应抽检有代表性的房间室内环境污染物浓度,检测数量不得少于5%,并不得少于3间。房间总数少于3间时,应全数检测。

63、室内污染物检测点:距内墙面不小于0.5m,距楼地面高度为0.8~1.5m。检测点应均匀分布,避开通风道和通风口。

63、当房间内有2个及以上检测点时,取各点检测结果的平均值作为该房间的检测值。

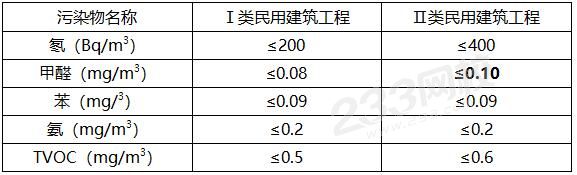

64、室内环境污染物浓度限量


65、


66、对不合格项进行再次检测时,抽检量应增加1倍,并应包含同类型房间及原不合格房间。【2011案例】

66、需取得施工许可证的普通建设工程,建设单位应当在取得施工许可、工程竣工验收合格之日起7日内,通过省级公安机关消防机构网站或者到公安机关消防机构业务受理场所,进行消防设计、竣工验收消防备案。

67、工程资料归档保存期限应符合国家现行有关标准的规定;当无规定时,不宜少于5年

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
