在二级建造师《建筑实务》中,有很多关于时间期限的知识点,主要集中在工程技术部分,这部分知识点多为定性规定,不好理解,复习的时候特别容易混淆,唯一的办法就是多看多背,加深印象。233网校特为考生们整理归纳了二建《建筑实务》教材中时间期限相关的重要考点,以方便考生们复习,记得添加收藏,千万不要错过了~
第一章 建筑工程施工技术
1、结构设计使用年限:
(1类)临时性建筑结构 —5年
(2类)易于替换的结构构件 —25年
(3类)普通房屋和建筑物 —50年
(4类)标志性建筑和特别重要的建筑结构 —100年
2、六大常用水泥的初凝时间均不得短于45min,硅酸盐水泥终凝时间不得长于6.5h,其他五类常用水泥的终凝时间不得长于10h。
3、国家标准规定,采用胶砂法来测定水泥的3d和28d的抗压强度和抗折强度,根据测定结果来确定该水泥的强度等级。
4、混凝土立方体抗压强度:制作边长为150mm的立方体试件,在标准条件(温度20±2℃,相对湿度95%以上)下,养护到28d龄期,测得的抗压强度值为混凝土立方体试件抗压强度,以fcu表示,单位为N/mm2或MPa。
5、砂浆强度等级是以边长为70.7mm×70.7mm×70.7mm的立方体试件,在标准养护条件下,用标准试验方法测得28d龄期的抗压强度值确定。
6、大体积混凝土的养护:大体积混凝土浇完后应在12小时内加以覆盖和浇水养护。采用普通硅酸盐水泥拌制的混凝土养护时间不得少于14天。
7、后浇带的设置和处理
后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留14d)后再浇筑,将结构连成整体。
填充后浇带,可采用微膨胀混凝土、强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。
8、混凝土的养护时间规定:
(1)采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥配制的混凝土,不应少于7d;
(2)采用缓凝型外加剂、大掺量矿物掺合料配制的混凝土,不应少于 14d;
(3)抗渗混凝土、强度等级C60及以上的混凝土,不应少于14d;
(4)后浇带混凝土的养护时间不应少于14d。
9、超长大体积混凝土施工,应选用下列方法控制结构不出现有害裂缝:①留置变形缝;②后浇带施工;③跳仓法施工:跳仓的最大分块尺寸不宜大于40m,跳仓间隔施工的时间不宜小于7d,跳仓接缝处按施工缝的要求设置和处理。
10、拌制水泥混合砂浆的建筑生石灰、建筑生石灰粉,其熟化时间分别不得少于7d和2d。
11、砂浆应随拌随用,在3h内使用完毕;当施工期间最高气温超过30℃时,应在拌成后2h内使用完毕。
12、混凝土小型空心砌块砌体工程
(1)施工采用的小砌块的产品龄期不应小于28d
(2)砌筑轻骨料混凝土小砌块,宜提前1~2d浇水温润。
13、填充墙砌体砌筑,应在承重主体结构检验批验收合格后进行;填充墙顶部与承重主体结构之间的空隙部位,应在填充墙砌筑14d后进行砌筑。
14、同一接头中,高强度螺栓连接副的初拧、复拧、终拧应在24h内完成。
15、构件安装采用钢筋套筒灌浆连接时,浆料应在制备后 30min内用完,灌浆后24h内不得使构件与灌浆层受到振动、碰撞。
16、构件安装采用钢筋浆锚搭接连接时,应符合下列要求:
(1)竖向构件与楼面连接处的水平缝应淸理干净,灌浆前24h连接面应充分浇水湿润,灌浆前不得有积水;
(2)竖向构件的水平拼缝应采用与结构混凝土同强度或高一级强度等级的水泥砂浆进行周边坐浆密封,1d以后方可进行灌浆作业。
(3)灌浆料应采用电动搅拌器充分搅拌均匀,搅拌时间从开始加水到搅拌结束应不少于5min,然后静置2~3min;搅拌后的灌浆料应在30min内使用完毕,每个构件灌浆总时间应控制在30min以內;
(4)灌浆作业应及时做好施工质量检査记录,并按要求每工作班应制作1组且每层不应少于3组40mmx40mmx160mm的长方体试件,标准养护28d后进行抗压强度试验。
17、预制构件接缝混凝土浇筑完成后可采取洒水、覆膜、喷涂养护剂等养护方式,养护时间不应少于14d。
18、水泥砂浆防水层终凝后,应及时进行养护,养护温度不宜低于5℃,并应保持砂浆表面湿润,养护时间不得少于14d。
19、整体面层施工后,养护时间不应小于7d;,抗压强度应达到5MPa后,方准上人行走;抗压强度达到设计要求后,方可正常使用。
20、冬期施工期限划分原则:当室外日平均气温连续5d稳定低于5°C即进入冬期施工,当室外日平均气温连续5d高于5°C即解除冬期施工。
21、外墙外保温工程施工期间以及完工后24h内,基层及环境空气温度不应低于5°C。
22、钢结构工程:雨天构件不能进行涂刷工作,涂装后4h内不得雨淋;风力超过5级时,室外不宜进行喷涂作业。
第二章 建筑工程项目施工管理
1、依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日止,最短不得少于 20d。
2、投标人撤回已提交的投标文件,应当在投标截止时间前书面通知招标人。招标人已收取投标保证金的,应当自收到投标人书面撤回通知之日起5d内退还。投标截止后投标人撤销投标文件的,招标人可以不退还投标保证金。
3、分包人不能按时开工,应当于约定的开工日期前5d,以书面形式向承包人提出延期开工的理由。承包人应当在接到延期开工申请后的48h内以书面形式答复分包人,未在48h内答复的,视为同意,工期相应顺延。
4、承包人应在收到变更指示后 14天内,向监理人提交变更估价申请。 监理人应在收到承包人提交的变更估价申请后7天内审查完毕并报送发包人。发包人应在承包人提交变更估价申请后 14天内审批完毕。逾期视为认可。(14、7、14)
5、夜间施工:指当日22时至次日6时。
6、施工作业人员如发生法定传染病、食物中毒或急性职业中毒时,必须要在2h内向施工现场所在地建设行政主管部门和有关部门报告。
7、对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并应按复验结果使用。
8、当高强度螺栓连接副保管时间超过6个月后使用时,应按相关要求重新进行扭矩系数或紧固轴力试验,合格后方可使用。
9、油漆防腐涂装与表面除锈之间的间隔时间一般宜在4h之内,在车间内作业或温度较低的晴天不应超过12h。
10、楼地面防水层蓄水高度不应小于20mm,独立水容器应满池蓄水,地面和水池的蓄水试验时间均不应小于24h;墙面间歇淋水试验应达到30min以上进行检验不渗漏。
11、防水混凝土在终凝后应立即进行养护,养护时间不得少于14d。
12、脚手架及其地基基础应在下列阶段进行检查和验收:
1)基础完工后,脚手架搭设前;
2)每搭设完6~8m高度后;
3)作业层上施加荷载前;
4)达到设计高度后;
5)遇有六级及以上大风或大雨后;
6)冻结地区解冻后;
7)停用超过一个月的,在重新投入使用之前。
13、民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少 7d 以后、工程交付使用前进行。

14、室内环境污染物检测方法
15、需取得施工许可证的普通建设工程,建设单位应当在取得施工许可、工程竣工验收合格之日起7日内,通过省级公安机关消防机构网站或者到公安机关消防机构业务受理场所,进行消防设计、竣工验收消防备案。
16、工程资料归档保存期限应符合国家现行有关标准的规定;当无规定时,不宜少于5年。
第三章 建筑工程相关法规
1、不良行为记录信息的公布时间为行政处罚决定做出后7日内,公布期限一般为6个月至3年;良好行为记录信息公布期限一般为3年,法律、法规另有规定的从其规定。
2、专家组成员
(1)诚实守信、作风正派、学术严谨;
(2)从事相关专业工作15年以上或具有丰富的专业经验;
(3)具有高级专业技术职称。
3、事故报告后出现新情况,以及事故发生之日起30d内伤亡人数发生变化的,应当及时补报。

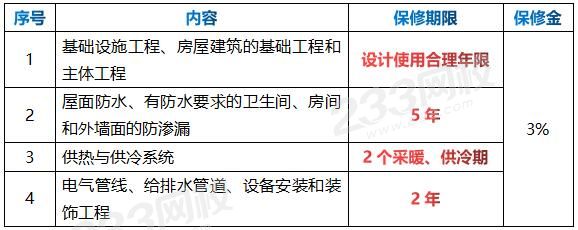

4、保修期限
5、建设单位应当自工程竣工验收合格之日起15d内,向工程所在地的县级以上地方人民政府建设行政主管部门备案。
6、工程竣工验收后3个月内,建设单位应当向当地城建档案管理机构移交一套符合规定的工程档案。
